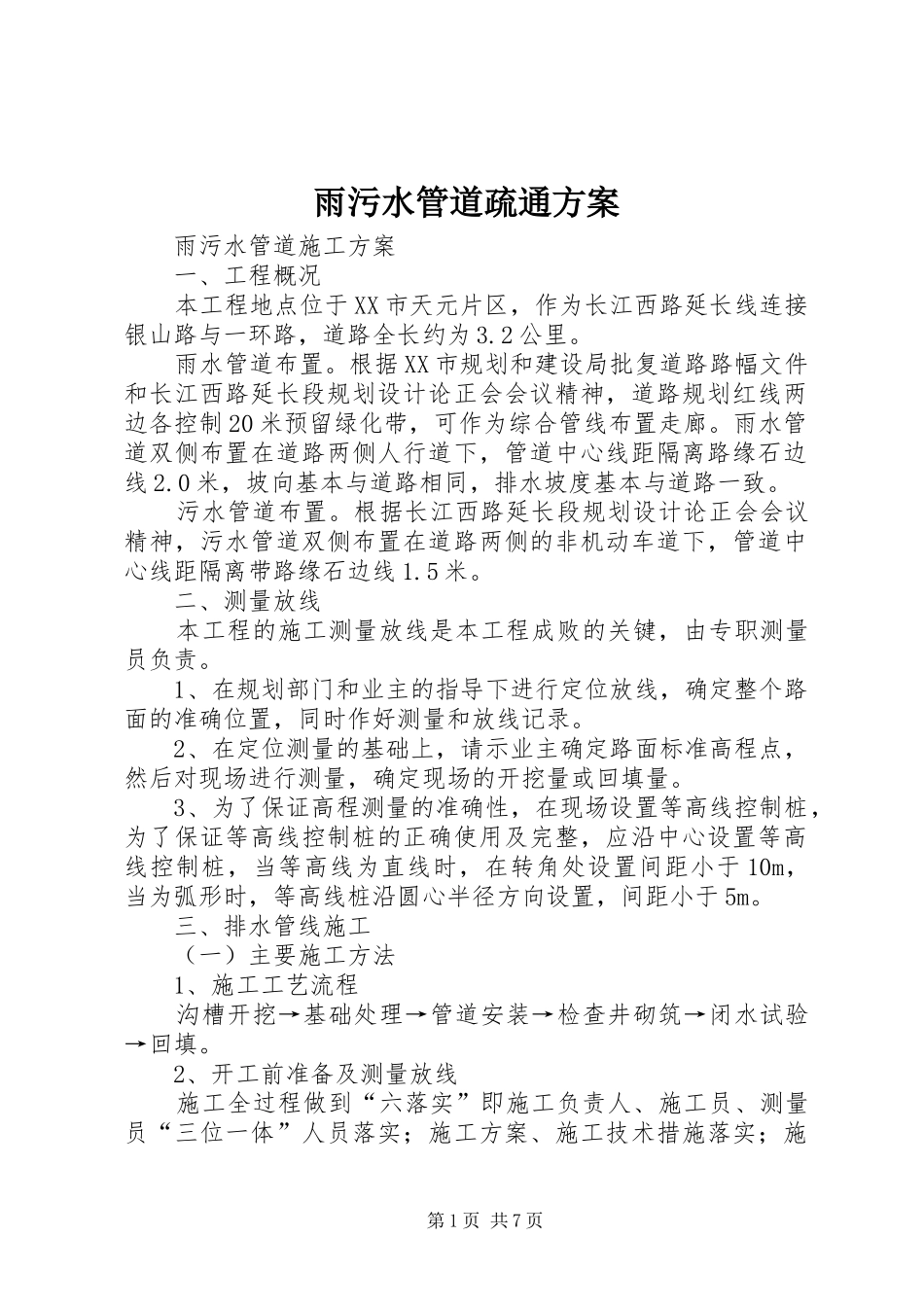

雨污水管道疏通方案雨污水管道施工方案一、工程概况本工程地点位于XX市天元片区,作为长江西路延长线连接银山路与一环路,道路全长约为3
雨水管道布置
根据XX市规划和建设局批复道路路幅文件和长江西路延长段规划设计论正会会议精神,道路规划红线两边各控制20米预留绿化带,可作为综合管线布置走廊
雨水管道双侧布置在道路两侧人行道下,管道中心线距隔离路缘石边线2
0米,坡向基本与道路相同,排水坡度基本与道路一致
污水管道布置
根据长江西路延长段规划设计论正会会议精神,污水管道双侧布置在道路两侧的非机动车道下,管道中心线距隔离带路缘石边线1
二、测量放线本工程的施工测量放线是本工程成败的关键,由专职测量员负责
1、在规划部门和业主的指导下进行定位放线,确定整个路面的准确位置,同时作好测量和放线记录
2、在定位测量的基础上,请示业主确定路面标准高程点,然后对现场进行测量,确定现场的开挖量或回填量
3、为了保证高程测量的准确性,在现场设置等高线控制桩,为了保证等高线控制桩的正确使用及完整,应沿中心设置等高线控制桩,当等高线为直线时,在转角处设置间距小于10m,当为弧形时,等高线桩沿圆心半径方向设置,间距小于5m

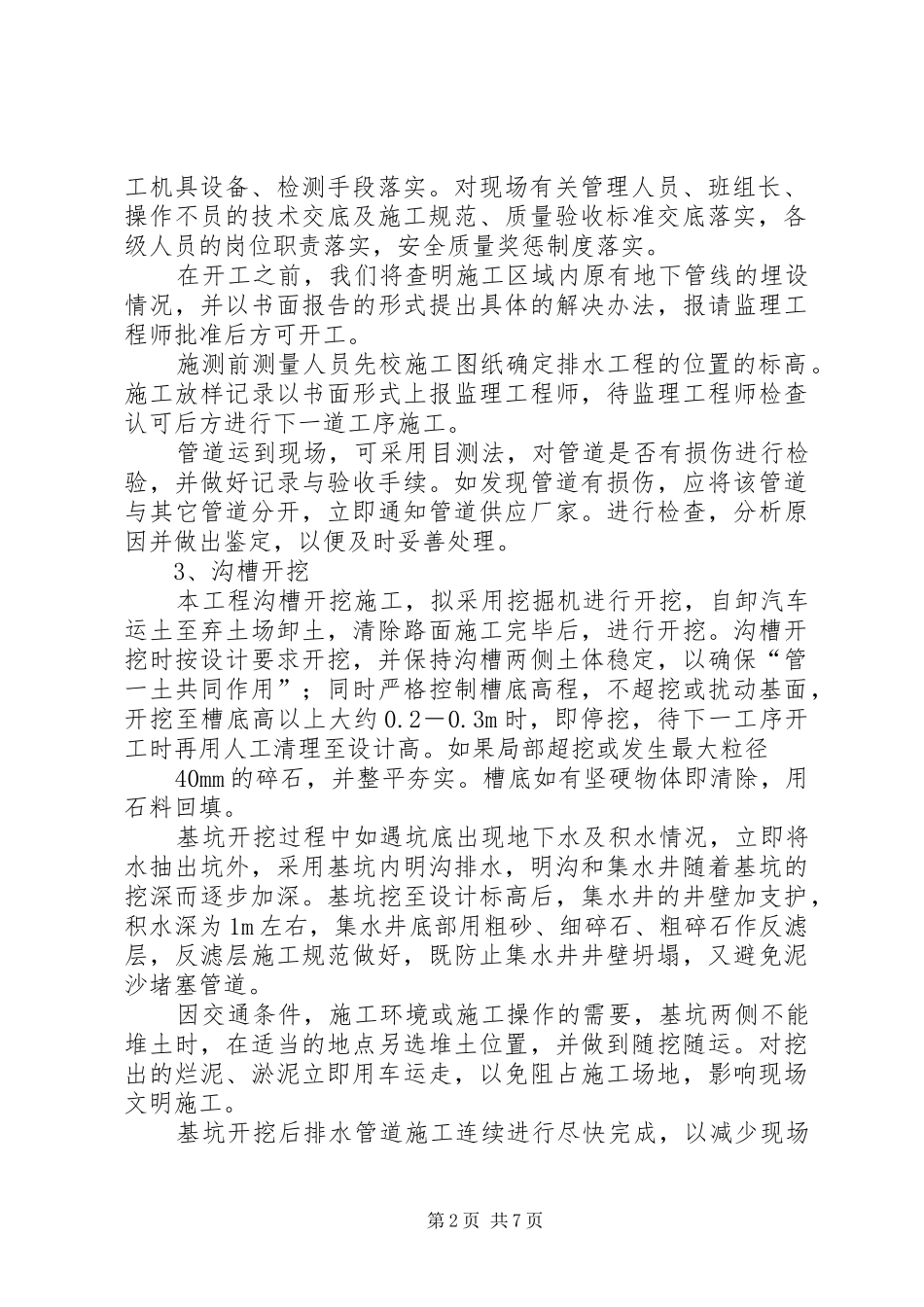

三、排水管线施工(一)主要施工方法1、施工工艺流程沟槽开挖→基础处理→管道安装→检查井砌筑→闭水试验→回填
2、开工前准备及测量放线施工全过程做到“六落实”即施工负责人、施工员、测量员“三位一体”人员落实;施工方案、施工技术措施落实;施第1页共7页工机具设备、检测手段落实
对现场有关管理人员、班组长、操作不员的技术交底及施工规范、质量验收标准交底落实,各级人员的岗位职责落实,安全质量奖惩制度落实
在开工之前,我们将查明施工区域内原有地下管线的埋设情况,并以书面报告的形式提出具体的解决办法,报请监理工程师批准后方可开工

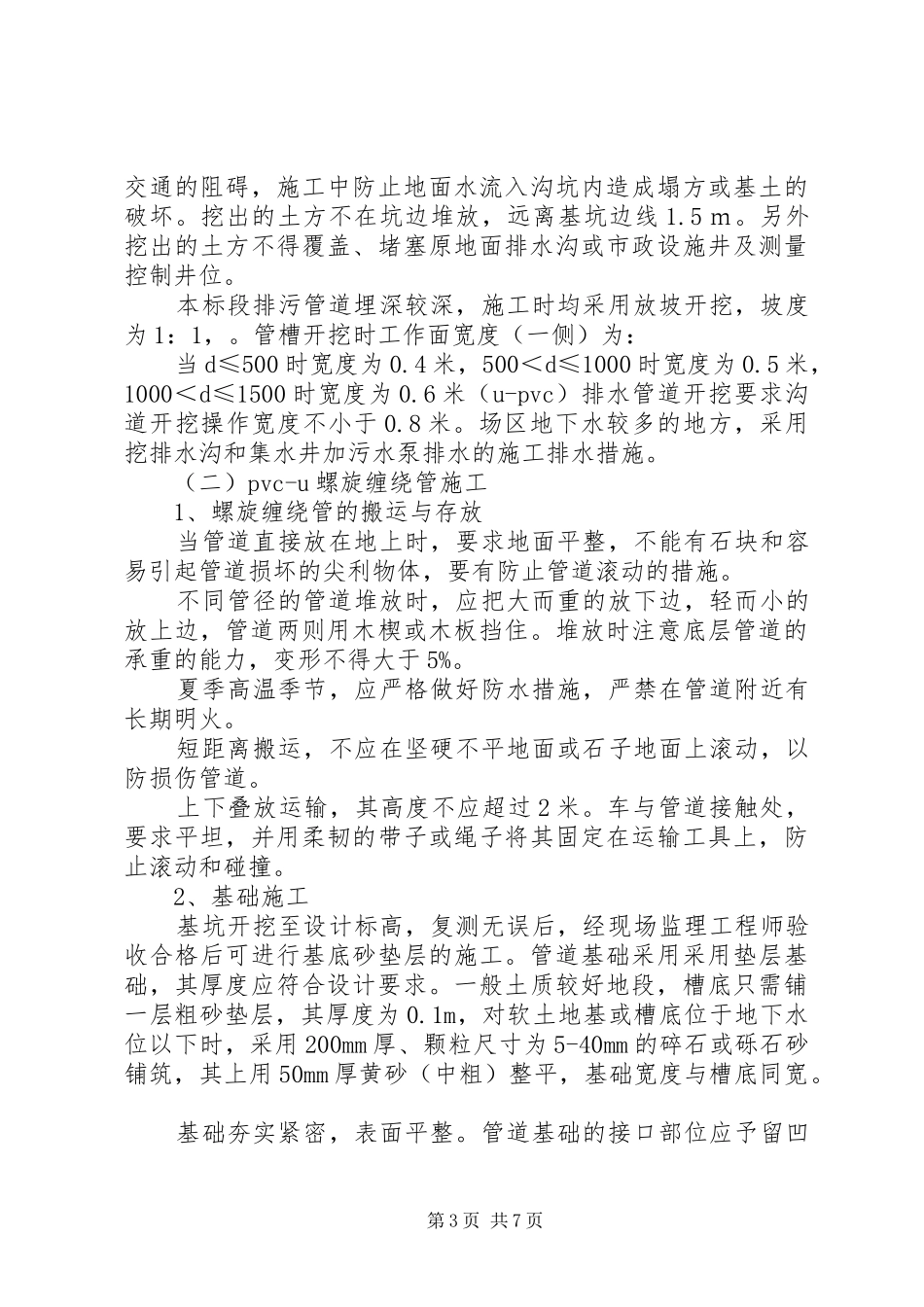

施测前测量人员先校施工图纸确定排水工程的位置的标高
