深圳市龙岗区龙岗河流域截污干管系统工程II标段施组0市政工程顶管施工方案二、施工平面布置和临时设施布置(一)、施工便道、场内运输道路布置根据现场实地踏勘情况来看,场内外没有进入施工现场的道路,现场内外运输必须修建施工便道,道路结构为:在路基整平后,采用30cm厚6%水泥碎石稳定层作为路面,便道宽7米
施工时要做好施工便道的保养、保洁,施工便道要达到深圳市建委安全文明样板工地标准
(二)、办公、生活用房等临设布置深圳市龙岗区龙岗河流域截污干管系统工程II标段施组1我公司计划在施工区附近办公、生活采用组合房布置临时设施,根据现场的实地勘,生产基地设在附近离工地较近的地方,供现场施工所需的机械停放、材料中转、半成品加工等
文明施工护栏按深圳市施工围蔽标准进行围蔽
我司将按征地红线交地范围,清除表面层树木、草皮、杂物等,排除沟、坑积水和淤泥等,用机械配合在施工场地范围清除表土和平整,然后填土压实,并做好施工前期准备工作
(三)、供水、供电方案根据现场具体情况,本工程我公司计划在施工现场自设发电房,使用1台120KW发电机进行发电,施工用电输电线采用三相五线供电;施工用水采用现场挖井,设离心泵进行抽水使用
(四)、料场、仓库、机房及制作场布置临设内设置材料仓库及发电机房,工地仓库及发电机房采用砖墙结构,现场各类料场、加工场等布置在施工现场上灵活布置
料场、仓库等布置要达到深圳市建委安全文明样板工地标准
(五)、混凝土制作及使用1、混凝土供应运输设备布置为保证混凝土的质量,本工程混凝土均采用商品混凝土,故现场不设置搅拌站
三、主要工程项目施工方法(一)、工作井、接收井施工本工程沉井13座,其中φ8000顶管工作井5座;φ4000顶管接收井8座
均采用人工挖孔井方法施工
1、人工挖孔井施工方法如下:1

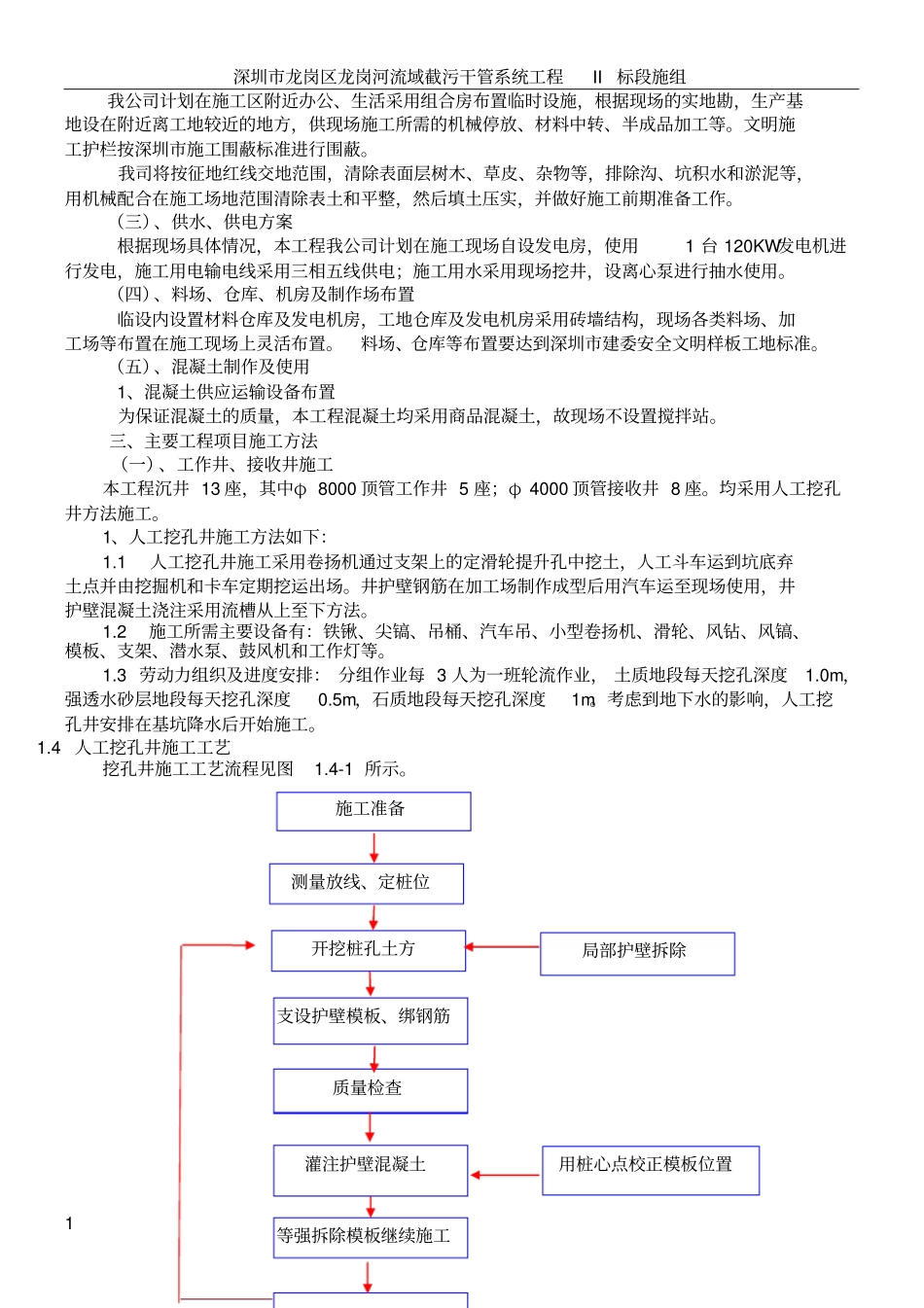

1人工挖孔井施工采用卷扬机通过支架上的定滑轮提升孔中挖土,人工斗车运到坑底弃土点并由挖
