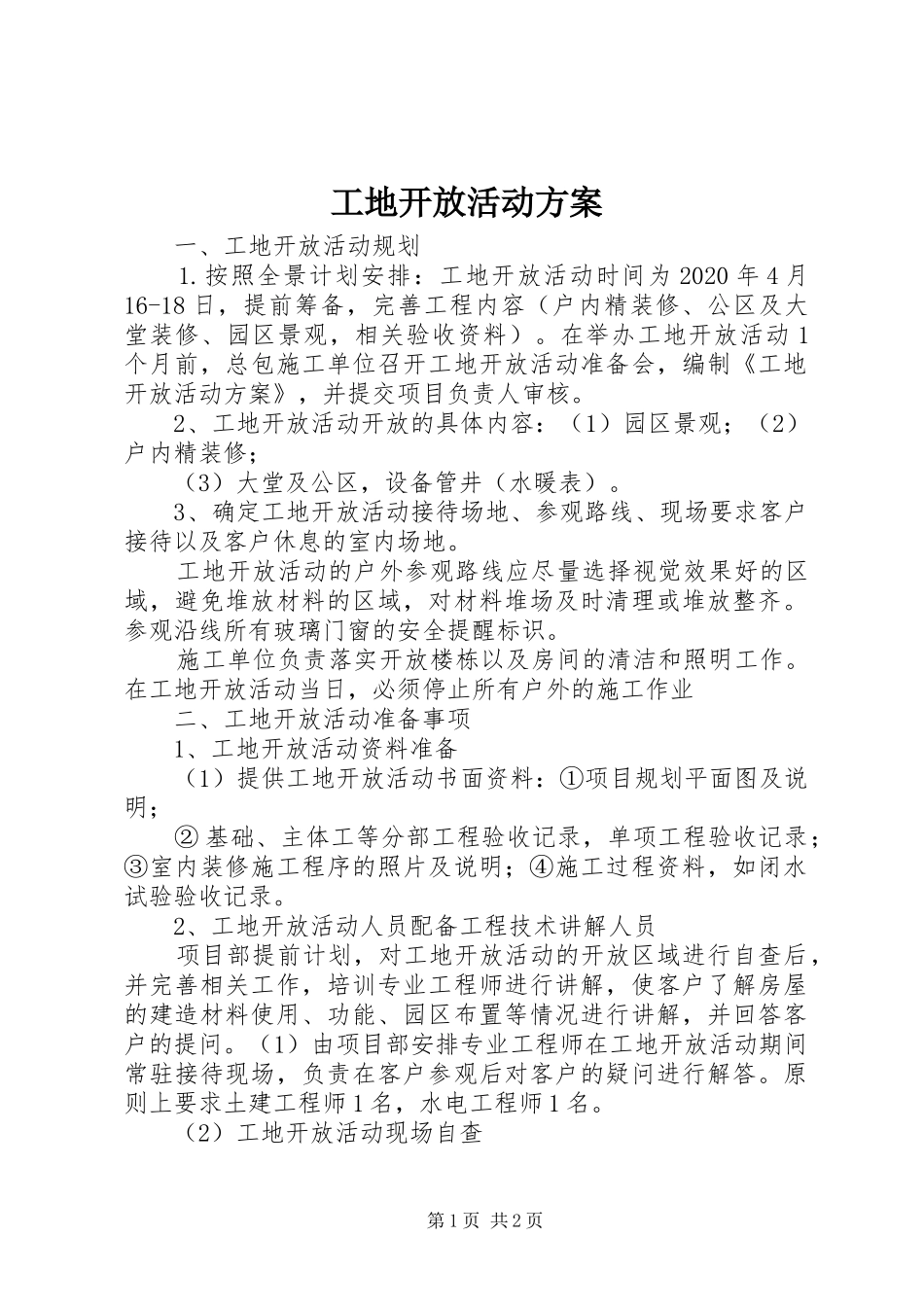

工地开放活动方案一、工地开放活动规划1
按照全景计划安排:工地开放活动时间为2020年4月16-18日,提前筹备,完善工程内容(户内精装修、公区及大堂装修、园区景观,相关验收资料)
在举办工地开放活动1个月前,总包施工单位召开工地开放活动准备会,编制《工地开放活动方案》,并提交项目负责人审核
2、工地开放活动开放的具体内容:(1)园区景观;(2)户内精装修;(3)大堂及公区,设备管井(水暖表)
3、确定工地开放活动接待场地、参观路线、现场要求客户接待以及客户休息的室内场地
工地开放活动的户外参观路线应尽量选择视觉效果好的区域,避免堆放材料的区域,对材料堆场及时清理或堆放整齐
参观沿线所有玻璃门窗的安全提醒标识
施工单位负责落实开放楼栋以及房间的清洁和照明工作
在工地开放活动当日,必须停止所有户外的施工作业二、工地开放活动准备事项1、工地开放活动资料准备(1)提供工地开放活动书面资料:①项目规划平面图及说明;②基础、主体工等分部工程验收记录,单项工程验收记录;③室内装修施工程序的照片及说明;④施工过程资料,如闭水试验验收记录
2、工地开放活动人员配备工程技术讲解人员项目部提前计划,对工地开放活动的开放区域进行自查后,并完善相关工作,培训专业工程师进行讲解,使客户了解房屋的建造材料使用、功能、园区布置等情况进行讲解,并回答客户的提问
(1)由项目部安排专业工程师在工地开放活动期间常驻接待现场,负责在客户参观后对客户的疑问进行解答
原则上要求土建工程师1名,水电工程师1名

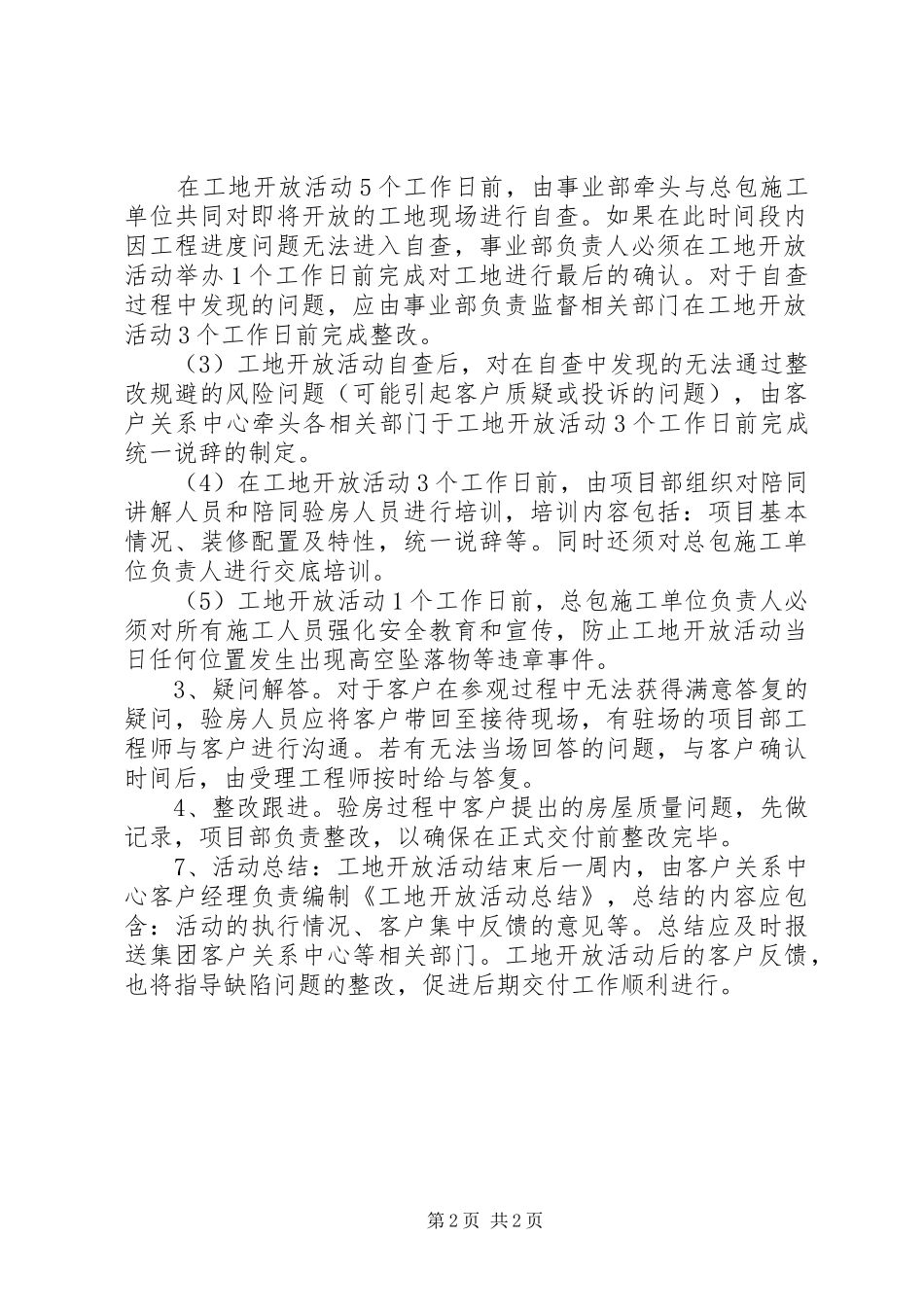

(2)工地开放活动现场自查第1页共2页在工地开放活动5个工作日前,由事业部牵头与总包施工单位共同对即将开放的工地现场进行自查
如果在此时间段内因工程进度问题无法进入自查,事业部负责人必须在工地开放活动举办1个工作日前完成对工地进行最后的确认
对于自查过程中发现的问题,应由事业部负责监督相关部门在工地开放活动3个
