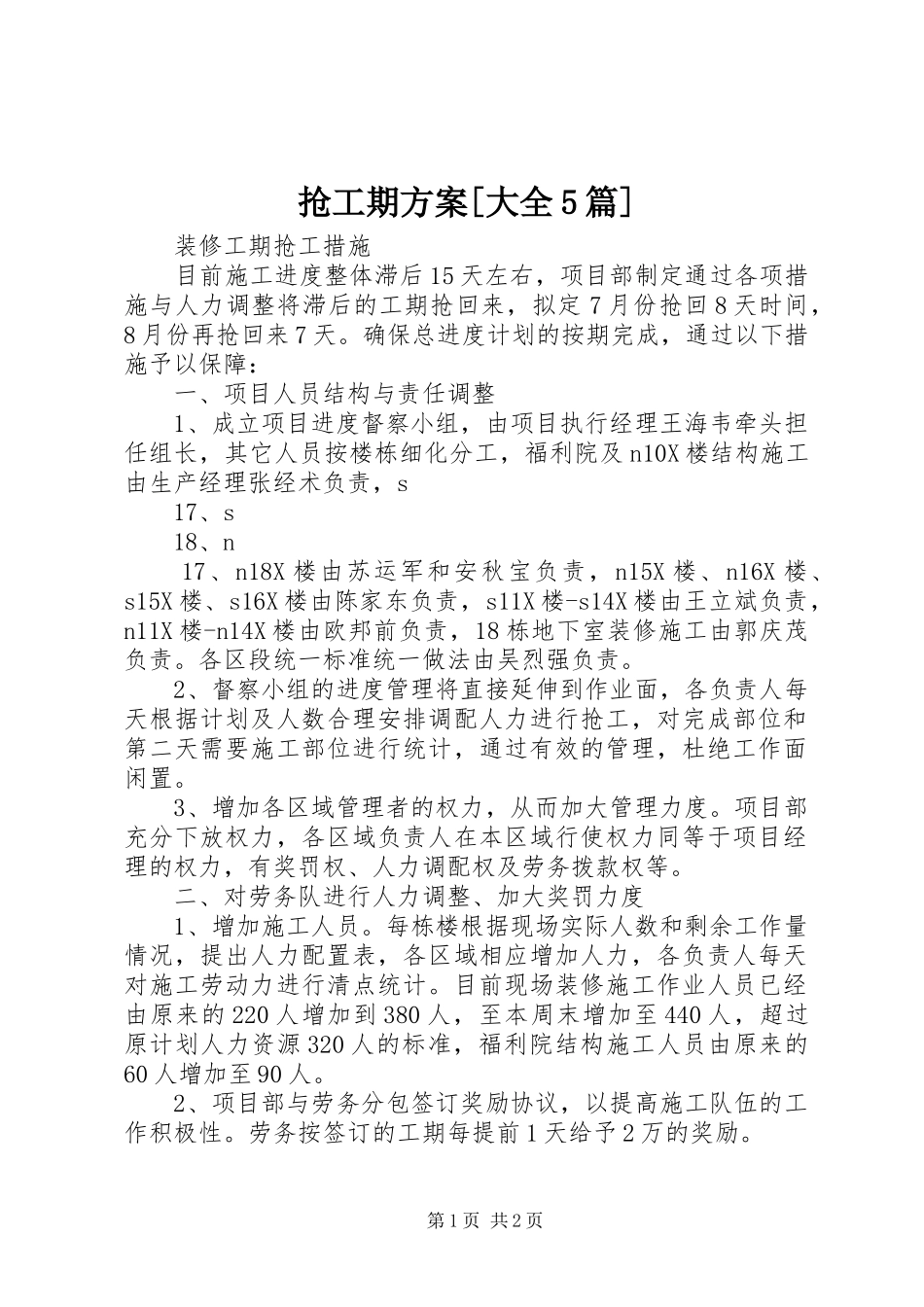

抢工期方案[大全5篇]装修工期抢工措施目前施工进度整体滞后15天左右,项目部制定通过各项措施与人力调整将滞后的工期抢回来,拟定7月份抢回8天时间,8月份再抢回来7天
确保总进度计划的按期完成,通过以下措施予以保障:一、项目人员结构与责任调整1、成立项目进度督察小组,由项目执行经理王海韦牵头担任组长,其它人员按楼栋细化分工,福利院及n10X楼结构施工由生产经理张经术负责,s17、s18、n17、n18X楼由苏运军和安秋宝负责,n15X楼、n16X楼、s15X楼、s16X楼由陈家东负责,s11X楼-s14X楼由王立斌负责,n11X楼-n14X楼由欧邦前负责,18栋地下室装修施工由郭庆茂负责
各区段统一标准统一做法由吴烈强负责
2、督察小组的进度管理将直接延伸到作业面,各负责人每天根据计划及人数合理安排调配人力进行抢工,对完成部位和第二天需要施工部位进行统计,通过有效的管理,杜绝工作面闲置
3、增加各区域管理者的权力,从而加大管理力度
项目部充分下放权力,各区域负责人在本区域行使权力同等于项目经理的权力,有奖罚权、人力调配权及劳务拨款权等
二、对劳务队进行人力调整、加大奖罚力度1、增加施工人员
每栋楼根据现场实际人数和剩余工作量情况,提出人力配置表,各区域相应增加人力,各负责人每天对施工劳动力进行清点统计
目前现场装修施工作业人员已经由原来的220人增加到380人,至本周末增加至440人,超过原计划人力资源320人的标准,福利院结构施工人员由原来的60人增加至90人
2、项目部与劳务分包签订奖励协议,以提高施工队伍的工作积极性
劳务按签订的工期每提前1天给予2万的奖励

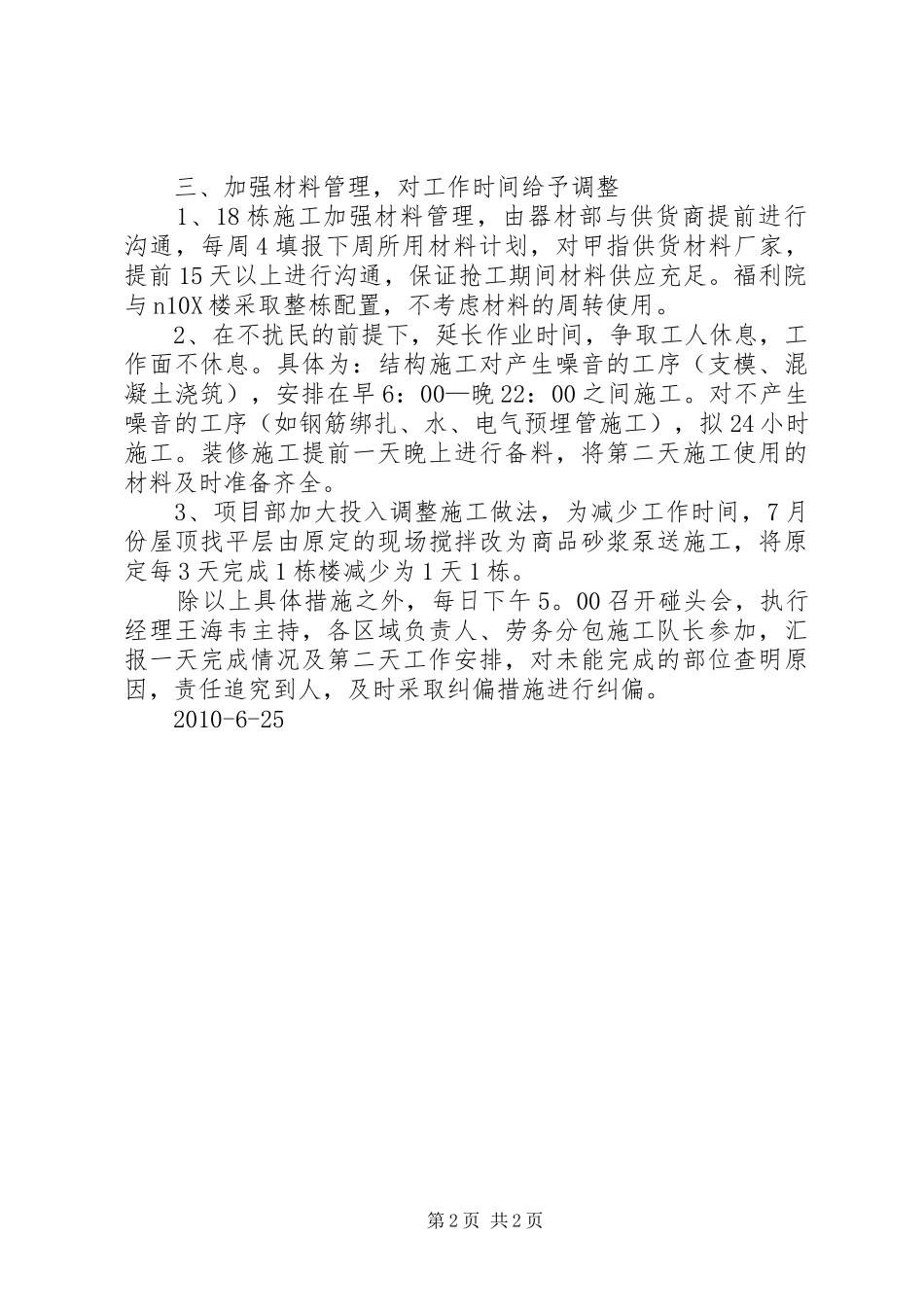

第1页共2页三、加强材料管理,对工作时间给予调整1、18栋施工加强材料管理,由器材部与供货商提前进行沟通,每周4填报下周所用材料计划,对甲指供货材料厂家,提前15天以上进行沟通,保证抢工期间材料供应充足
