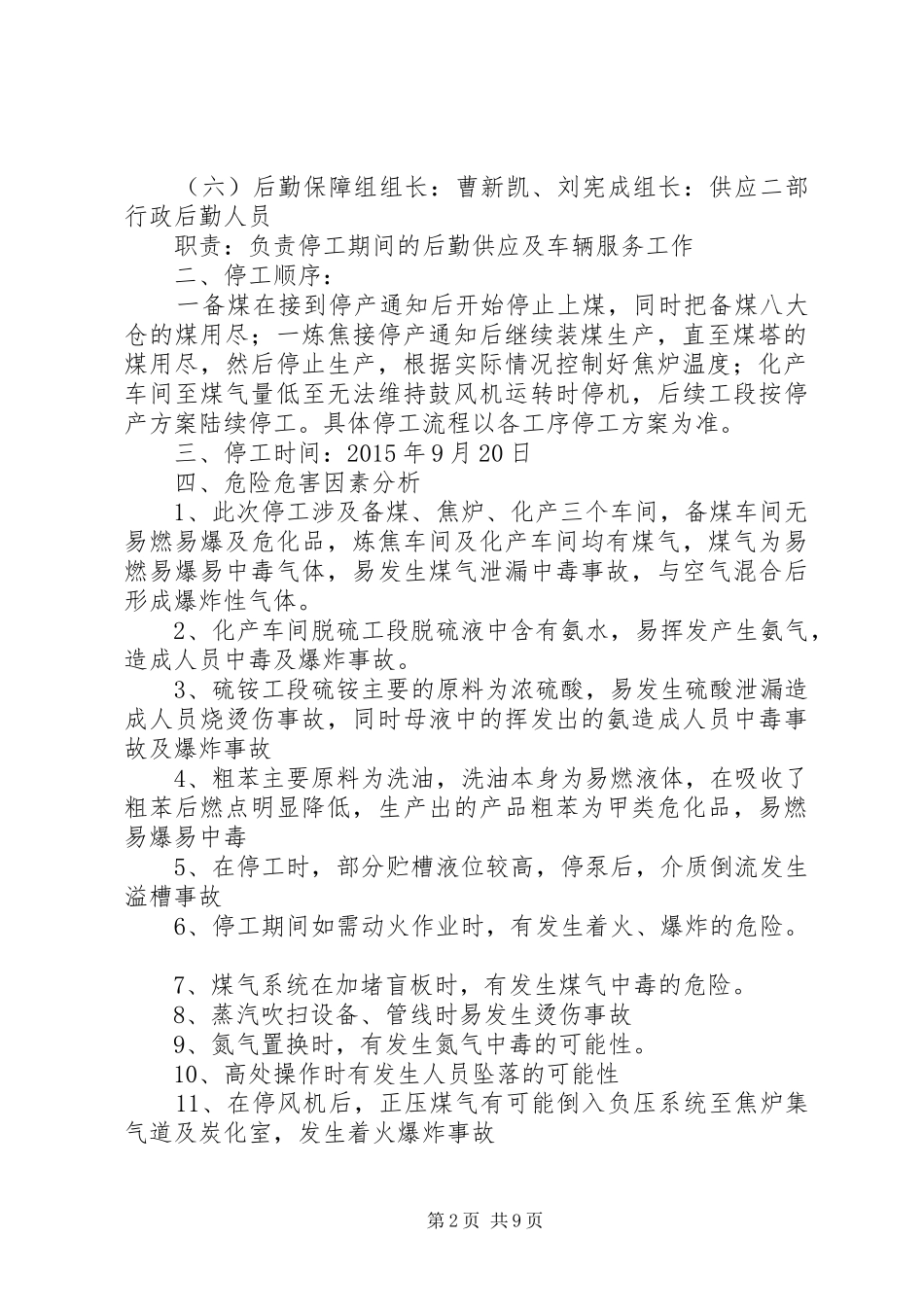

冬期停工维护方案胜利科技一期停工方案为适应当前经济形势,经公司董事会研究决定,胜利科技一期停工,为保证安全、顺利停工,特制定本方案。一、停工领导小组:组长:张勇副组长:耿玉亮高绍雷组员:陈钦正、徐绍光、田福荣、刘海艇、高云峰、范振青、黎庆云、张吉忠、曹新凯、刘宪成职责:1、负责停工前召开停工会议,系统学习停工方案。2、保证此次停工的各项工作的协调、组织、指挥,负责各项工作的落实检查,确保安全顺利的停工及停工后各设备的吹扫置换保养等工作的落实等(一)安全组:组长:刘海艇副组长:庞志军组员:匡涛、袁永清、王丁丁、赵岩、宋金贵、宋金峰、王福利职责:负责此次停工的整个安全工作,并负责停工前的安全培训、注意事项的讲解及停工期间部分安全防护用品的准备、落实工作(二)工艺组:组长:高云峰组员:胡成海、刘少峰、李岩职责:负责此次停工的全面组织工作及停工后设备、管线的放空、吹扫、置换等工作(三)设备组组长:范振青组员:王涛、沈诗旭、于有利、马鲁波、王钧涛职责:负责停工后部分设备、管线的盲板加堵及电器、仪表等设备设施的停电等工作(四)化验组组长:黎庆云组员:化验员职责:负责停工时气相、液相介质的取样化验工作(五)安全保卫组组长:张吉忠组员:保卫部队员职责:负责停工期间的保卫巡逻工作第1页共9页(六)后勤保障组组长:曹新凯、刘宪成组长:供应二部行政后勤人员职责:负责停工期间的后勤供应及车辆服务工作二、停工顺序:一备煤在接到停产通知后开始停止上煤,同时把备煤八大仓的煤用尽;一炼焦接停产通知后继续装煤生产,直至煤塔的煤用尽,然后停止生产,根据实际情况控制好焦炉温度;化产车间至煤气量低至无法维持鼓风机运转时停机,后续工段按停产方案陆续停工。具体停工流程以各工序停工方案为准。三、停工时间:2015年9月20日四、危险危害因素分析1、此次停工涉及备煤、焦炉、化产三个车间,备煤车间无易燃易爆及危化品,炼焦车间及化产车间均有煤气,煤气为易燃易爆易中毒气体,易发生煤气泄漏中毒事故,与空气混合后形成爆炸性气体。2、化产车间脱硫工段脱硫液中含有氨水,易挥发产生氨气,造成人员中毒及爆炸事故。3、硫铵工段硫铵主要的原料为浓硫酸,易发生硫酸泄漏造成人员烧烫伤事故,同时母液中的挥发出的氨造成人员中毒事故及爆炸事故4、粗苯主要原料为洗油,洗油本身为易燃液体,在吸收了粗苯后燃点明显降低,生产出的产品粗苯为甲类危化品,易燃易爆易中毒5、在停工时,部分贮槽液位较高,停泵后,介质倒流发生溢槽事故6、停工期间如需动火作业时,有发生着火、爆炸的危险。7、煤气系统在加堵盲板时,有发生煤气中毒的危险。8、蒸汽吹扫设备、管线时易发生烫伤事故9、氮气置换时,有发生氮气中毒的可能性。10、高处操作时有发生人员坠落的可能性11、在停风机后,正压煤气有可能倒入负压系统至焦炉集气道及炭化室,发生着火爆炸事故第2页共9页12、停工后时间不长冬季来临,防冻工作要列入首位,做好防冻保温工作是关键中的关键。13、停工后各岗位留人值守,做好巡检和防冻工作非常必要五、停工之前的准备工作1、所有工艺阀门丝杠加油润滑,确保开关灵活,如果在不影响工艺的情况下,能提前开关一次试车最好(责任单位:炼焦、化产)2、停工后需要加盲板的要提前对加盲板的部位螺栓加油润滑,并准备好需要的盲板垫片(责任单位:化产)3、部分液位高的贮槽要提前降低液位,确保在停泵时不会发生溢槽事故(责任单位:化产)4、部分生产辅料要控制数量的采购(责任单位:供应二部)5、需要大修的设备在停工后不会再开启的暂停(责任单位:机电部)6、近期需要采购的一些设备及备件暂停采购(责任单位:供应二部)7、停工后需要检修加堵盲板的防护用品要提前准备好(责任单位:化产)六、停工具体方案备煤车间1、根据停产通知,控制煤八大仓煤量,确保各仓内煤能根据配煤方案同时用尽,待煤仓无煤后,按正常的停机顺序依次停止运行各皮带、皮带秤、粉碎机。2、停机后对各设备及场地清扫干净,各电器盘、柜停电上锁,焦炉车间煤塔煤用尽,停止生产8小时,逐个对熟焦号加热煤气进行控制。此时结焦...
