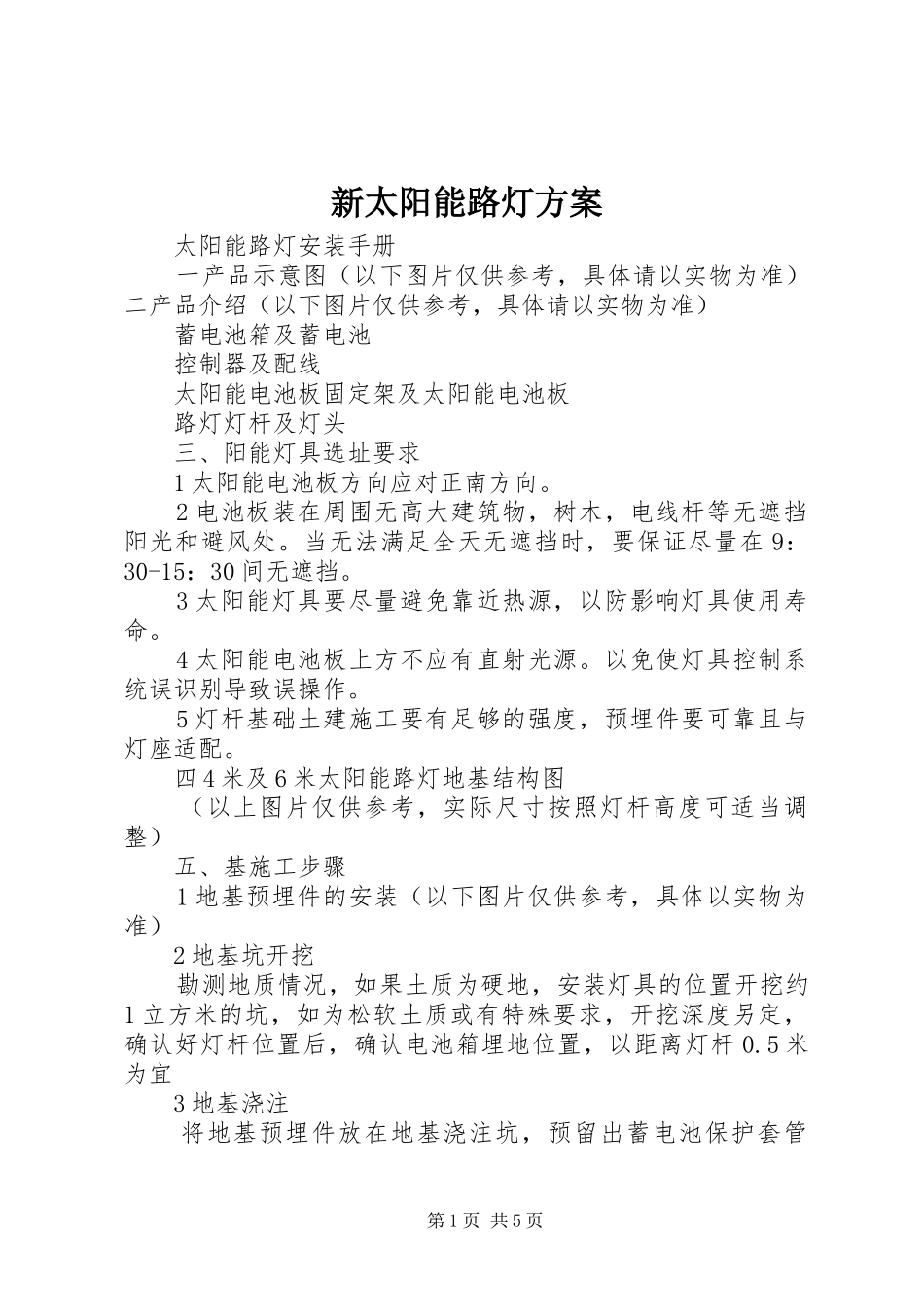

新太阳能路灯方案太阳能路灯安装手册一产品示意图(以下图片仅供参考,具体请以实物为准)二产品介绍(以下图片仅供参考,具体请以实物为准)蓄电池箱及蓄电池控制器及配线太阳能电池板固定架及太阳能电池板路灯灯杆及灯头三、阳能灯具选址要求1太阳能电池板方向应对正南方向
2电池板装在周围无高大建筑物,树木,电线杆等无遮挡阳光和避风处
当无法满足全天无遮挡时,要保证尽量在9:30-15:30间无遮挡
3太阳能灯具要尽量避免靠近热源,以防影响灯具使用寿命
4太阳能电池板上方不应有直射光源
以免使灯具控制系统误识别导致误操作
5灯杆基础土建施工要有足够的强度,预埋件要可靠且与灯座适配

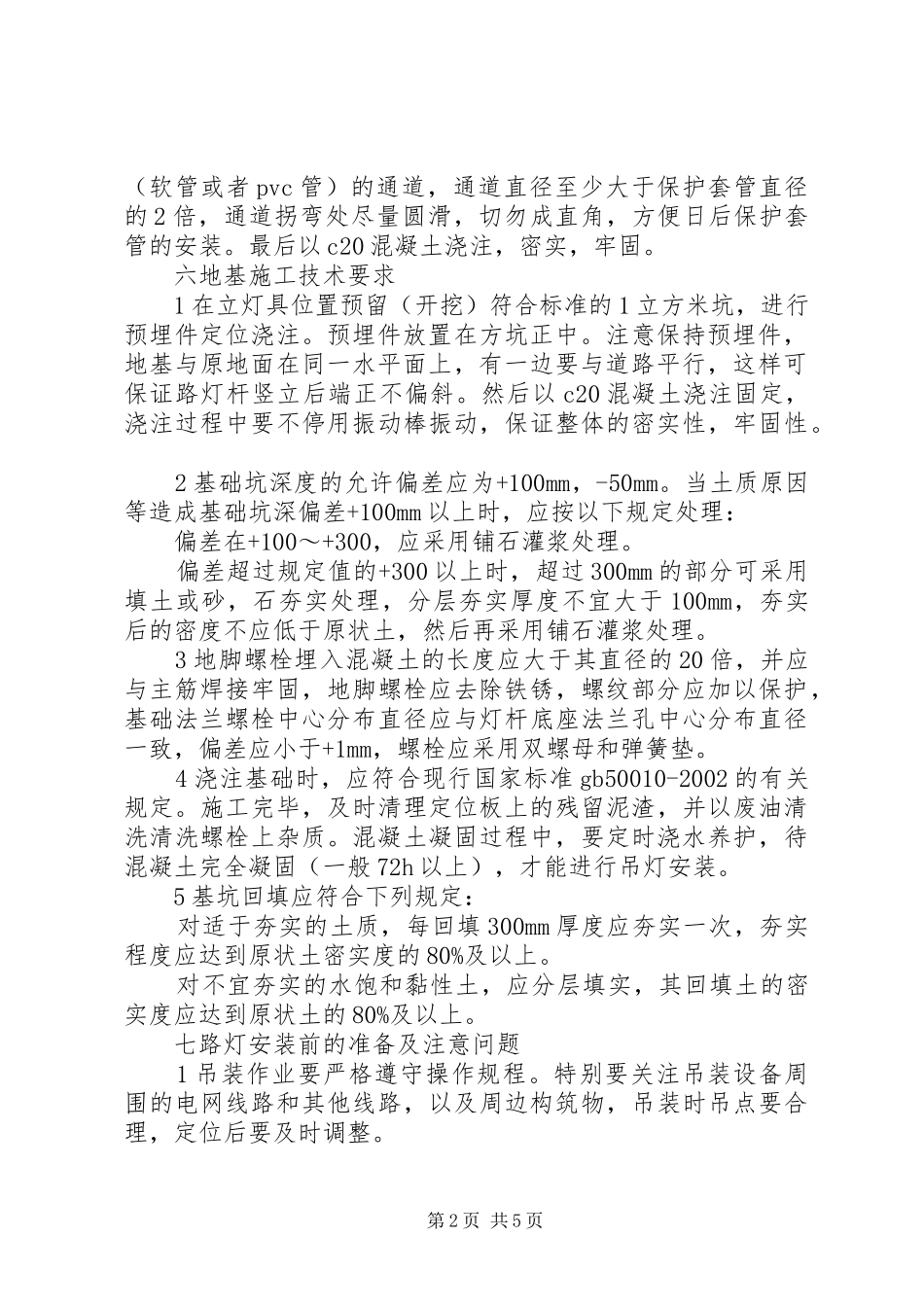

四4米及6米太阳能路灯地基结构图(以上图片仅供参考,实际尺寸按照灯杆高度可适当调整)五、基施工步骤1地基预埋件的安装(以下图片仅供参考,具体以实物为准)2地基坑开挖勘测地质情况,如果土质为硬地,安装灯具的位置开挖约1立方米的坑,如为松软土质或有特殊要求,开挖深度另定,确认好灯杆位置后,确认电池箱埋地位置,以距离灯杆0
5米为宜3地基浇注将地基预埋件放在地基浇注坑,预留出蓄电池保护套管第1页共5页(软管或者pvc管)的通道,通道直径至少大于保护套管直径的2倍,通道拐弯处尽量圆滑,切勿成直角,方便日后保护套管的安装
最后以c20混凝土浇注,密实,牢固
六地基施工技术要求1在立灯具位置预留(开挖)符合标准的1立方米坑,进行预埋件定位浇注
预埋件放置在方坑正中
注意保持预埋件,地基与原地面在同一水平面上,有一边要与道路平行,这样可保证路灯杆竖立后端正不偏斜
然后以c20混凝土浇注固定,浇注过程中要不停用振动棒振动,保证整体的密实性,牢固性
2基础坑深度的允许偏差应为+100mm,-50mm
当土质原因等造成基础坑深偏差+100mm以上时,应按以下规定处理:偏差在+100~+300,应采用铺石灌浆处理
偏差超过规定值的+3
