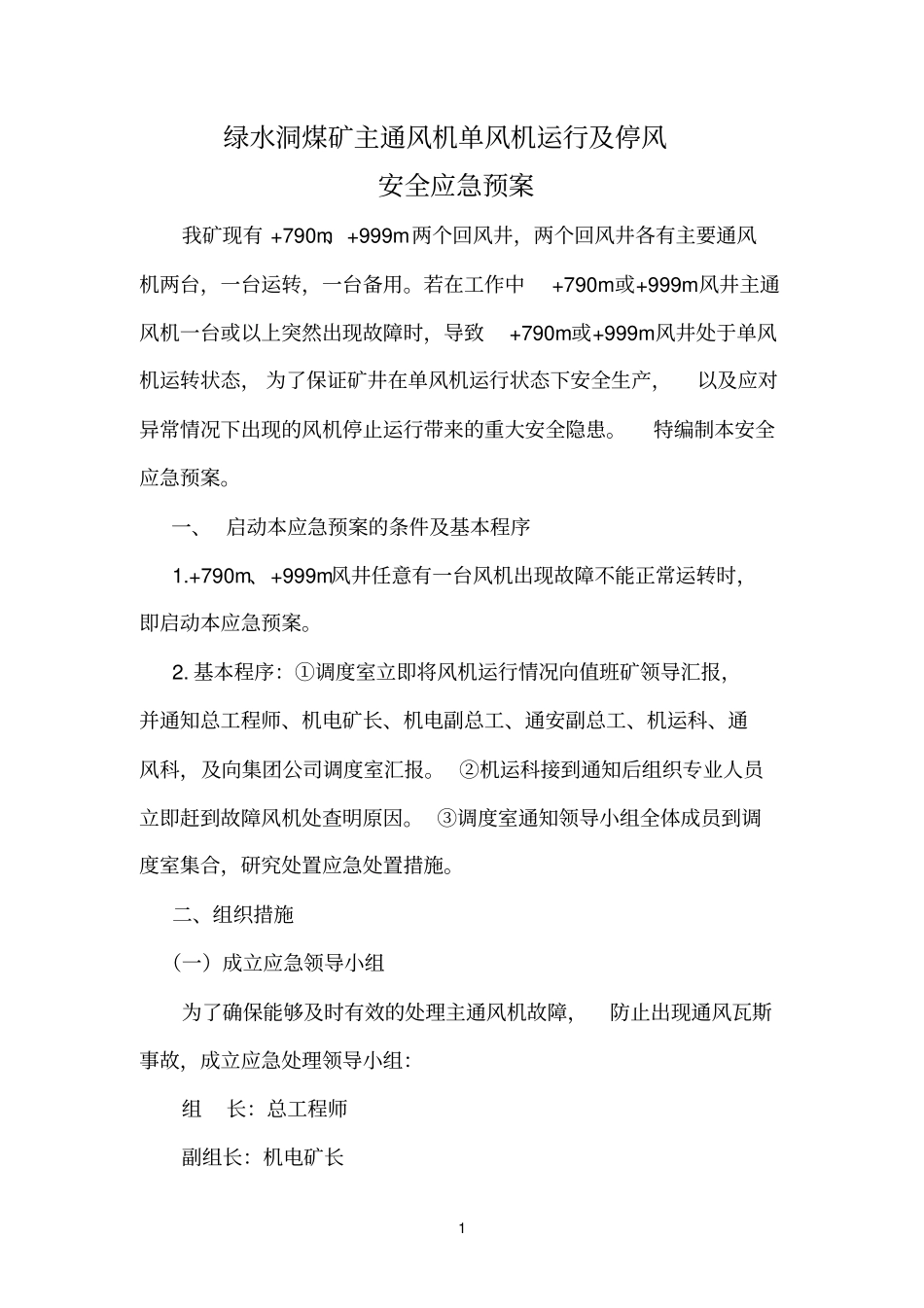

绿水洞煤矿主通风机单风机运行及停风安全应急预案会审意见姓名时间编制通风科生技科机运科安监处调度室通安副总工安全副总工机电副总工生产副矿长机电副矿长安全副矿长总工程师矿长1绿水洞煤矿主通风机单风机运行及停风安全应急预案我矿现有+790m、+999m两个回风井,两个回风井各有主要通风机两台,一台运转,一台备用。若在工作中+790m或+999m风井主通风机一台或以上突然出现故障时,导致+790m或+999m风井处于单风机运转状态,为了保证矿井在单风机运行状态下安全生产,以及应对异常情况下出现的风机停止运行带来的重大安全隐患。特编制本安全应急预案。一、启动本应急预案的条件及基本程序1.+790m、+999m风井任意有一台风机出现故障不能正常运转时,即启动本应急预案。2.基本程序:①调度室立即将风机运行情况向值班矿领导汇报,并通知总工程师、机电矿长、机电副总工、通安副总工、机运科、通风科,及向集团公司调度室汇报。②机运科接到通知后组织专业人员立即赶到故障风机处查明原因。③调度室通知领导小组全体成员到调度室集合,研究处置应急处置措施。二、组织措施(一)成立应急领导小组为了确保能够及时有效的处理主通风机故障,防止出现通风瓦斯事故,成立应急处理领导小组:组长:总工程师副组长:机电矿长2成员:机电副总工、通安副总工、安全副总工、机运科科长、通风瓦斯科科长、调度室主任、安监处副处长、信息中心主任、通维队队长、机电队队长小组下设负责具体事务处理的办公室于调度室,由调度室主任兼任办公室主任。(二)领导小组工作职责1.总工程师:负责组织人员制定安全技术措施,主通风机单独运行期间指挥协调相关的单位、部门安全撤离、调整井下通风系统。2.机电矿长:在+790m或+999m风井现场指挥,组织技术人员检查、排出机电设备故障,确保风机正常运转。3.通安副总(科长):协助总工程师制定通风系统调整、瓦斯管理等方面安全技术措施,并组织、指导现场人员落实通风系统调整和瓦斯管理,确保矿井通风安全。4.机电副总(科长):协助机电矿长制定设备检查、处理的技术方案,并组织、落实人员抢修设备。5.安全副总(安监副处长):负责现场督促作业人员按措施、方案进行实施。6.调度室主任:负责落实组长代表领导小组下达的各项指令,协调各专业部门和单位之间的工作衔接,督促、考核具体部门、单位和人员的工作履职,向领导小组及时反馈、汇报单风机运行中出现的各种情况。7.信心中心主任:负责协助总工程师监测井下各作业区域的瓦斯3等数据的情况,并保证井下通讯设施畅通。8.通维队队长:负责根据总工程师下达的指令,及时落实相关人员对井下通风设施进行检查、维护及通风系统调整的具体执行工作。9.机电队队长:负责协助机电部门组织人力、物力对故障风机进行检查、维修工作。三、主通风机单风机运转应急处置与安全技术措施(一)+999m主通风机单风机运转、+790m主通风机正常运转1.当+999m风井一台风机出现故障时,主通风机司机应立即按正常程序进行倒机,切换至备用风机运行,确保矿井正常通风并立即向调度室汇报故障情况。2.矿调度室接到汇报后应将详细情况向矿主要领导汇报,同时通知领导小组全体成员到矿调度室集合并启动单风机运行安全应急预案。同时通知井下所有作业人员启动单风机运行安全应急预案,要求作业人员随时观察巷道风量大小及风流方向,一旦发现风量减弱瓦斯浓度上升或风流方向发生改变必须及时将所有人员撤到进风大巷内,由现场跟带班安监员清点人数并向调度室汇报,安监员随时守在电话旁等待调度室指令。3.机电矿长立即到+999m风井现场指挥,组织机电专业技术小组对故障风机进行全面诊断,并将诊断结果向调度室汇报。4.机运科,机电队准备好检修所需的工具和材料,并审批好作业所需的措施和申请。5.+999m风井单风机运转期间,机运科及时通知天池变电站风机4运行现状,要求加强管理,确保+999m风机房双回路正常供电。机电队加强供电线路检查,组织对送往风机房的两个回路重点环节进行一次检查,保证两个回路正常,并将检查结果向组长汇报。6.+999m风井单风机运转期间,机运科、机电队要保证风机正常运转,同时以最快的速度完成...
