docdoc1主体工程施工方案编制:审核:审批:日期:浙江长城建设集团北京公司docdoc2绿城

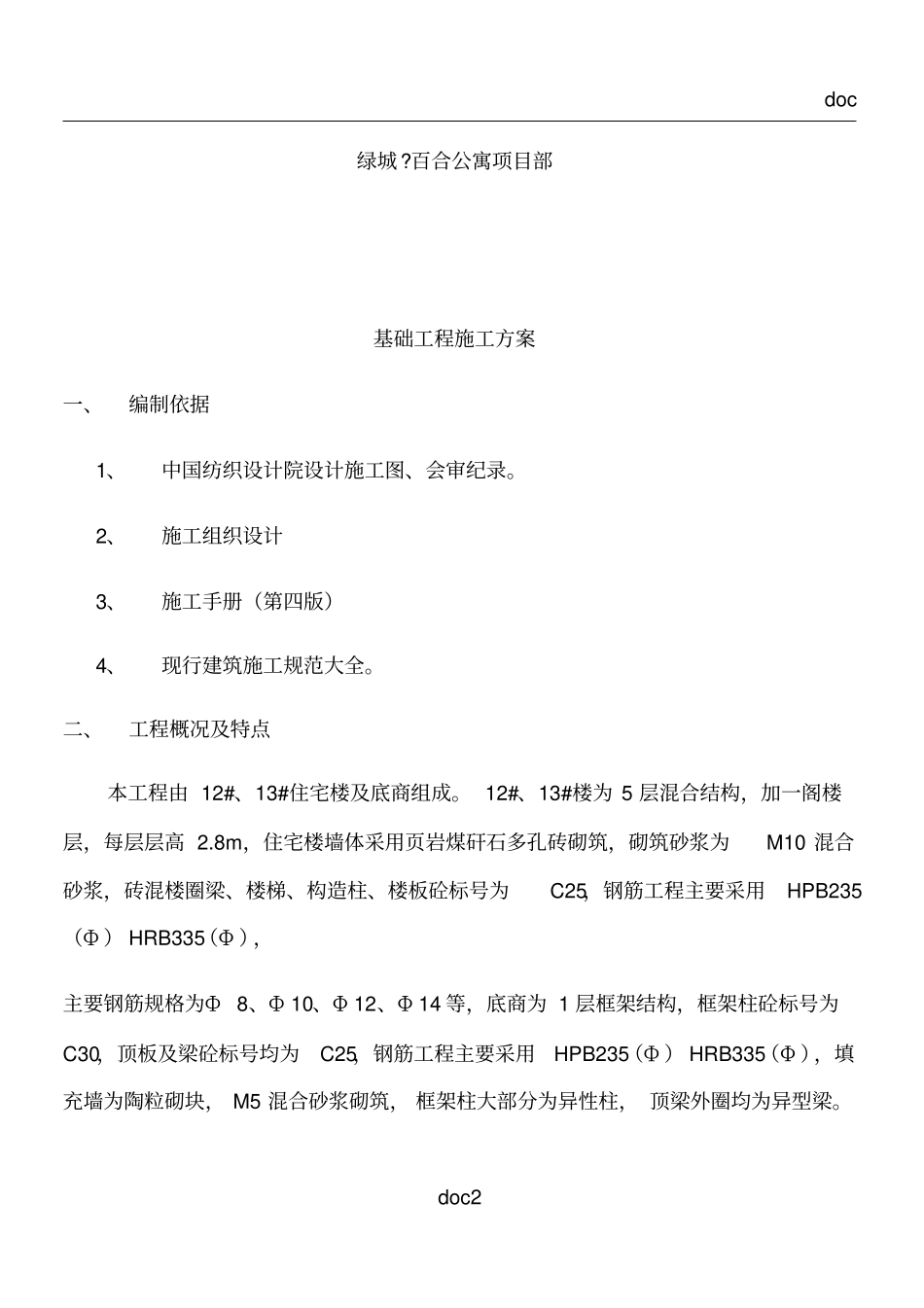

百合公寓项目部基础工程施工方案一、编制依据1、中国纺织设计院设计施工图、会审纪录
2、施工组织设计3、施工手册(第四版)4、现行建筑施工规范大全
二、工程概况及特点本工程由12#、13#住宅楼及底商组成
12#、13#楼为5层混合结构,加一阁楼层,每层层高2
8m,住宅楼墙体采用页岩煤矸石多孔砖砌筑,砌筑砂浆为M10混合砂浆,砖混楼圈梁、楼梯、构造柱、楼板砼标号为C25,钢筋工程主要采用HPB235(Ф)HRB335(Φ),主要钢筋规格为Ф8、Ф10、Φ12、Φ14等,底商为1层框架结构,框架柱砼标号为C30,顶板及梁砼标号均为C25,钢筋工程主要采用HPB235(Ф)HRB335(Φ),填充墙为陶粒砌块,M5混合砂浆砌筑,框架柱大部分为异性柱,顶梁外圈均为异型梁

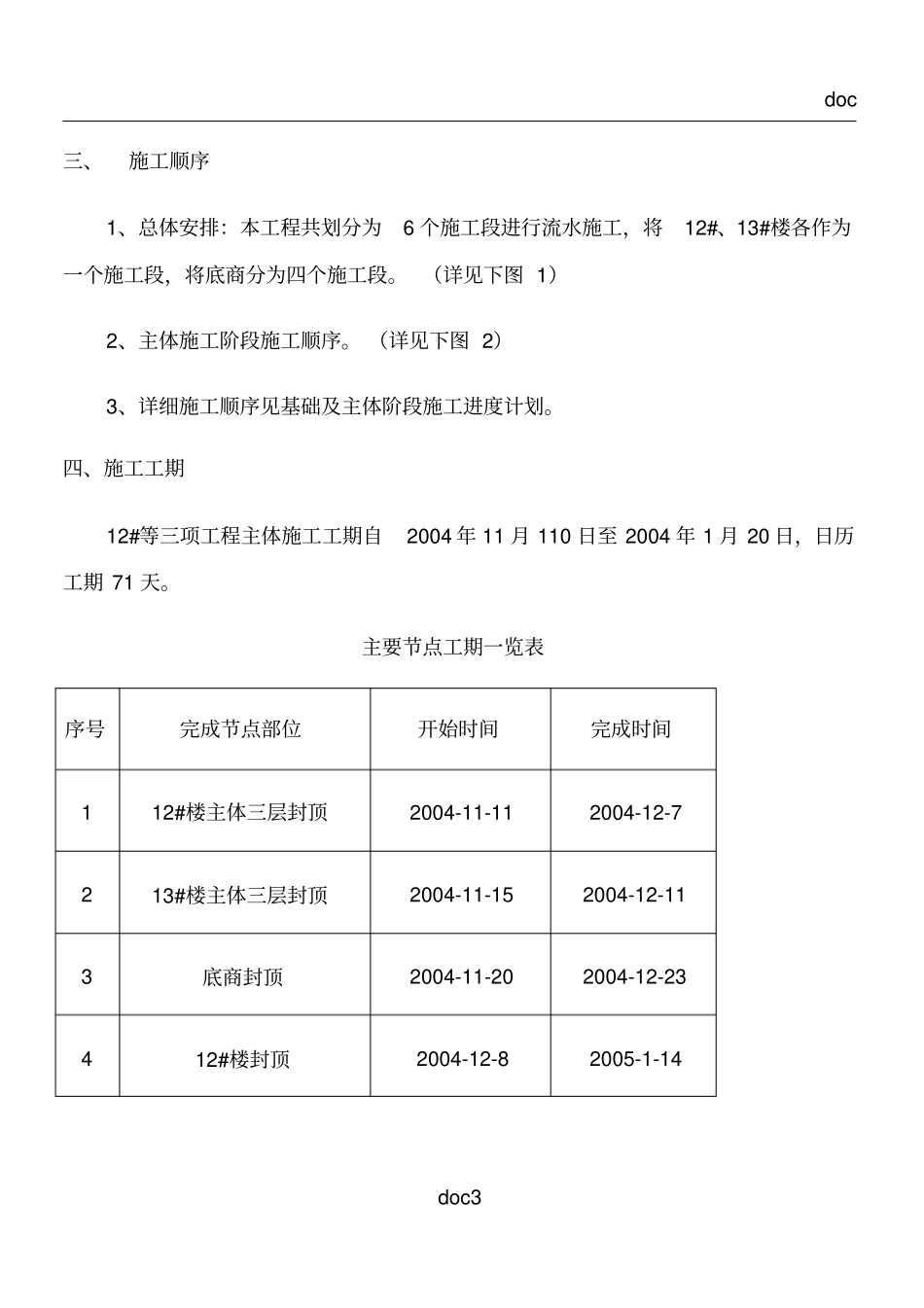

docdoc3三、施工顺序1、总体安排:本工程共划分为6个施工段进行流水施工,将12#、13#楼各作为一个施工段,将底商分为四个施工段
(详见下图1)2、主体施工阶段施工顺序
(详见下图2)3、详细施工顺序见基础及主体阶段施工进度计划
四、施工工期12#等三项工程主体施工工期自2004年11月110日至2004年1月20日,日历工期71天
主要节点工期一览表序号完成节点部位开始时间完成时间112#楼主体三层封顶2004-11-112004-12-7213#楼主体三层封顶2004-11-152004-12-113底商封顶2004-11-202004-12-23412#楼封顶2004-12-82005-1-14docdoc4513#楼封顶2004-12-122005-1-20五、主要机具、劳动力需求计划
1、机具设备方面:本工程主体施工阶段,砼采用商品砼,汽车泵浇筑;砂浆现场搅拌;钢筋现场加工制作;垂直运输采用塔吊、卷扬
