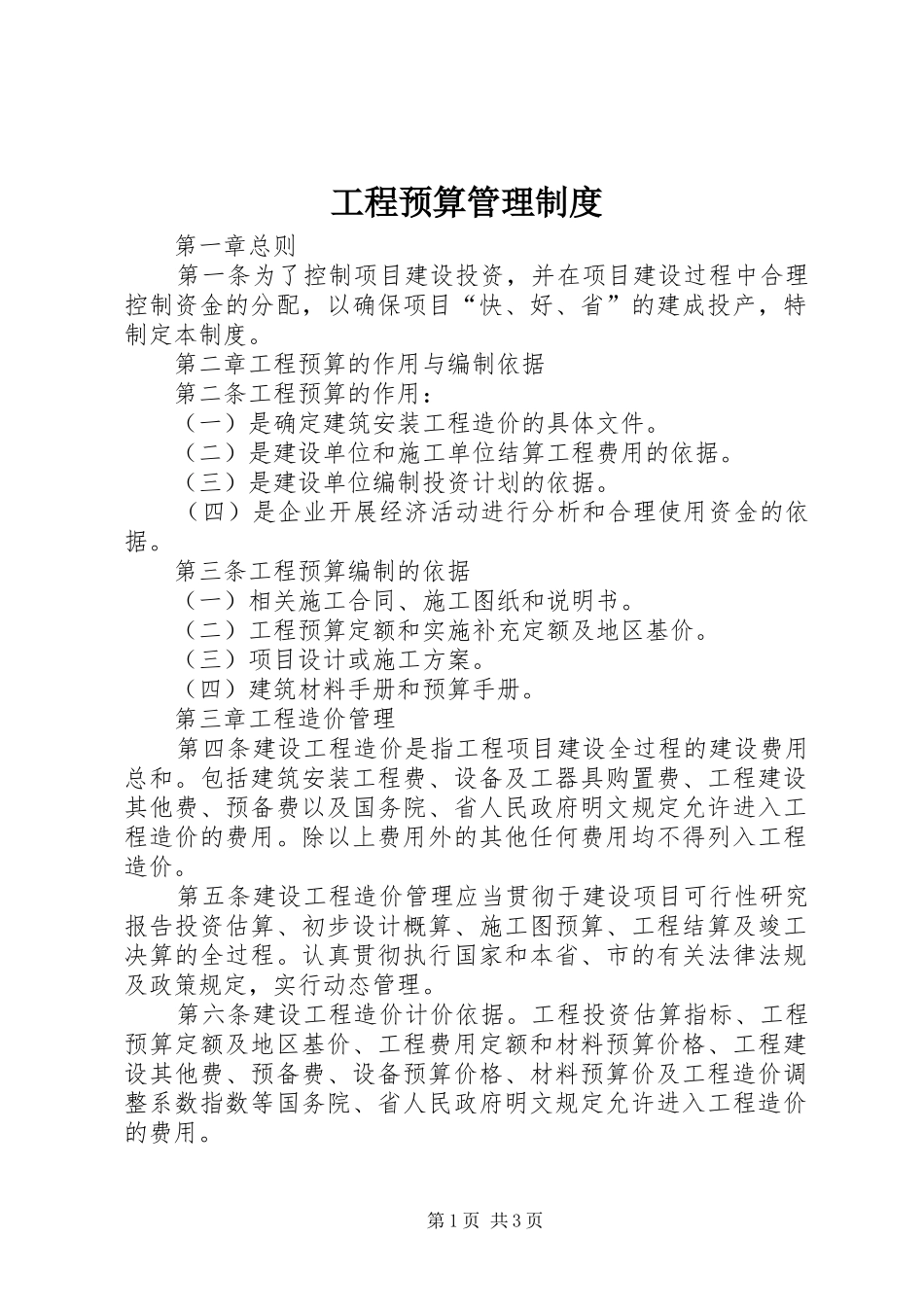

工程预算管理制度第一章总则第一条为了控制项目建设投资,并在项目建设过程中合理控制资金的分配,以确保项目“快、好、省”的建成投产,特制定本制度
第二章工程预算的作用与编制依据第二条工程预算的作用:(一)是确定建筑安装工程造价的具体文件
(二)是建设单位和施工单位结算工程费用的依据
(三)是建设单位编制投资计划的依据
(四)是企业开展经济活动进行分析和合理使用资金的依据
第三条工程预算编制的依据(一)相关施工合同、施工图纸和说明书
(二)工程预算定额和实施补充定额及地区基价
(三)项目设计或施工方案
(四)建筑材料手册和预算手册
第三章工程造价管理第四条建设工程造价是指工程项目建设全过程的建设费用总和
包括建筑安装工程费、设备及工器具购置费、工程建设其他费、预备费以及国务院、省人民政府明文规定允许进入工程造价的费用
除以上费用外的其他任何费用均不得列入工程造价
第五条建设工程造价管理应当贯彻于建设项目可行性研究报告投资估算、初步设计概算、施工图预算、工程结算及竣工决算的全过程
认真贯彻执行国家和本省、市的有关法律法规及政策规定,实行动态管理
第六条建设工程造价计价依据
工程投资估算指标、工程预算定额及地区基价、工程费用定额和材料预算价格、工程建设其他费、预备费、设备预算价格、材料预算价及工程造价调整系数指数等国务院、省人民政府明文规定允许进入工程造价的费用
第1页共3页第四章工程造价的控制第七条工程设计阶段的造价控制(一)工程设计阶段是控制工程造价的关键环节
设计单位和设计人员必须树立经济核算的观念,克服重技术轻经济、设计保守浪费、脱离实际的倾向
设计人员和建设单位预算人员应密切配合,严格按照设计任务书规定的投资估算做好多方案的技术经济比较,要在降低和控制工程造价上下功夫
(二)建设单位预算人员应在设计图出来后及时做出施工图预算,并与概算指标进行对比分析,若出现较大偏差时应及时
