新疆ABH流域生态环境工程保护工程一期工程精河枢纽工程2017年年度工程建设总进度计划批准:审核:编制:黄河建工集团有限公司精河二级枢纽坝顶交通洞及发电洞进水塔交通工程项目经理部二Ο一六年十二月二七日1、编制依据及原则根据本工程施工特点,并结合本工程的实际情况,编制上报本工程2017年施工总进度计划

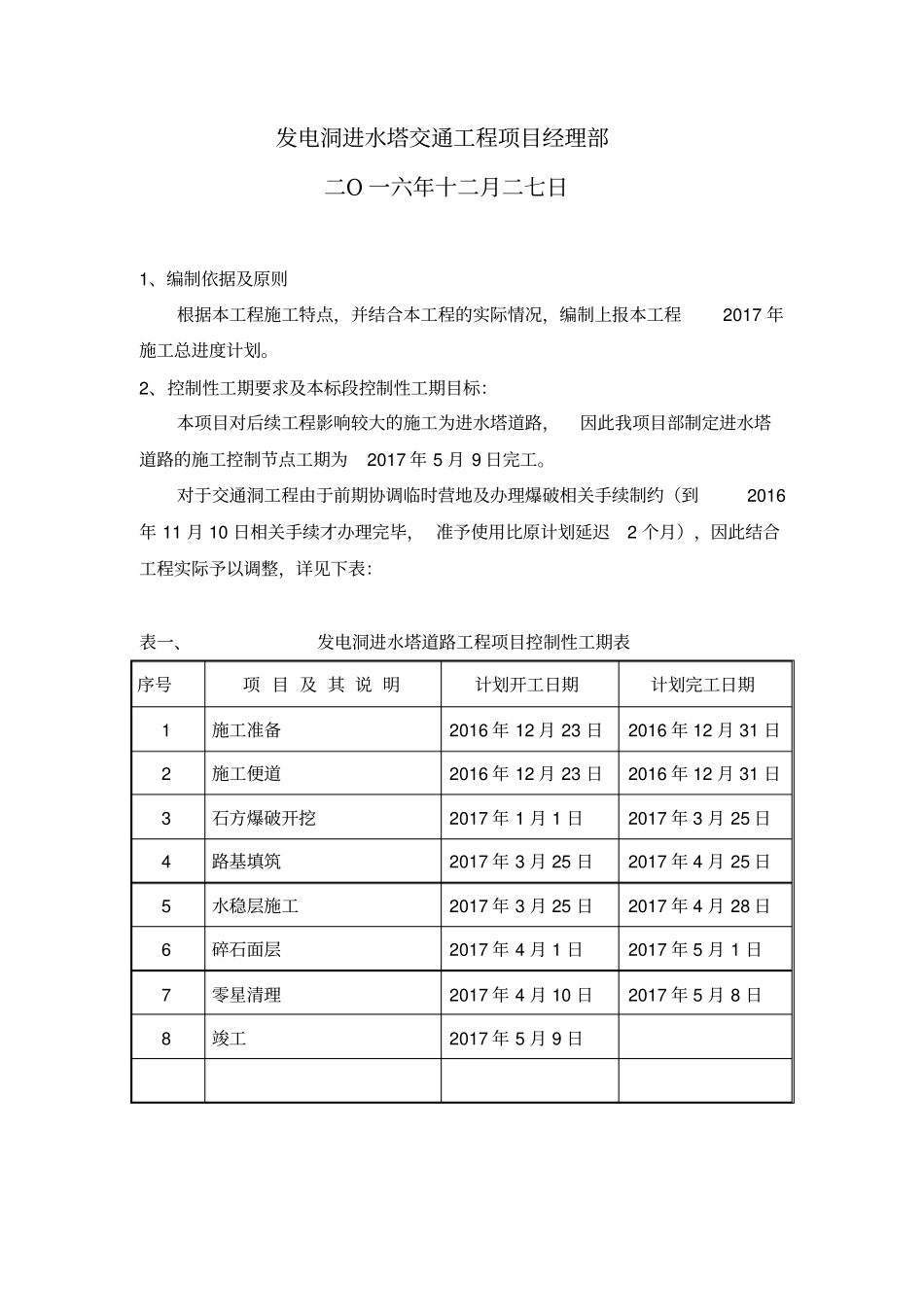

2、控制性工期要求及本标段控制性工期目标:本项目对后续工程影响较大的施工为进水塔道路,因此我项目部制定进水塔道路的施工控制节点工期为2017年5月9日完工

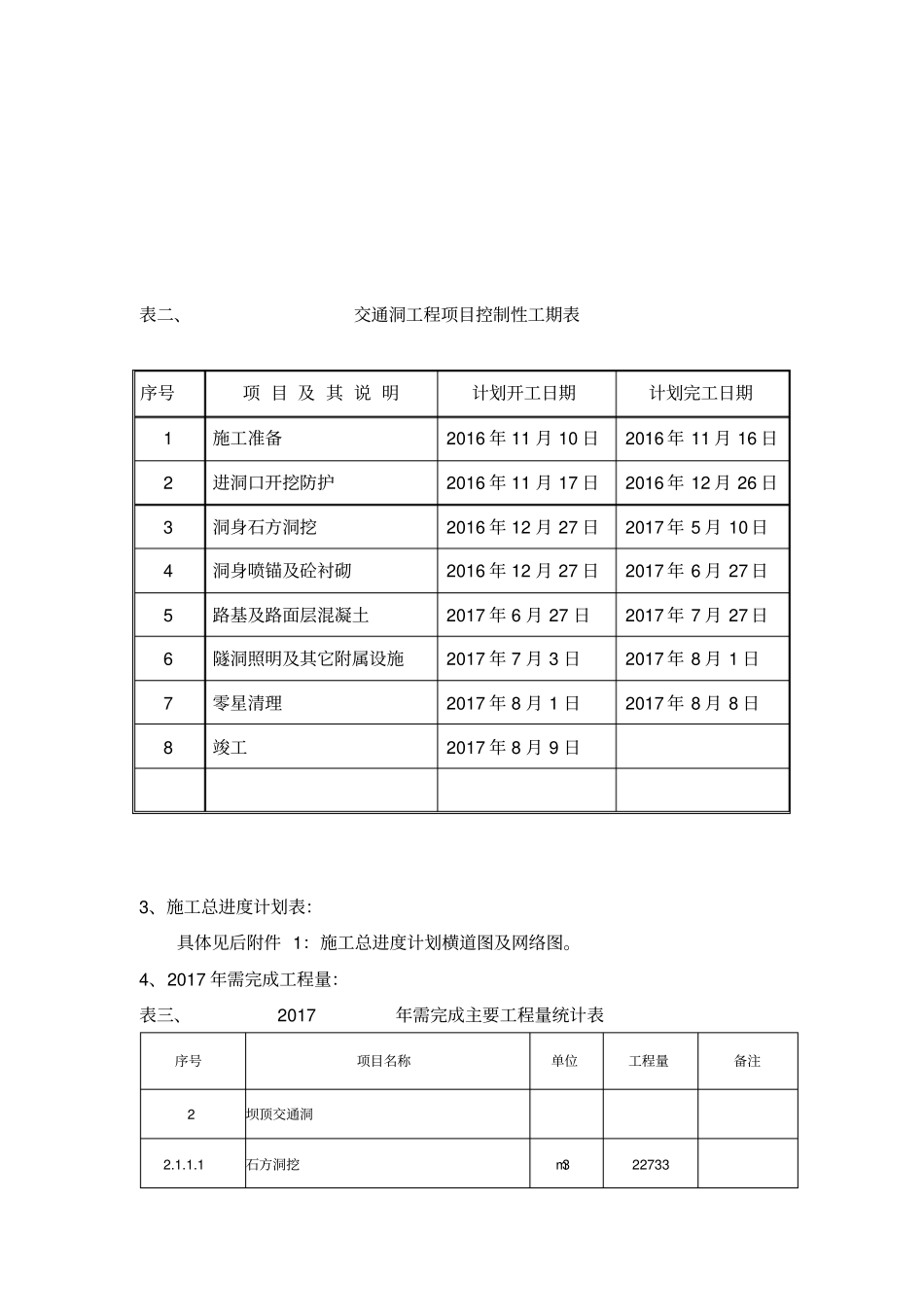

对于交通洞工程由于前期协调临时营地及办理爆破相关手续制约(到2016年11月10日相关手续才办理完毕,准予使用比原计划延迟2个月),因此结合工程实际予以调整,详见下表:表一、发电洞进水塔道路工程项目控制性工期表序号项目及其说明计划开工日期计划完工日期1施工准备2016年12月23日2016年12月31日2施工便道2016年12月23日2016年12月31日3石方爆破开挖2017年1月1日2017年3月25日4路基填筑2017年3月25日2017年4月25日5水稳层施工2017年3月25日2017年4月28日6碎石面层2017年4月1日2017年5月1日7零星清理2017年4月10日2017年5月8日8竣工2017年5月9日表二、交通洞工程项目控制性工期表序号项目及其说明计划开工日期计划完工日期1施工准备2016年11月10日2016年11月16日2进洞口开挖防护2016年11月17日2016年12月26日3洞身石方洞挖2016年12月27日2017年5月10日4洞身喷锚及砼衬砌2016年12月27日2017年6月27日5路基及路面层混凝土2017年6月27日2017年7月27日6隧洞照明及其它附属设施2017年7月3日2017年8月1日7零星清理2017年8月1日2017年8月8日8竣工2017年8月9日3、施工总进度计划表
