第1页共32页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共32页第十七章施工限速及调度命令第86条施工限速
施工单位应根据总公司和铁路局规定的限速标准,准确设置限速标志
施工影响需限制列车运行速度时,施工单位应于每日8:00前向所在工务段调度报告次日限速地点、起止时间和限制速度,速度160km/h(不含)以上区段还应注明施工地段邻线是否限速
工务段调度要建立台账,对管内限制列车运行速度的地点逐项进行登记
并于每日9:00前向局工务调度报告次日限速地点、起止时间和限制速度
局工务调度审核后,于10:00前交调度所施工调度室
工务调度要建立《线路、桥隧技术状态日况表》,准确掌握月度施工计划规定和实际发生限制列车运行速度情况
第87条施工调度的职责
调度所施工调度室负责各调度区段的施工组织工作
其主要职责如下:1

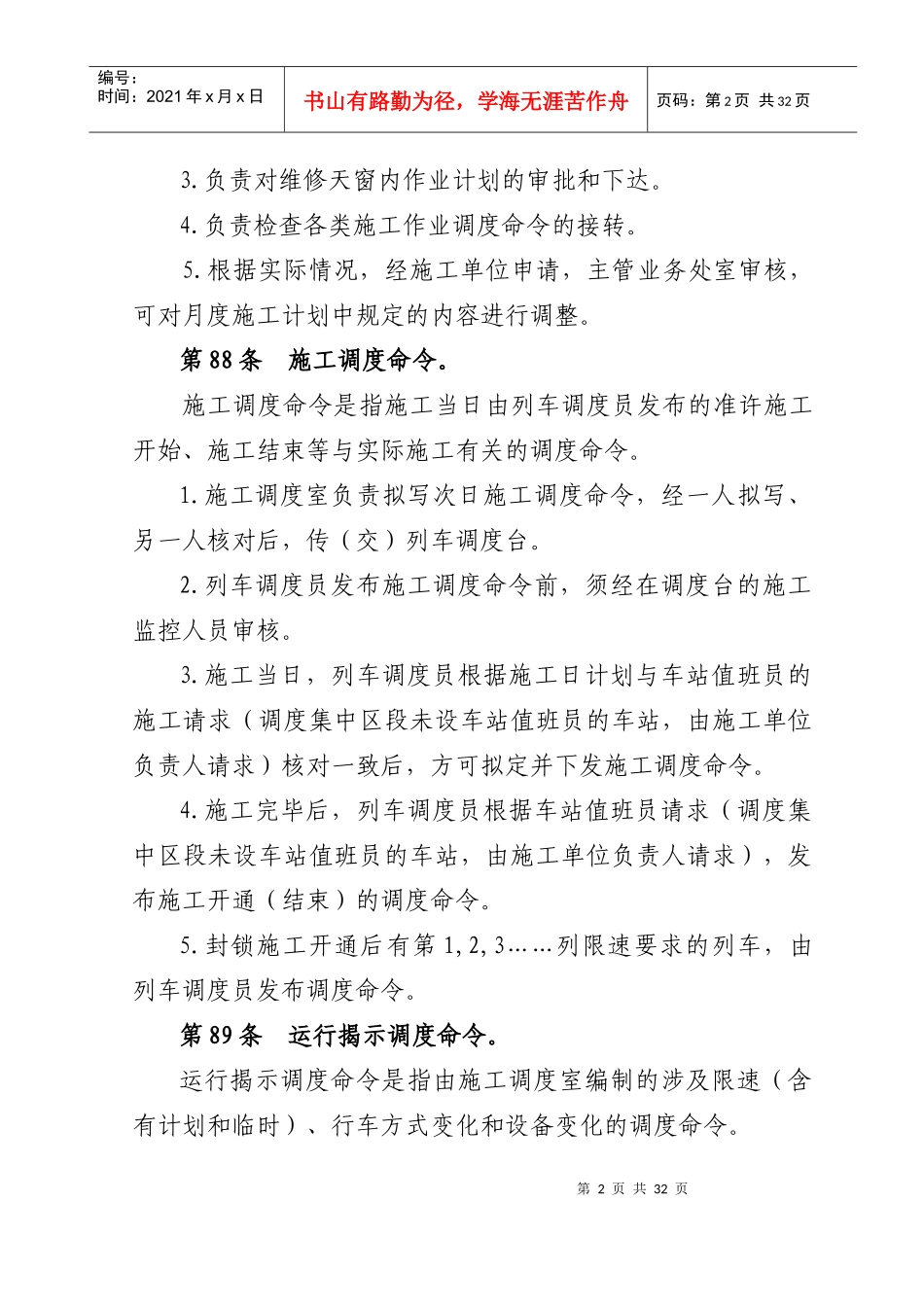

负责检查月度施工计划执行情况,组织有关部门完成月度施工计划规定的各项施工任务
依据月度施工计划(电报)负责施工日计划编制和下达
负责批转工务调度(或其他有关部门)提供的次日限速地点、起止时间和限制速度的书面报告
第2页共32页第1页共32页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共32页3
负责对维修天窗内作业计划的审批和下达
负责检查各类施工作业调度命令的接转
根据实际情况,经施工单位申请,主管业务处室审核,可对月度施工计划中规定的内容进行调整

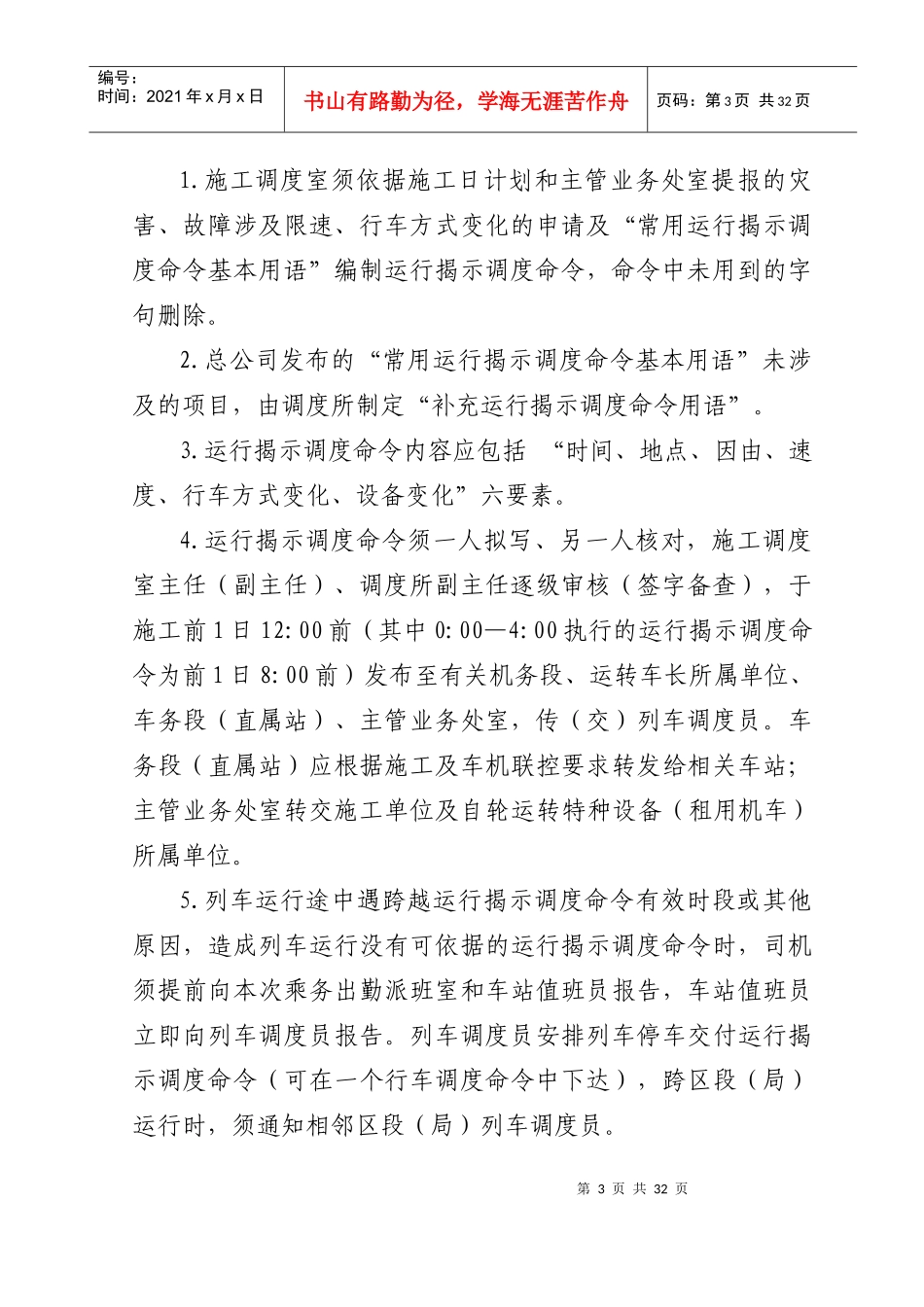

第88条施工调度命令
施工调度命令是指施工当日由列车调度员发布的准许施工开始、施工结束等与实际施工有关的调度命令
施工调度室负责拟写次日施工调度命令,经一人拟写、另一人核对后,传(交)列车调度台
列车调度员发布施工调度命令前,须经在调度台的施工监控人员审核
施工当日,列车调度员根据施工日计划与车站值班员的施工请求(调度集中区段未设
