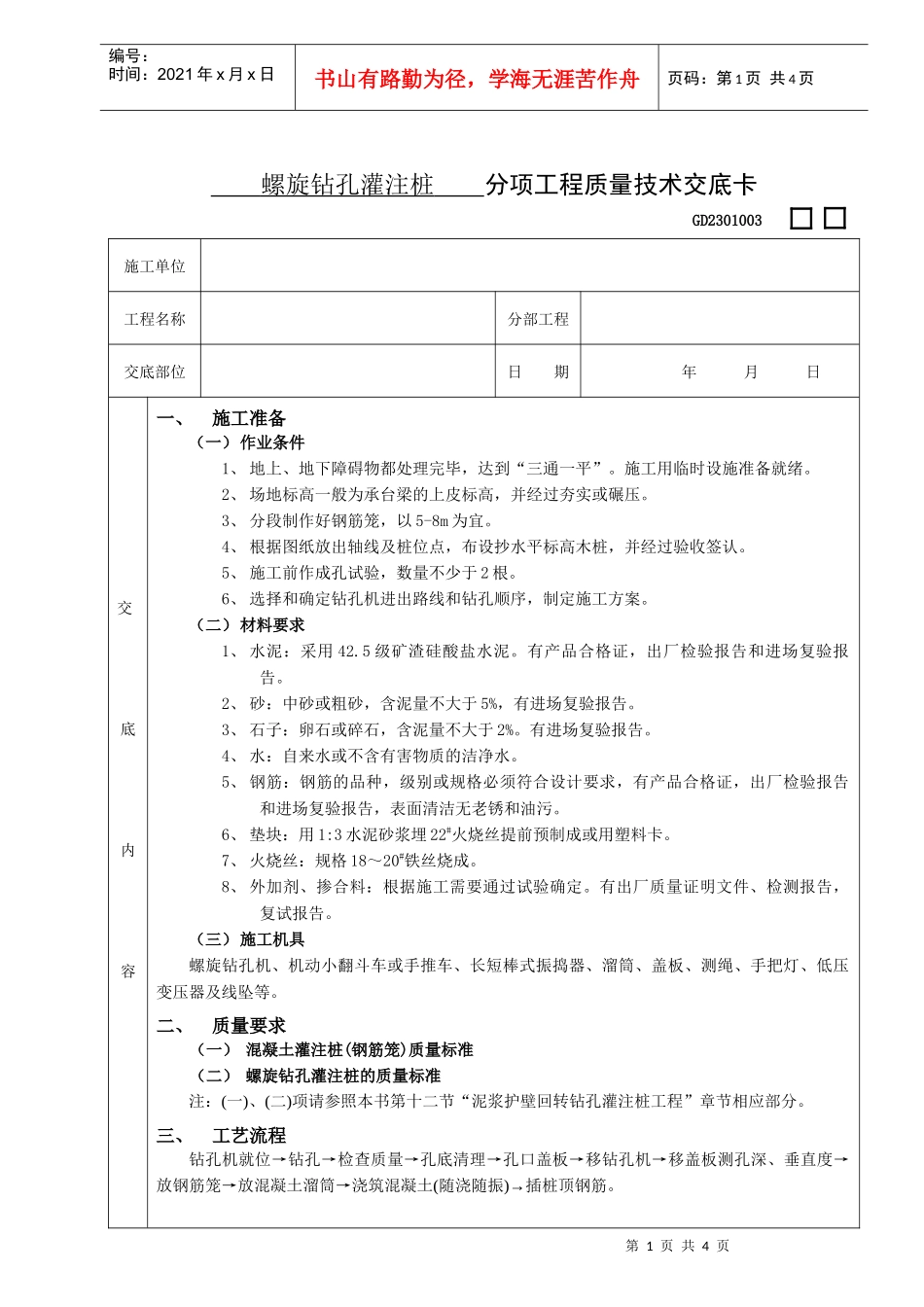

第1页共4页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共4页螺旋钻孔灌注桩分项工程质量技术交底卡GD2301003施工单位工程名称分部工程交底部位日期年月日交底内容一、施工准备(一)作业条件1、地上、地下障碍物都处理完毕,达到“三通一平”
施工用临时设施准备就绪
2、场地标高一般为承台梁的上皮标高,并经过夯实或碾压
3、分段制作好钢筋笼,以5-8m为宜
4、根据图纸放出轴线及桩位点,布设抄水平标高木桩,并经过验收签认
5、施工前作成孔试验,数量不少于2根
6、选择和确定钻孔机进出路线和钻孔顺序,制定施工方案
(二)材料要求1、水泥:采用42
5级矿渣硅酸盐水泥
有产品合格证,出厂检验报告和进场复验报告
2、砂:中砂或粗砂,含泥量不大于5%,有进场复验报告
3、石子:卵石或碎石,含泥量不大于2%
有进场复验报告
4、水:自来水或不含有害物质的洁净水
5、钢筋:钢筋的品种,级别或规格必须符合设计要求,有产品合格证,出厂检验报告和进场复验报告,表面清洁无老锈和油污
6、垫块:用1:3水泥砂浆埋22#火烧丝提前预制成或用塑料卡
7、火烧丝:规格18~20#铁丝烧成
8、外加剂、掺合料:根据施工需要通过试验确定
有出厂质量证明文件、检测报告,复试报告
(三)施工机具螺旋钻孔机、机动小翻斗车或手推车、长短棒式振捣器、溜筒、盖板、测绳、手把灯、低压变压器及线坠等
二、质量要求(一)混凝土灌注桩(钢筋笼)质量标准(二)螺旋钻孔灌注桩的质量标准注:(一)、(二)项请参照本书第十二节“泥浆护壁回转钻孔灌注桩工程”章节相应部分
三、工艺流程钻孔机就位→钻孔→检查质量→孔底清理→孔口盖板→移钻孔机→移盖板测孔深、垂直度→放钢筋笼→放混凝土溜筒→浇筑混凝土(随浇随振)→插桩顶钢筋
