长庆油田分公司第四采气厂动火作业计划书动火级别:二级申报单位:长庆油田建设工程处气田产建工程第四采气厂项目部申报时间:2011年03月16日动火作业计划书生产单位长庆油田分公司第四采气厂作业二区施工单位长庆油田建设工程处气田产建工程第四采气厂项目部动火部位苏东46-6井口与苏东45-5干管连接点召55井口管线

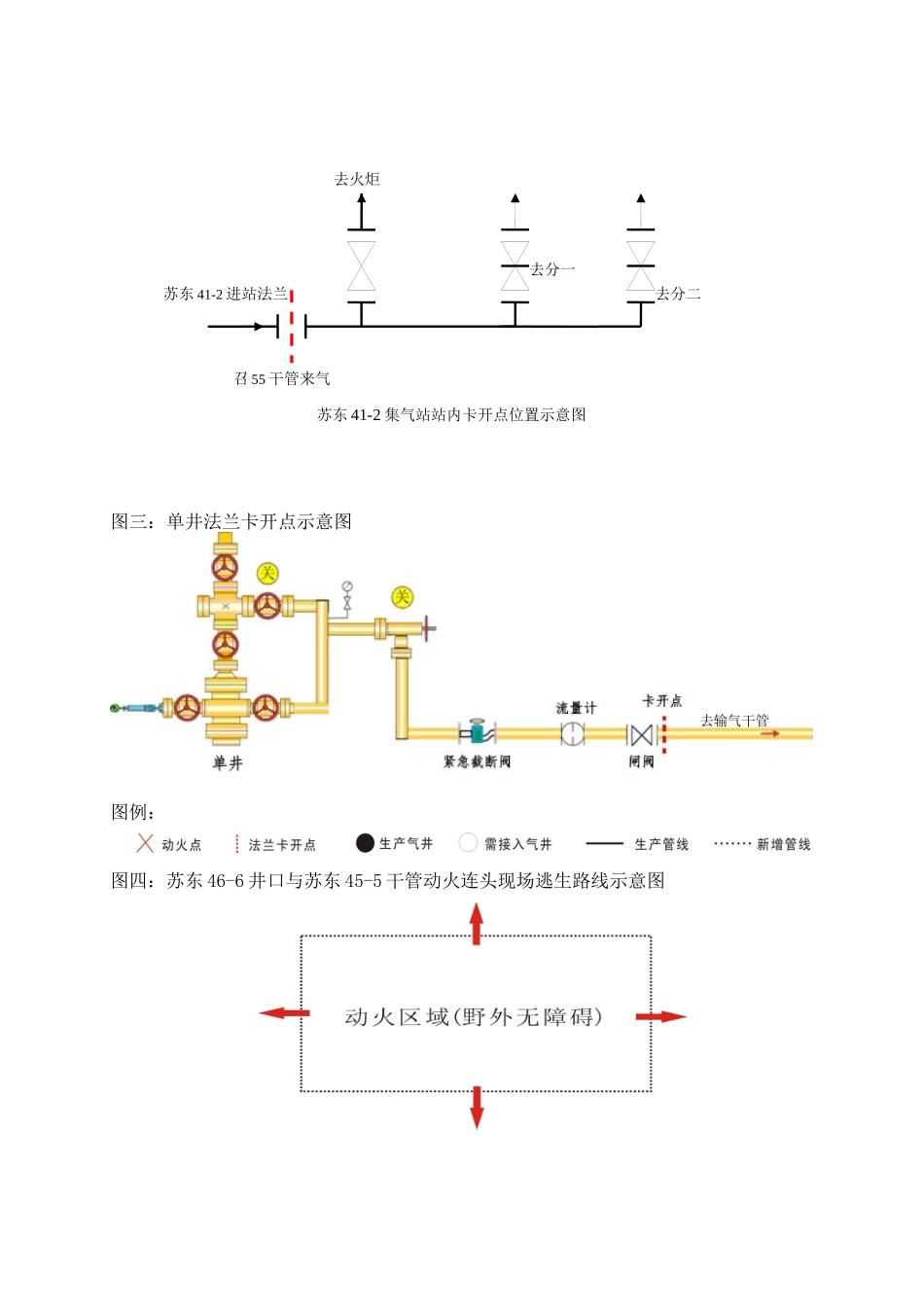

级别二级动火原因单井管线动火连头及管线改造用火种类氩弧焊、电焊、氧焊用火时间2011年3月28日10点至2011年3月30日10点编写人王笛审核人耿罗斌图一:苏东46-6井口与苏东45-5干管动火连头动火点示意图动火部位示意图动火点卡开点置换点图二:苏东41-2集气站卡开点位置示意图苏东44-9、苏东44-10、苏东44-11召55苏东41-2站苏东47-6苏东46-9、苏东46-10苏东46-8苏东45-5苏东46-6去分一去分二召55干管来气苏东41-2集气站站内卡开点位置示意图去火炬苏东41-2进站法兰图三:单井法兰卡开点示意图图例:图四:苏东46-6井口与苏东45-5干管动火连头现场逃生路线示意图去输气干管一、施工方案1、动火工程概况苏东46-6井口接入苏东45-5干管及召55管线改造;目前召55干管串接生产井9口(苏东45-5井、苏东46-8井、苏东46-9井、苏东46-10井、苏东44-9井、苏东44-10井、苏东44-11井、苏东47-6井、召55)
2、施工内容和动火范围苏东46-6井口与苏东45-5干管连接点及召55井口管线
3、施工步骤1)组织好工程用料和应急物资,落实动火人员;2)厂相关部门到现场制定动火安全措施,办理动火计划书;3)施工人员、现场负责人、动火监护人员及监督人员到现场逐项落实动火安全措施,进行安全教育,填写动火监督记录;4)进行动火作业;5)检查清理动火作业现场
4、动火前的准备工作和安全措施1)关井放空将召55井组(苏东47-6
