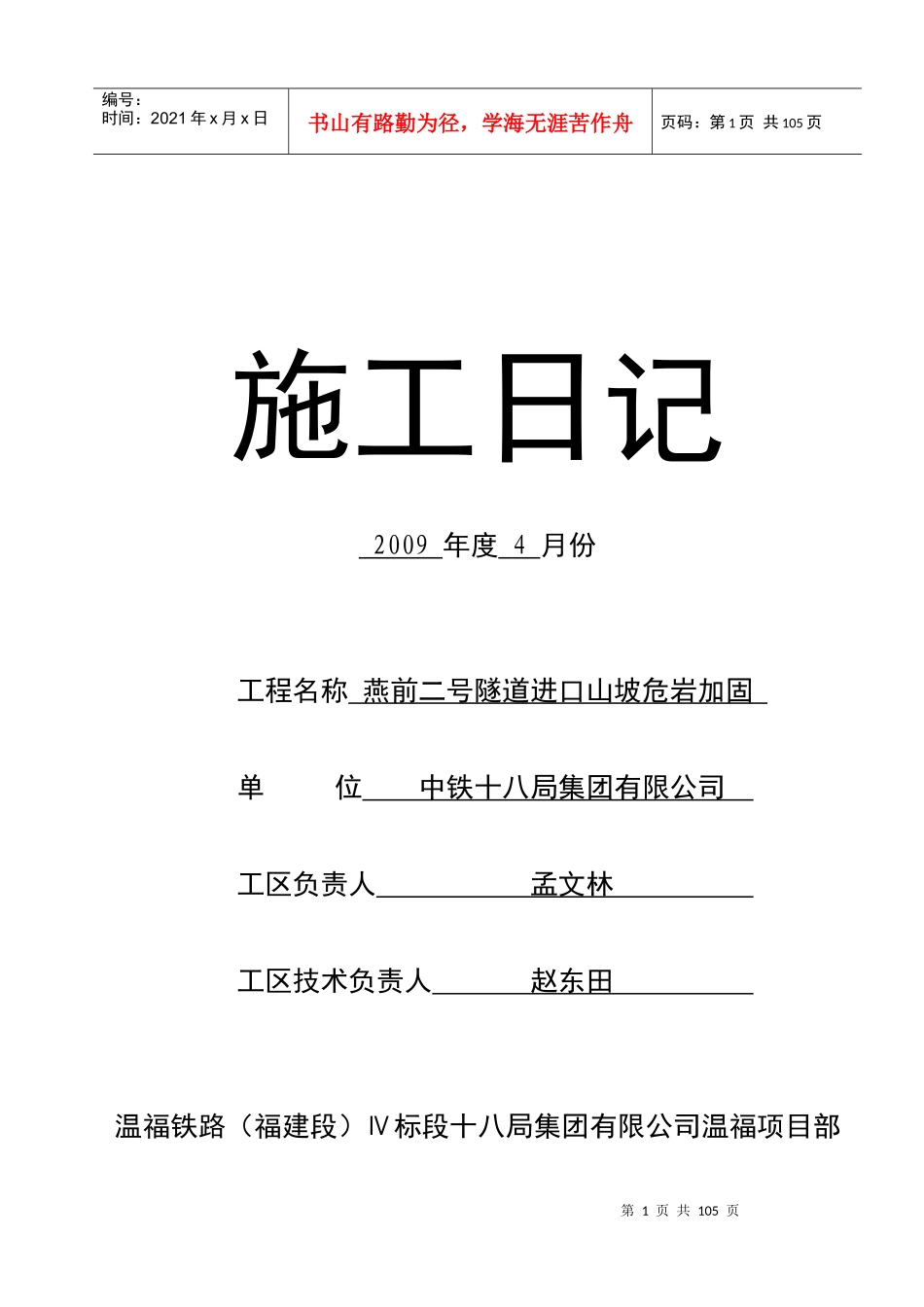

第1页共105页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共105页施工日记2009年度4月份工程名称燕前二号隧道进口山坡危岩加固单位中铁十八局集团有限公司工区负责人孟文林工区技术负责人赵东田温福铁路(福建段)Ⅳ标段十八局集团有限公司温福项目部第2页共105页第1页共105页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共105页施工日记2009年度5月份工程名称燕前二号隧道进口山坡危岩加固单位中铁十八局集团有限公司工区负责人孟文林工区技术负责人赵东田温福铁路(福建段)Ⅳ标段十八局集团有限公司温福项目部第3页共105页第2页共105页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共105页2009年4月1日天气晴温度20℃-30℃施工里程:DK0+171(燕前二号隧道进口仰坡危石防护)主要工作内容:完成1-4区主动网钢绳锚杆钻孔试验检测项目及结论:工序检查、项目自检及结论:工序交接检查,自检合格
安全环保记录:1
防护棚架开如搭设
高空作业尼龙防护网开始安装
高空作业人佩戴安全帽、保险背带等劳保用品
生活垃圾及生产垃圾集中堆放,运走
第4页共105页第3页共105页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共105页施工人员、机械设备情况:作业平台脚手架搭设20人,坡面危石清理20人,M10砂浆灌注防护10人,M7
5浆砌片石防护15人,Φ32锚杆钻孔、安装及砂浆施工10人

锚索编制6人,锚索钻孔10人,下索6人,锚索锁定及注浆7人,锚索张拉6人,锚墩施工20人,主动网钢绳锚杆钻眼16人,加强锚杆钻眼12人,主动网铺挂30人,被动网基坑开挖12人,立柱基础砼浇筑及钢筋安装10人,I22钢立柱安装及被动网拉绳安装20人,被动网拉绳锚杆钻孔6人,被动网钢绳
