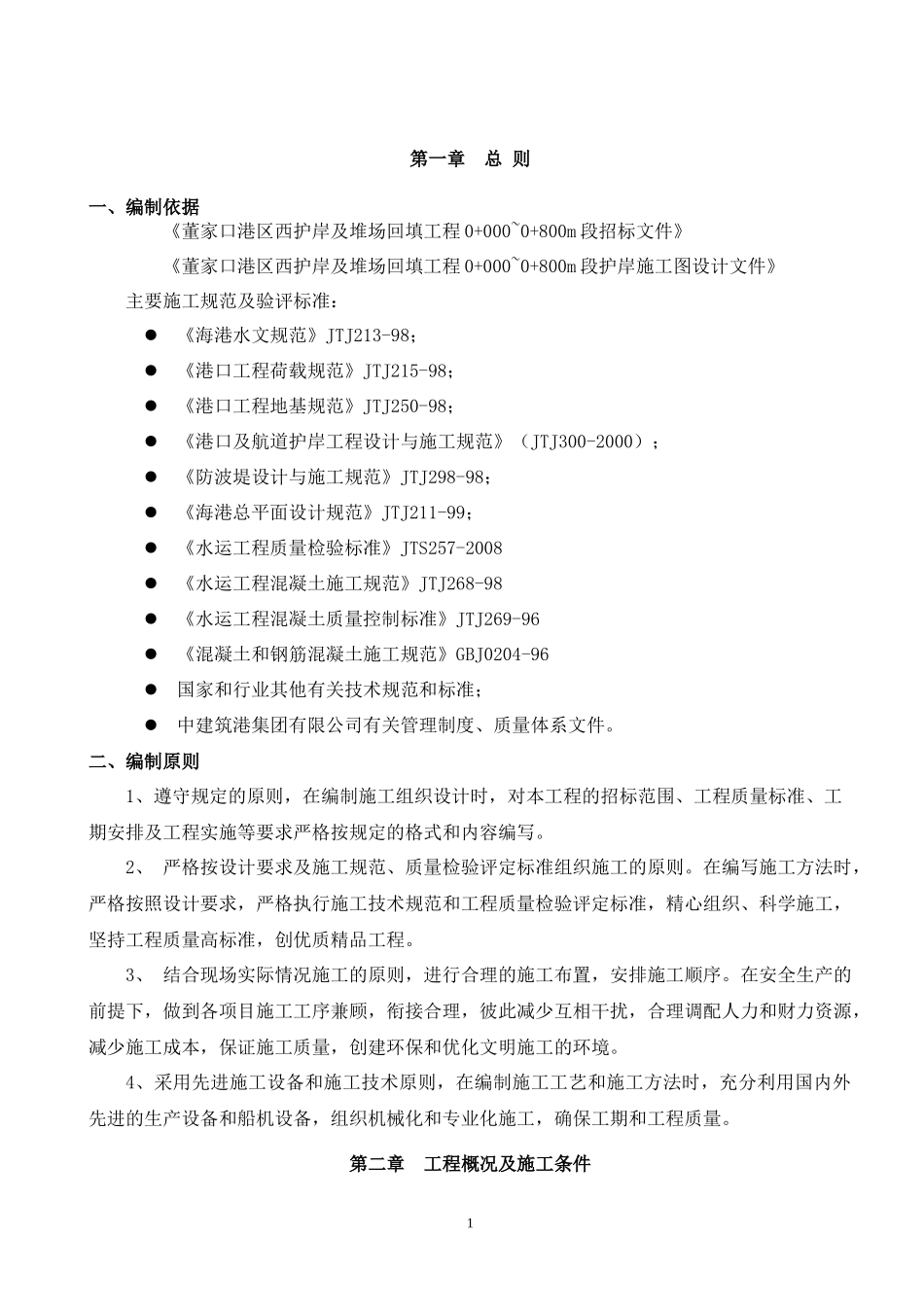

第一章总则一、编制依据《董家口港区西护岸及堆场回填工程0+000~0+800m段招标文件》《董家口港区西护岸及堆场回填工程0+000~0+800m段护岸施工图设计文件》主要施工规范及验评标准:《海港水文规范》JTJ213-98;《港口工程荷载规范》JTJ215-98;《港口工程地基规范》JTJ250-98;《港口及航道护岸工程设计与施工规范》(JTJ300-2000);《防波堤设计与施工规范》JTJ298-98;《海港总平面设计规范》JTJ211-99;《水运工程质量检验标准》JTS257-2008《水运工程混凝土施工规范》JTJ268-98《水运工程混凝土质量控制标准》JTJ269-96《混凝土和钢筋混凝土施工规范》GBJ0204-96国家和行业其他有关技术规范和标准;中建筑港集团有限公司有关管理制度、质量体系文件
二、编制原则1、遵守规定的原则,在编制施工组织设计时,对本工程的招标范围、工程质量标准、工期安排及工程实施等要求严格按规定的格式和内容编写
2、严格按设计要求及施工规范、质量检验评定标准组织施工的原则
在编写施工方法时,严格按照设计要求,严格执行施工技术规范和工程质量检验评定标准,精心组织、科学施工,坚持工程质量高标准,创优质精品工程
3、结合现场实际情况施工的原则,进行合理的施工布置,安排施工顺序
在安全生产的前提下,做到各项目施工工序兼顾,衔接合理,彼此减少互相干扰,合理调配人力和财力资源,减少施工成本,保证施工质量,创建环保和优化文明施工的环境
4、采用先进施工设备和施工技术原则,在编制施工工艺和施工方法时,充分利用国内外先进的生产设备和船机设备,组织机械化和专业化施工,确保工期和工程质量

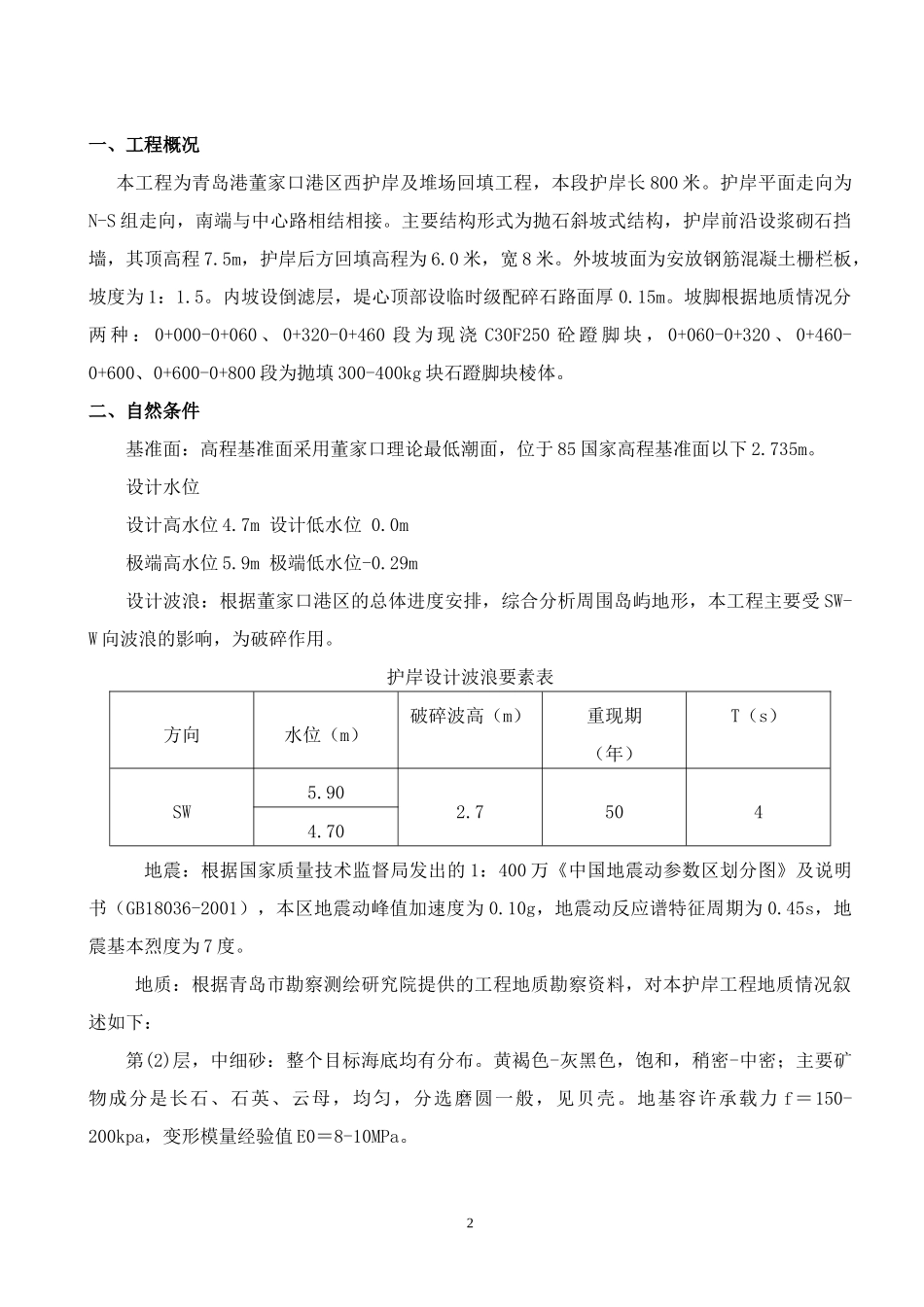

第二章工程概况及施工条件1一、工程概况本工程为青岛港董家口港区西护岸及堆场回填工程,本段护岸长800米
护岸平面走向为N-S组走向,南端与中心
