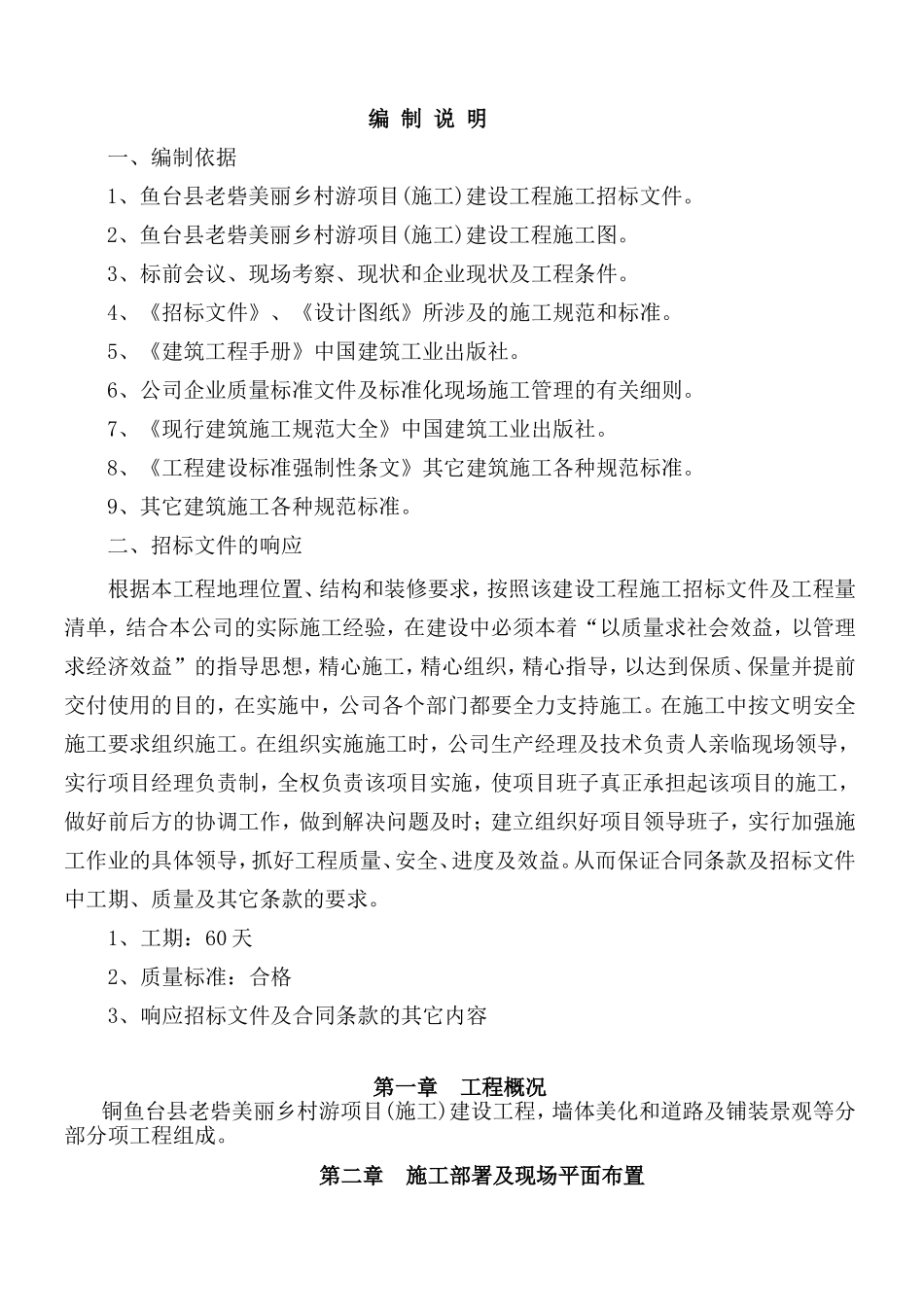

编制说明一、编制依据1、鱼台县老砦美丽乡村游项目(施工)建设工程施工招标文件
2、鱼台县老砦美丽乡村游项目(施工)建设工程施工图
3、标前会议、现场考察、现状和企业现状及工程条件
4、《招标文件》、《设计图纸》所涉及的施工规范和标准
5、《建筑工程手册》中国建筑工业出版社
6、公司企业质量标准文件及标准化现场施工管理的有关细则
7、《现行建筑施工规范大全》中国建筑工业出版社
8、《工程建设标准强制性条文》其它建筑施工各种规范标准
9、其它建筑施工各种规范标准
二、招标文件的响应根据本工程地理位置、结构和装修要求,按照该建设工程施工招标文件及工程量清单,结合本公司的实际施工经验,在建设中必须本着“以质量求社会效益,以管理求经济效益”的指导思想,精心施工,精心组织,精心指导,以达到保质、保量并提前交付使用的目的,在实施中,公司各个部门都要全力支持施工
在施工中按文明安全施工要求组织施工
在组织实施施工时,公司生产经理及技术负责人亲临现场领导,实行项目经理负责制,全权负责该项目实施,使项目班子真正承担起该项目的施工,做好前后方的协调工作,做到解决问题及时;建立组织好项目领导班子,实行加强施工作业的具体领导,抓好工程质量、安全、进度及效益
从而保证合同条款及招标文件中工期、质量及其它条款的要求

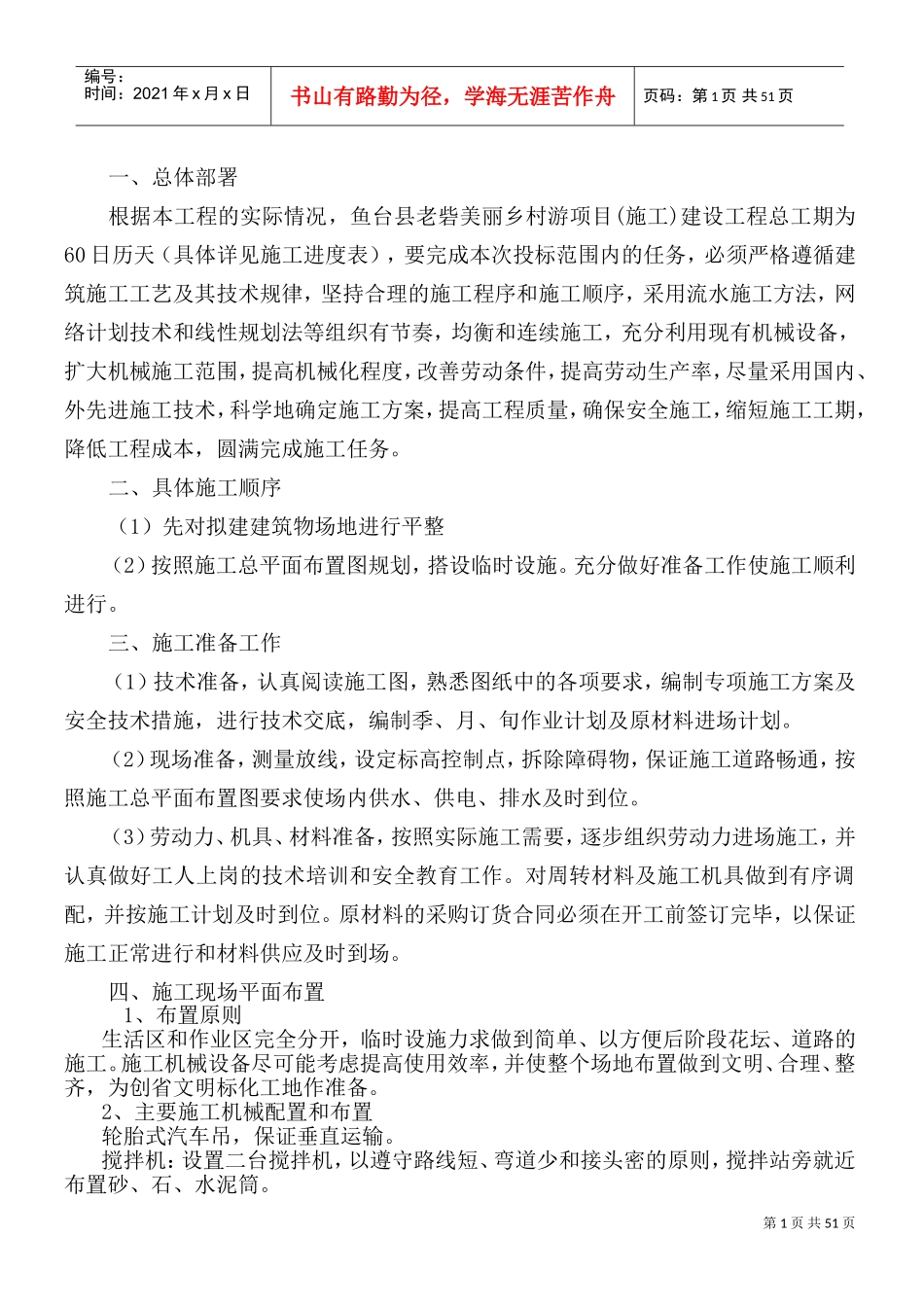

1、工期:60天2、质量标准:合格3、响应招标文件及合同条款的其它内容第一章工程概况铜鱼台县老砦美丽乡村游项目(施工)建设工程,墙体美化和道路及铺装景观等分部分项工程组成

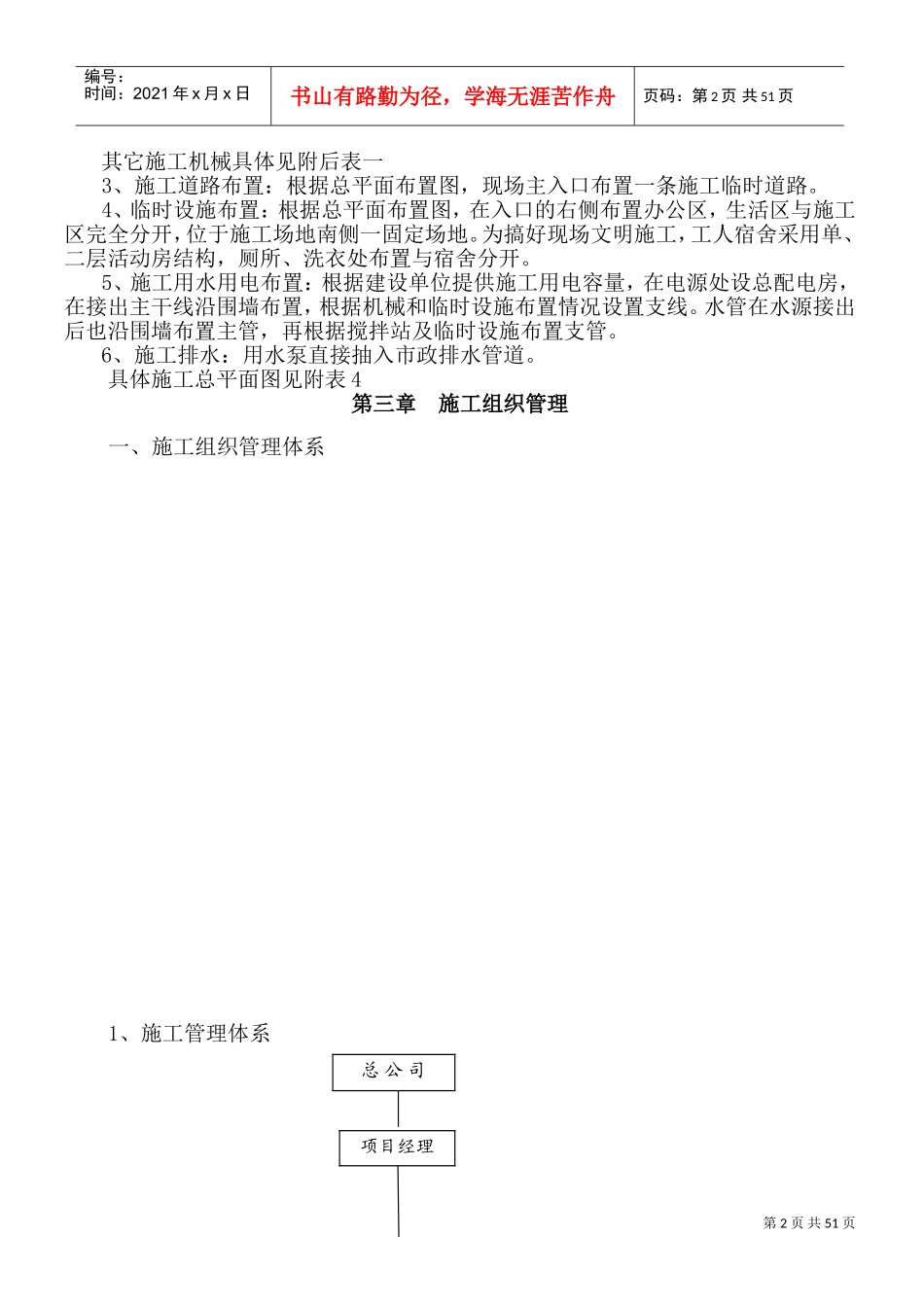

第二章施工部署及现场平面布置第1页共51页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共51页一、总体部署根据本工程的实际情况,鱼台县老砦美丽乡村游项目(施工)建设工程总工期为60日历天(具体详见施工进度表),要完成本次投标范围内的任务,必须严格遵循建筑施工工艺及其技术规律,坚持合理的施工程序和
