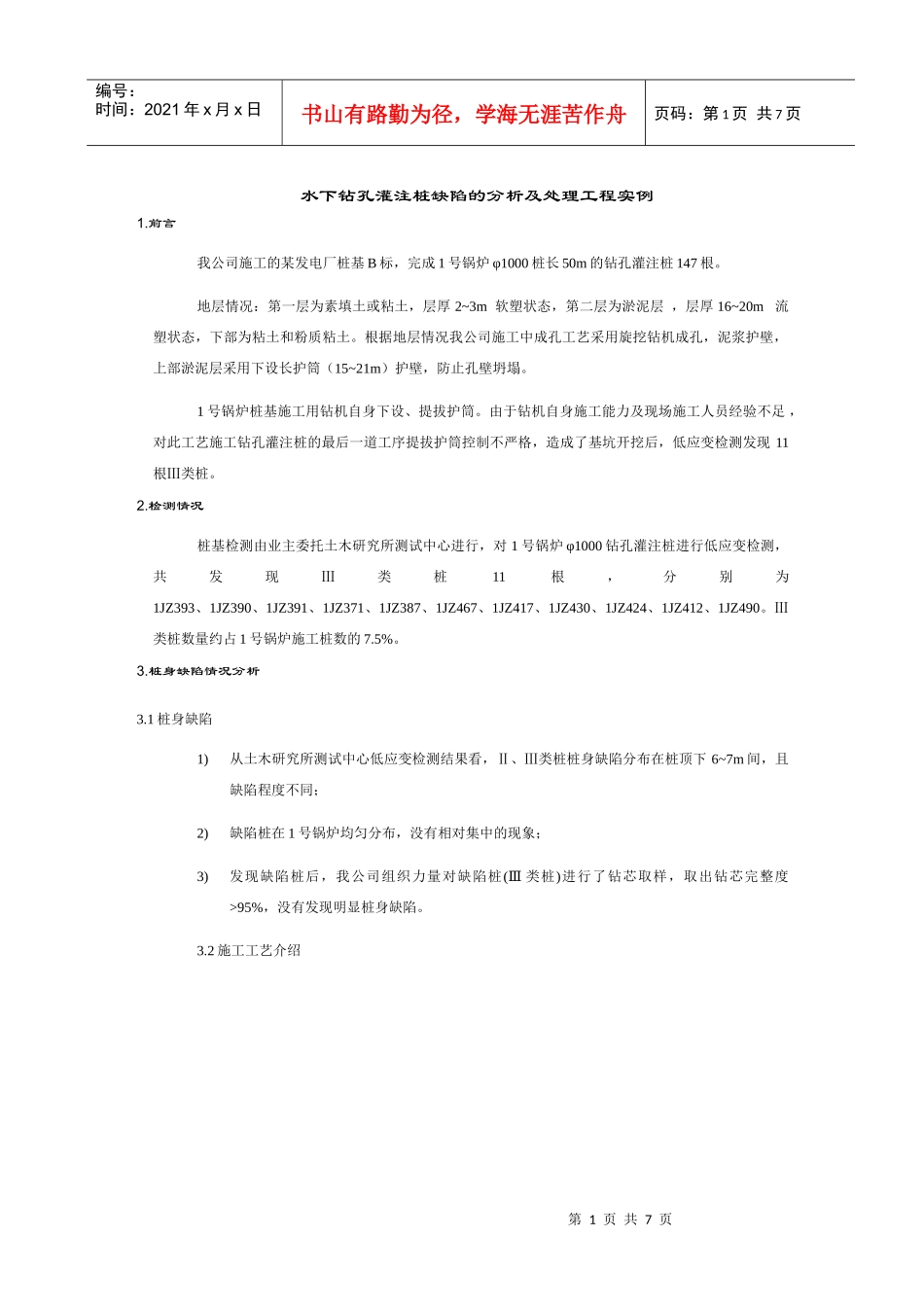

第1页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共7页水下钻孔灌注桩缺陷的分析及处理工程实例1
前言我公司施工的某发电厂桩基B标,完成1号锅炉φ1000桩长50m的钻孔灌注桩147根
地层情况:第一层为素填土或粘土,层厚2~3m软塑状态,第二层为淤泥层,层厚16~20m流塑状态,下部为粘土和粉质粘土
根据地层情况我公司施工中成孔工艺采用旋挖钻机成孔,泥浆护壁,上部淤泥层采用下设长护筒(15~21m)护壁,防止孔壁坍塌
1号锅炉桩基施工用钻机自身下设、提拔护筒
由于钻机自身施工能力及现场施工人员经验不足,对此工艺施工钻孔灌注桩的最后一道工序提拔护筒控制不严格,造成了基坑开挖后,低应变检测发现11根Ⅲ类桩

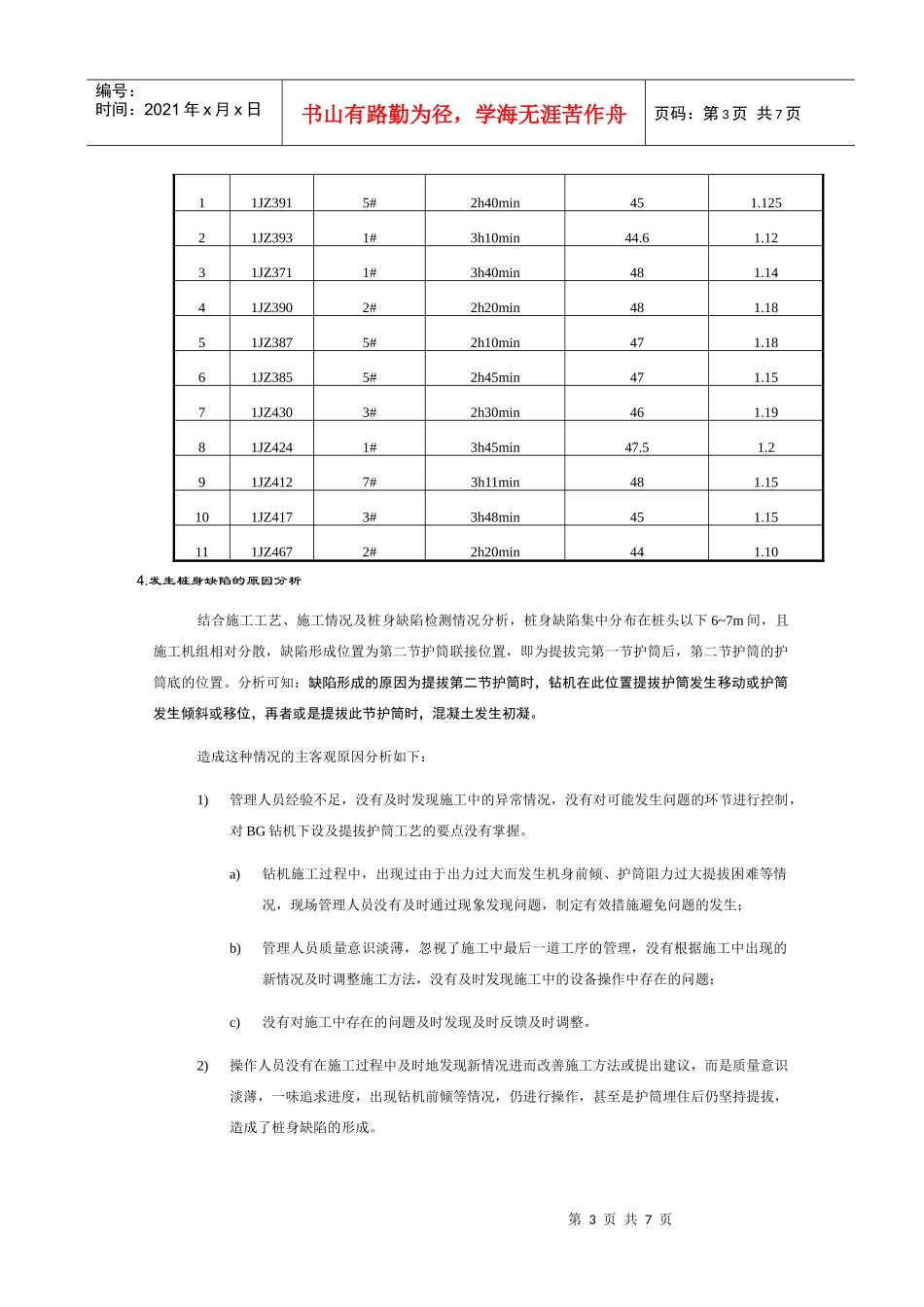

检测情况桩基检测由业主委托土木研究所测试中心进行,对1号锅炉φ1000钻孔灌注桩进行低应变检测,共发现Ⅲ类桩11根,分别为1JZ393、1JZ390、1JZ391、1JZ371、1JZ387、1JZ467、1JZ417、1JZ430、1JZ424、1JZ412、1JZ490
Ⅲ类桩数量约占1号锅炉施工桩数的7
桩身缺陷情况分析3
1桩身缺陷1)从土木研究所测试中心低应变检测结果看,Ⅱ、Ⅲ类桩桩身缺陷分布在桩顶下6~7m间,且缺陷程度不同;2)缺陷桩在1号锅炉均匀分布,没有相对集中的现象;3)发现缺陷桩后,我公司组织力量对缺陷桩(Ⅲ类桩)进行了钻芯取样,取出钻芯完整度>95%,没有发现明显桩身缺陷

2施工工艺介绍第2页共7页第1页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共7页由于地层上部为20m厚的流塑淤泥层,所以必须下设20m左右的钢护筒来防止孔壁坍塌,1号锅炉钻孔灌注桩采用的是BG钻机自身下护筒、自身提拔护筒的工艺,工艺介绍如下:该施工方法的基本原理是先利用钻机的护筒驱动器下设护筒至
