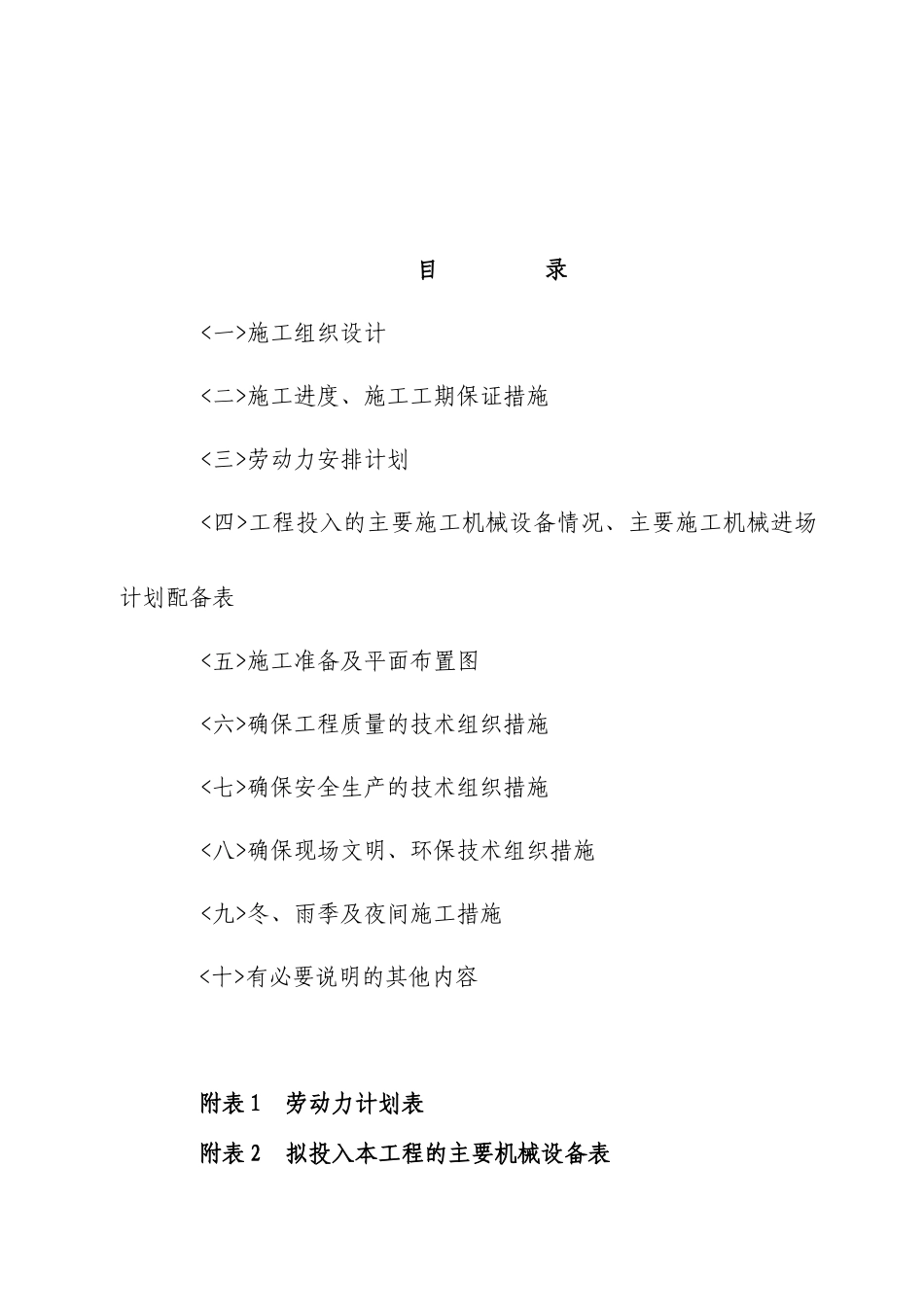

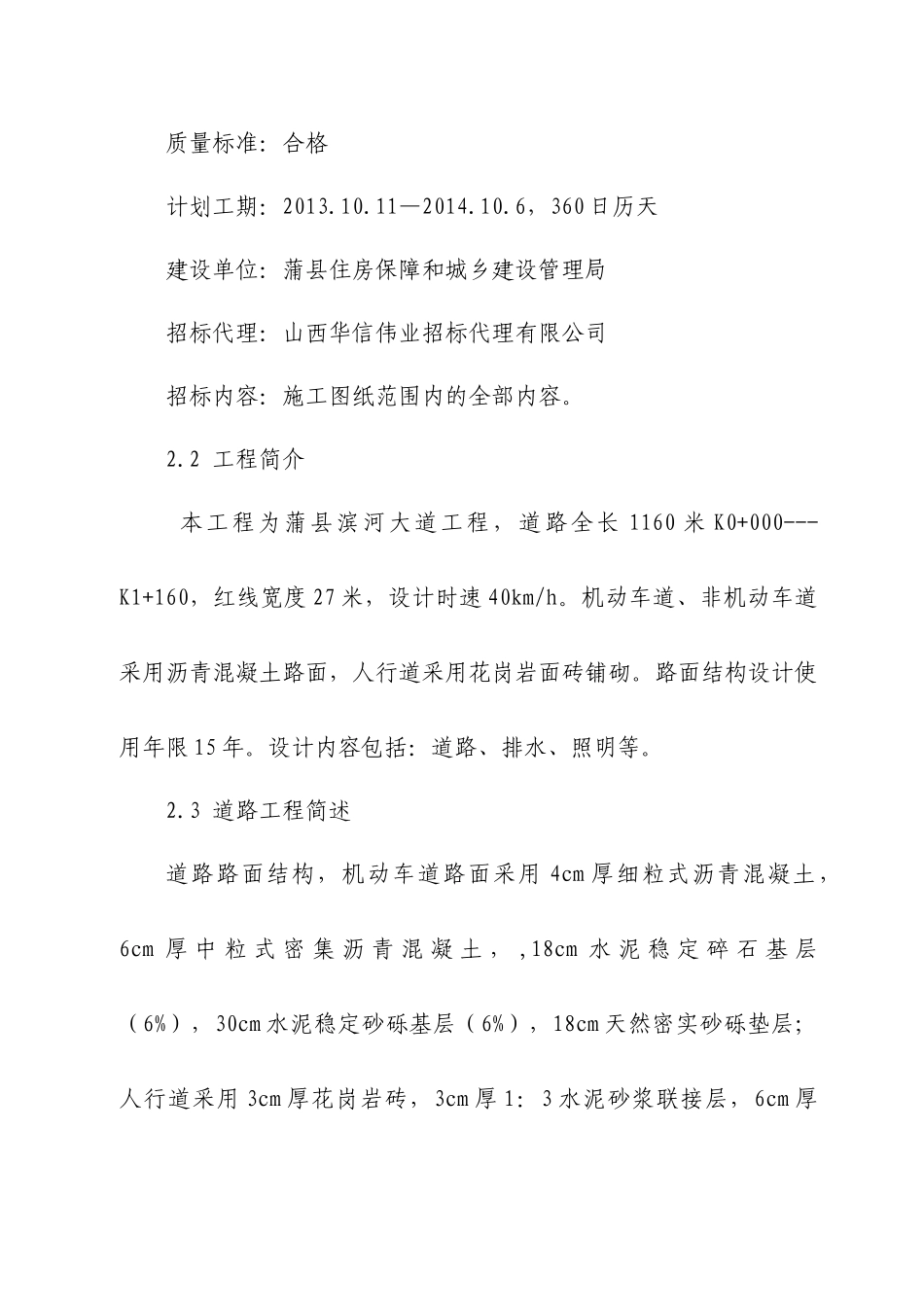

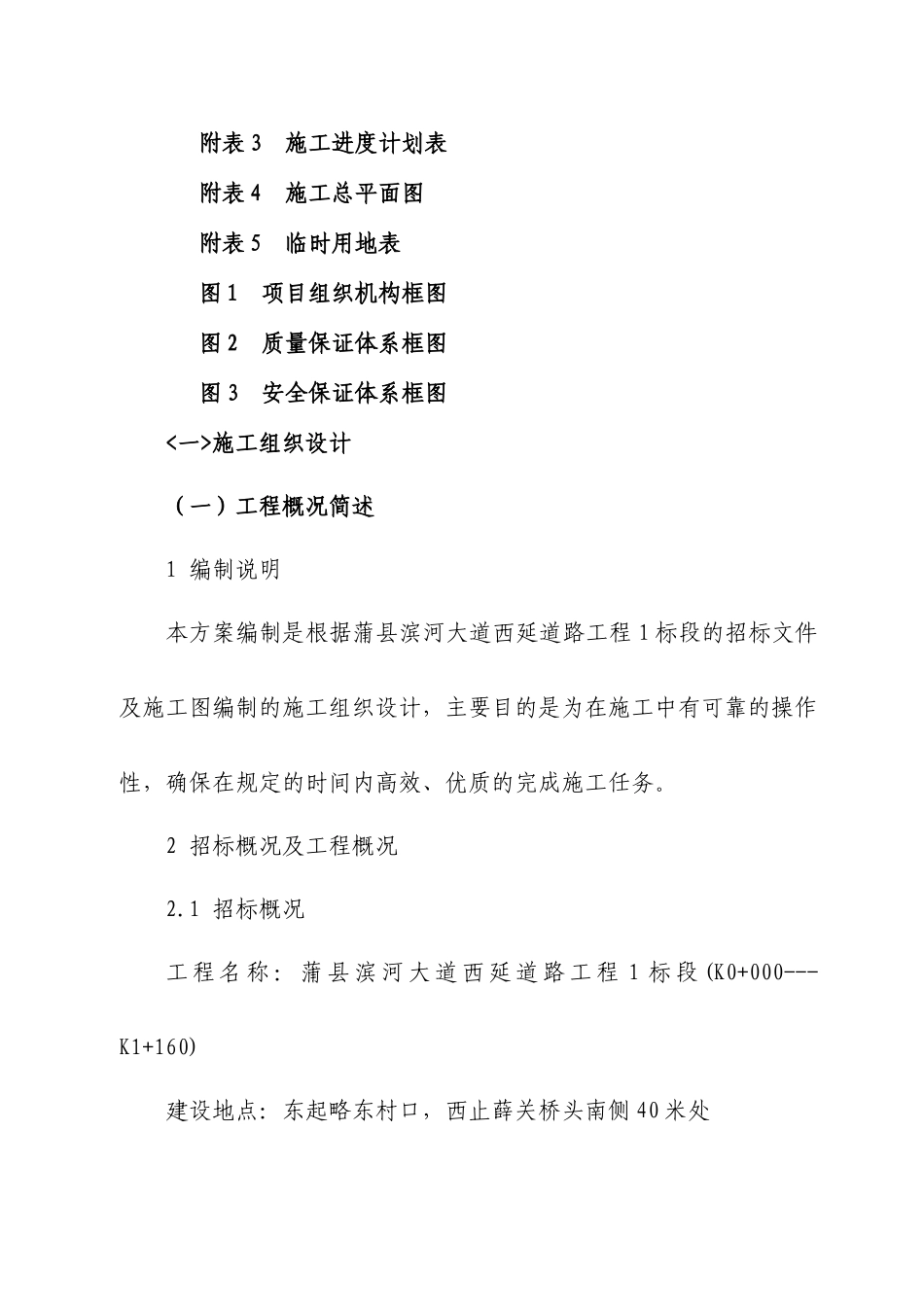

目录<一>施工组织设计<二>施工进度、施工工期保证措施<三>劳动力安排计划<四>工程投入的主要施工机械设备情况、主要施工机械进场计划配备表<五>施工准备及平面布置图<六>确保工程质量的技术组织措施<七>确保安全生产的技术组织措施<八>确保现场文明、环保技术组织措施<九>冬、雨季及夜间施工措施<十>有必要说明的其他内容附表1劳动力计划表附表2拟投入本工程的主要机械设备表附表3施工进度计划表附表4施工总平面图附表5临时用地表图1项目组织机构框图图2质量保证体系框图图3安全保证体系框图<一>施工组织设计(一)工程概况简述1编制说明本方案编制是根据蒲县滨河大道西延道路工程1标段的招标文件及施工图编制的施工组织设计,主要目的是为在施工中有可靠的操作性,确保在规定的时间内高效、优质的完成施工任务。2招标概况及工程概况2.1招标概况工程名称:蒲县滨河大道西延道路工程1标段(K0+000---K1+160)建设地点:东起略东村口,西止薛关桥头南侧40米处质量标准:合格计划工期:2013.10.11—2014.10.6,360日历天建设单位:蒲县住房保障和城乡建设管理局招标代理:山西华信伟业招标代理有限公司招标内容:施工图纸范围内的全部内容。2.2工程简介本工程为蒲县滨河大道工程,道路全长1160米K0+000---K1+160,红线宽度27米,设计时速40km/h。机动车道、非机动车道采用沥青混凝土路面,人行道采用花岗岩面砖铺砌。路面结构设计使用年限15年。设计内容包括:道路、排水、照明等。2.3道路工程简述道路路面结构,机动车道路面采用4cm厚细粒式沥青混凝土,6cm厚中粒式密集沥青混凝土,,18cm水泥稳定碎石基层(6%),30cm水泥稳定砂砾基层(6%),18cm天然密实砂砾垫层;人行道采用3cm厚花岗岩砖,3cm厚1:3水泥砂浆联接层,6cm厚C15素砼,15cm厚三七灰土垫层;非机动车道采用3cm厚细粒式沥青混凝土,4cm厚中粒式密集沥青混凝土,,18cm水泥稳定碎石基层(6%),15cm天然密实砂砾垫层。2.4排水工程简述本工程设计雨、污水采用分流制排水体制,设置在道路南侧,雨水管由道路桩号开始K0+060到桩号K1+980结束最终排入河道。雨水管管径D300~D1500,道路北侧的雨水由雨篦子的D300连接管直接排入河道;污水管道由道路桩号开始K0+040到桩号K2+050引入下游待建污水处理厂,污水管管径D500~D1500。雨水管采用混凝土管道,雨水口采用平接口,雨水口井圈顶面高程应比该处路面高程低30mm。2.5电气工程本工程照明采用光电控制、时钟控制和手动控制相结合,在道路直线段,照度为正常的50%,道路交叉口时,照度为正常时的100%;灯具安装高度分别为H1=9m、H2=7m,安装间距S=30m,灯具仰角为15°,布置方式为双侧对称;道路照明回路均埋50PVC管在道路两旁的隔离绿化带内铺设,电缆长度超过50m时预留8号铁线便于穿电缆。3、编制依据本工程在施工中严格执行国家的现行规程、规定标准和工程图纸设计及招标文件(二)主要施工方法和施工保证措施1、道路工程该道路工程施工程序为:测量施线→清表→路基挖方→路基填方找平→18厘米天然砂砾底基层→30厘米水泥稳定砂砾基层→18厘米水泥稳定碎石基层→6厘米厚中粒式沥青混凝土→4厘米细粒式沥青砼1.1测量放线1.1.1导线测量进入施工现场后,对业主提供的所有永久性导线桩采用全站仪进行复核,采用二级导线测量标准进行复核,复核完毕并报测量监理工程师批准。测出路基中线桩、边桩、构造物桩等重要桩位,对永久性标桩加以保护,并做好护桩工作。1.1.2水准测量对业主提供导线水准点采用四级水准测量标准进行复核,复核完毕并报测量监理工程师批准。1.2路基挖方1.2.1路基施工前应做好场地清理工作,路基用土范围内的树木、灌木丛等均应在施工前砍伐或移植。原地面表面清理后,再整平压实。1.2.2恢复定线,放出边线桩,对不同路段采取不同的施工方法。挖方路段边坡采用1:1。1.2.3路基土方开挖采用机械化施工方法:土方运距在100m以内,选用推土机挖运;运距在100m以外,采用挖装机械配合自卸汽车施工。1.2.4路基开工前,应考虑排水系统的布设,防止在施工中线路外的水流入线内,并将线路内的水(包括地面积水、雨水、地下渗水)迅速排出路基,保证施工顺利进行。1.2.5对...
