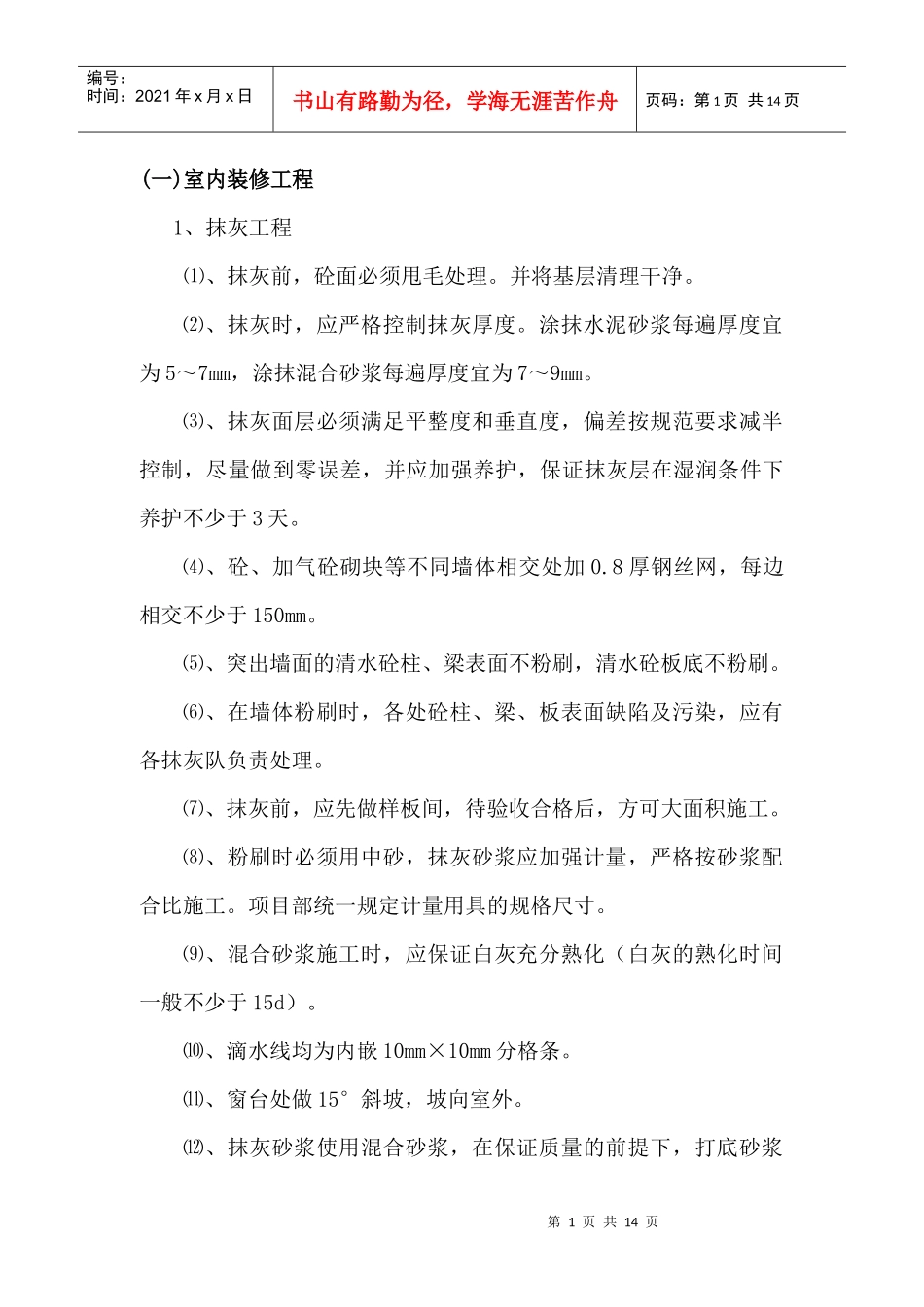

第1页共14页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共14页(一)室内装修工程1、抹灰工程⑴、抹灰前,砼面必须甩毛处理
并将基层清理干净
⑵、抹灰时,应严格控制抹灰厚度
涂抹水泥砂浆每遍厚度宜为5~7mm,涂抹混合砂浆每遍厚度宜为7~9mm
⑶、抹灰面层必须满足平整度和垂直度,偏差按规范要求减半控制,尽量做到零误差,并应加强养护,保证抹灰层在湿润条件下养护不少于3天
⑷、砼、加气砼砌块等不同墙体相交处加0
8厚钢丝网,每边相交不少于150mm
⑸、突出墙面的清水砼柱、梁表面不粉刷,清水砼板底不粉刷
⑹、在墙体粉刷时,各处砼柱、梁、板表面缺陷及污染,应有各抹灰队负责处理
⑺、抹灰前,应先做样板间,待验收合格后,方可大面积施工
⑻、粉刷时必须用中砂,抹灰砂浆应加强计量,严格按砂浆配合比施工
项目部统一规定计量用具的规格尺寸
⑼、混合砂浆施工时,应保证白灰充分熟化(白灰的熟化时间一般不少于15d)
⑽、滴水线均为内嵌10mm×10mm分格条
⑾、窗台处做15°斜坡,坡向室外

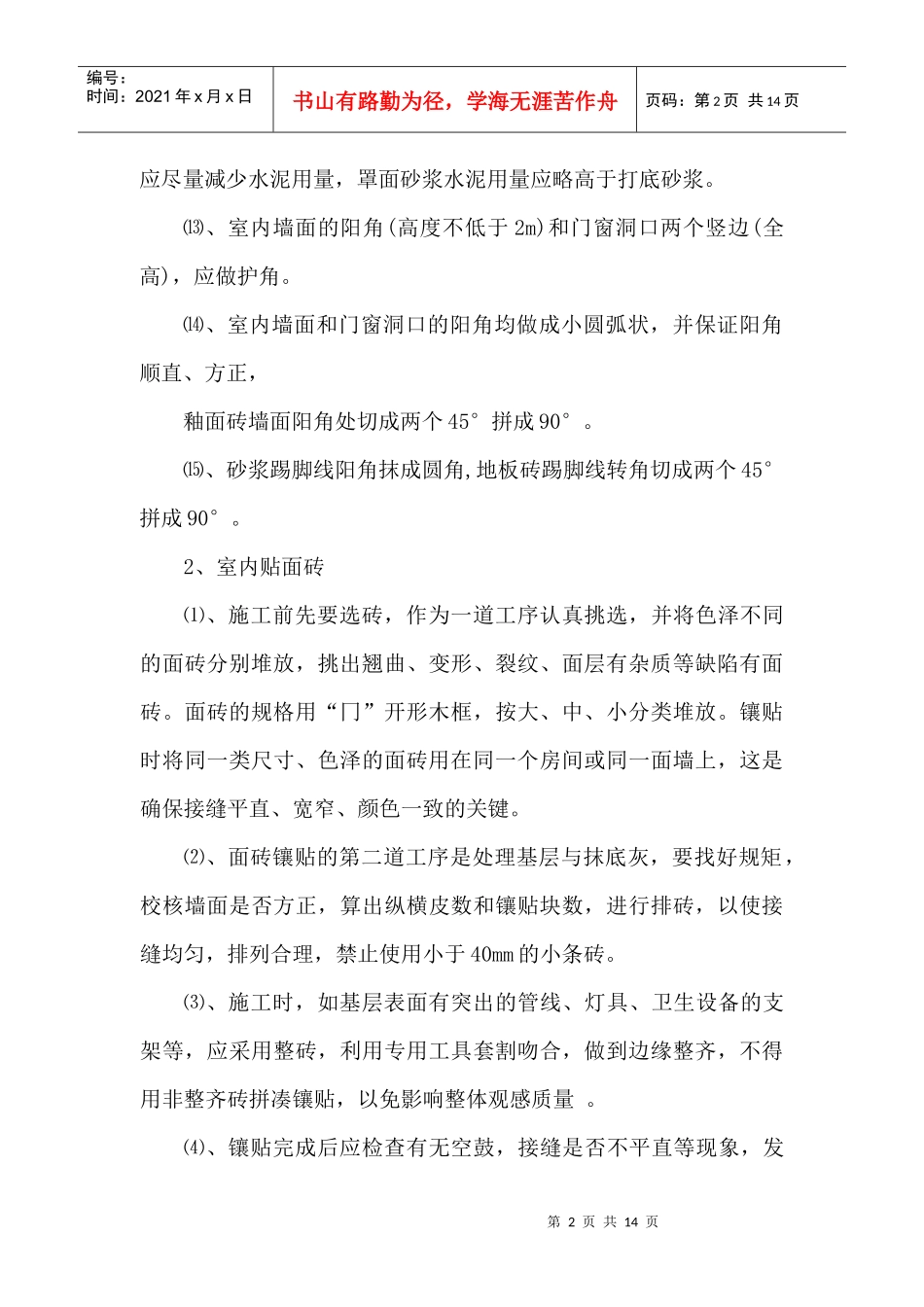

⑿、抹灰砂浆使用混合砂浆,在保证质量的前提下,打底砂浆第2页共14页第1页共14页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共14页应尽量减少水泥用量,罩面砂浆水泥用量应略高于打底砂浆
⒀、室内墙面的阳角(高度不低于2m)和门窗洞口两个竖边(全高),应做护角
⒁、室内墙面和门窗洞口的阳角均做成小圆弧状,并保证阳角顺直、方正,釉面砖墙面阳角处切成两个45°拼成90°
⒂、砂浆踢脚线阳角抹成圆角,地板砖踢脚线转角切成两个45°拼成90°
2、室内贴面砖⑴、施工前先要选砖,作为一道工序认真挑选,并将色泽不同的面砖分别堆放,挑出翘曲、变形、裂纹、面层有杂质等缺陷有面砖
面砖的规格用“冂”开形木框,按大、中、小分类堆放
镶贴时将同一类尺寸、色泽的面砖用在同
