三、施工组织设计目录前言第一章、材料选用及构件制作第二章、主要施工方法第三章、拟投入的主要施工机械计划第四章、劳动力安排计划第五章、现场施工工程质量保证措施第六章、安全目标及技术保证措施第七章、施工进度控制计划及施工工期保证措施第八章、现场文明施工、环境保护措施第九章、施工管理组织机构安全生产责任制附表一拟投入本工程的主要施工机械设备表附表二公司先进设备一览表附表三劳动力计划表附表四施工总进度计划附表五临时用地表前言一、工程概况1、总述工程名称:襄樊国网合成绝缘子股份有限公司新厂区钢结构厂房工程工程地点:襄樊市高新开发区邓城路建设单位:襄樊国网合成绝缘子股份有限公司设计单位:湖北省机电研究设计院建筑面积:约17817m22、现场概况(1)、本工程为襄樊国网合成绝缘子股份有限公司新厂区钢结构厂房工程,其中建筑面积17817㎡;一层钢架结构(局部二层);建筑物耐火等级为二级;建筑物安全等级为二级;柱距7
5m;抗震设防烈度为6度,屋面防水等级为Ⅱ级;工程使用年限为50年

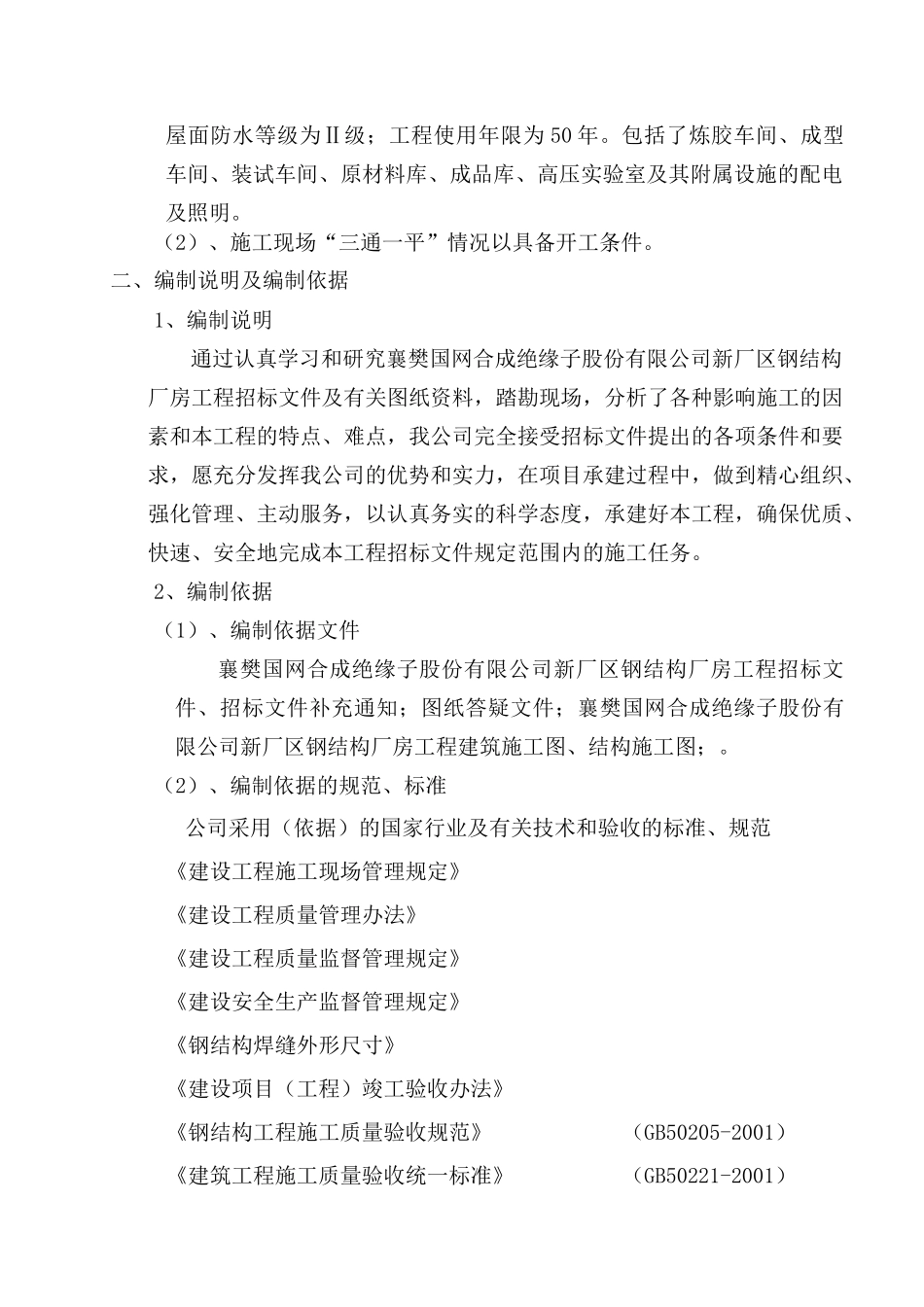

包括了炼胶车间、成型车间、装试车间、原材料库、成品库、高压实验室及其附属设施的配电及照明
(2)、施工现场“三通一平”情况以具备开工条件
二、编制说明及编制依据1、编制说明通过认真学习和研究襄樊国网合成绝缘子股份有限公司新厂区钢结构厂房工程招标文件及有关图纸资料,踏勘现场,分析了各种影响施工的因素和本工程的特点、难点,我公司完全接受招标文件提出的各项条件和要求,愿充分发挥我公司的优势和实力,在项目承建过程中,做到精心组织、强化管理、主动服务,以认真务实的科学态度,承建好本工程,确保优质、快速、安全地完成本工程招标文件规定范围内的施工任务
2、编制依据(1)、编制依据文件襄樊国网合成绝缘子股份有限公司新厂区钢结构厂房工程招标文件、招标文件补充通知;图纸答疑文件;襄樊国网合成绝缘子股份有限公司新厂区钢结构厂房工程建
