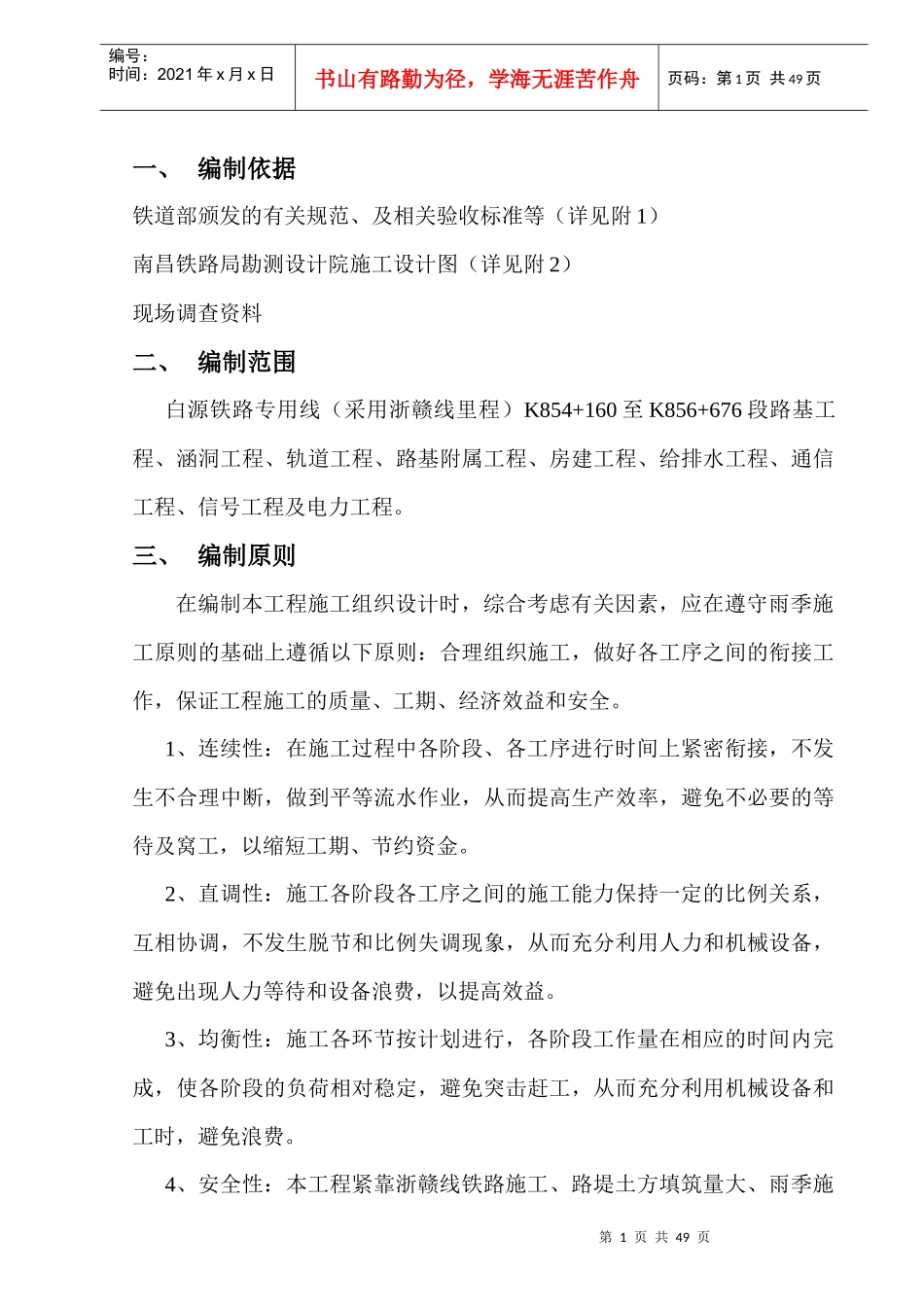

第1页共49页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共49页一、编制依据铁道部颁发的有关规范、及相关验收标准等(详见附1)南昌铁路局勘测设计院施工设计图(详见附2)现场调查资料二、编制范围白源铁路专用线(采用浙赣线里程)K854+160至K856+676段路基工程、涵洞工程、轨道工程、路基附属工程、房建工程、给排水工程、通信工程、信号工程及电力工程
三、编制原则在编制本工程施工组织设计时,综合考虑有关因素,应在遵守雨季施工原则的基础上遵循以下原则:合理组织施工,做好各工序之间的衔接工作,保证工程施工的质量、工期、经济效益和安全
1、连续性:在施工过程中各阶段、各工序进行时间上紧密衔接,不发生不合理中断,做到平等流水作业,从而提高生产效率,避免不必要的等待及窝工,以缩短工期、节约资金
2、直调性:施工各阶段各工序之间的施工能力保持一定的比例关系,互相协调,不发生脱节和比例失调现象,从而充分利用人力和机械设备,避免出现人力等待和设备浪费,以提高效益
3、均衡性:施工各环节按计划进行,各阶段工作量在相应的时间内完成,使各阶段的负荷相对稳定,避免突击赶工,从而充分利用机械设备和工时,避免浪费

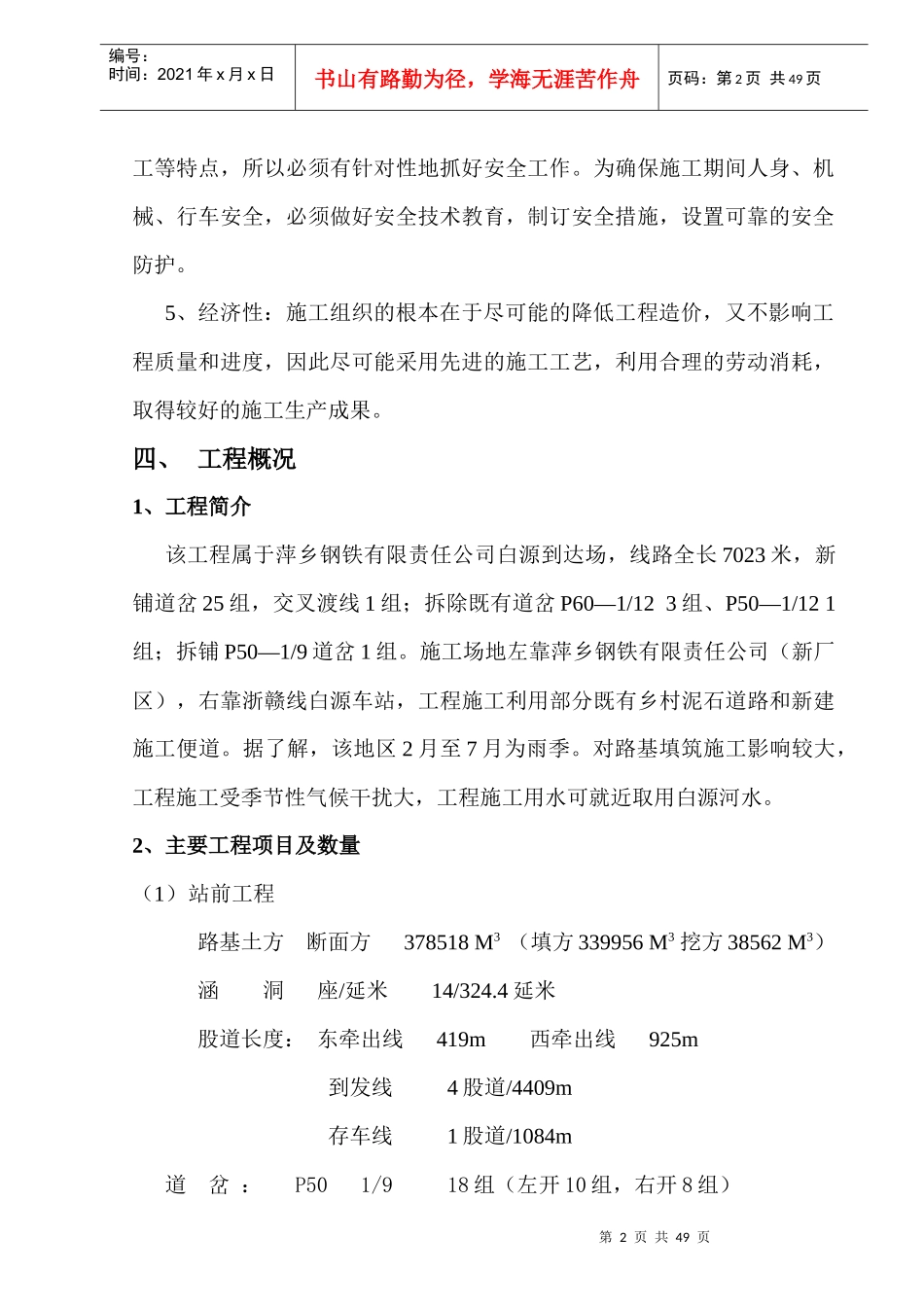

4、安全性:本工程紧靠浙赣线铁路施工、路堤土方填筑量大、雨季施第2页共49页第1页共49页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共49页工等特点,所以必须有针对性地抓好安全工作
为确保施工期间人身、机械、行车安全,必须做好安全技术教育,制订安全措施,设置可靠的安全防护
5、经济性:施工组织的根本在于尽可能的降低工程造价,又不影响工程质量和进度,因此尽可能采用先进的施工工艺,利用合理的劳动消耗,取得较好的施工生产成果

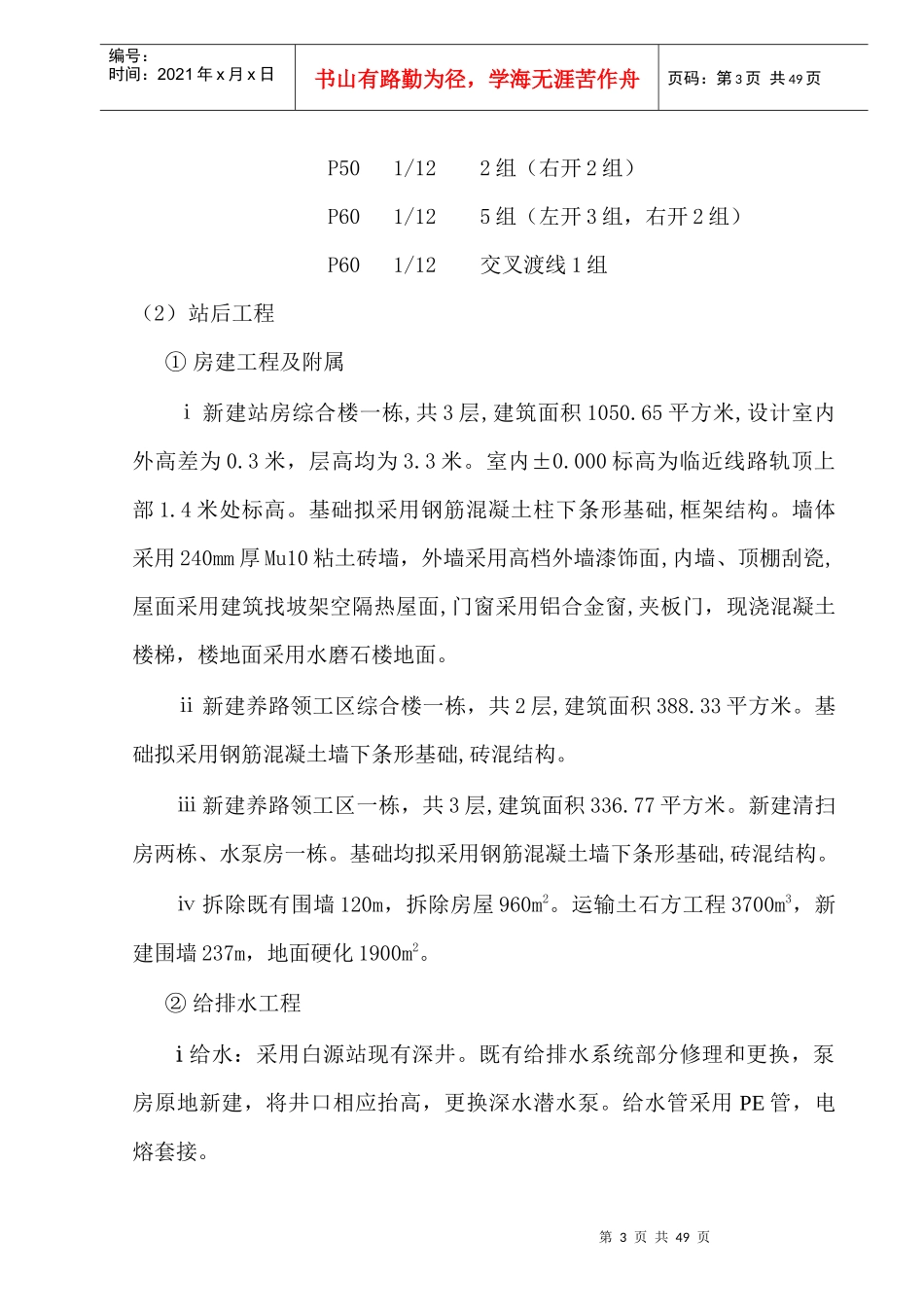

四、工程概况1、工程简介该工程属于萍乡钢铁有限责任公司白源到达场,线路全长7023米,新铺道岔25组,交叉渡线1
