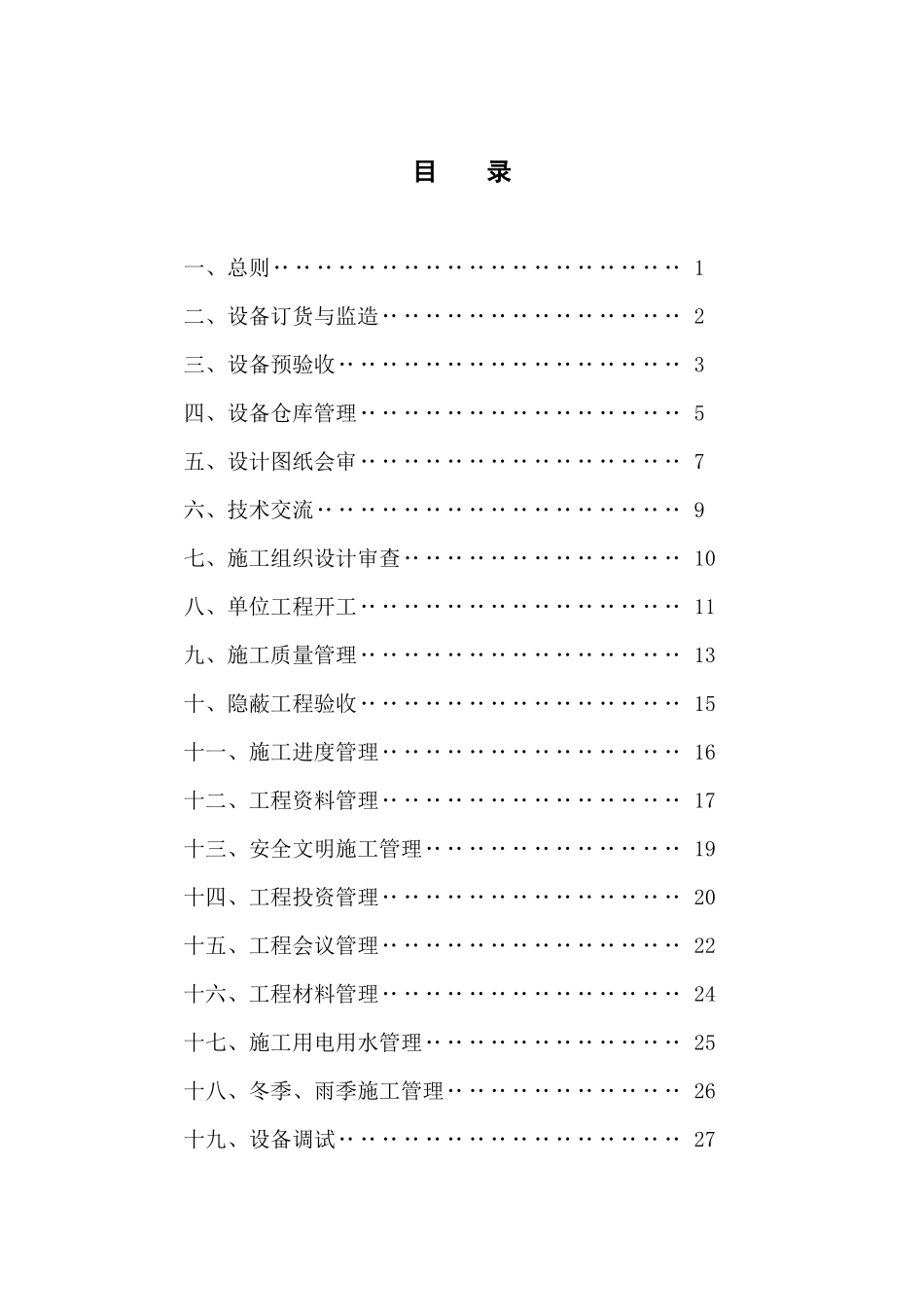

目录一、总则‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥1二、设备订货与监造‥‥‥‥‥‥‥‥‥‥‥‥‥‥2三、设备预验收‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥3四、设备仓库管理‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥5五、设计图纸会审‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥7六、技术交流‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥9七、施工组织设计审查‥‥‥‥‥‥‥‥‥‥‥‥‥10八、单位工程开工‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥11九、施工质量管理‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥13十、隐蔽工程验收‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥15十一、施工进度管理‥‥‥‥‥‥‥‥‥‥‥‥‥‥16十二、工程资料管理‥‥‥‥‥‥‥‥‥‥‥‥‥‥17十三、安全文明施工管理‥‥‥‥‥‥‥‥‥‥‥‥19十四、工程投资管理‥‥‥‥‥‥‥‥‥‥‥‥‥‥20十五、工程会议管理‥‥‥‥‥‥‥‥‥‥‥‥‥‥22十六、工程材料管理‥‥‥‥‥‥‥‥‥‥‥‥‥‥24十七、施工用电用水管理‥‥‥‥‥‥‥‥‥‥‥‥25十八、冬季、雨季施工管理‥‥‥‥‥‥‥‥‥‥‥26十九、设备调试‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥27第1页共35页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共35页二十、设备安装工程竣工验收‥‥‥‥‥‥‥‥‥‥29二十一、其它‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥31一、总则1、为了加强芜湖海螺设备安装工程质量、进度、安全和投资的管理工作,使其程序化、制度化,以确保达到创建精品工程的要求,芜湖海螺工程处依据国家有关法律、法规,特制定本办法
2、芜湖海螺工程处是芜湖海螺设备安装工程管理的职能部门,全面负责设备安装过程中的日常事务,重点在督促、参与、协调和推动设备安装工程按合同、规范要求顺利进行
3、南京中材诚信工程建设监理有限责任公司被授权代表甲方对工程质量、工程进度、建设投资、施工合同、工程竣工验收及安全文明等现场施工管理
