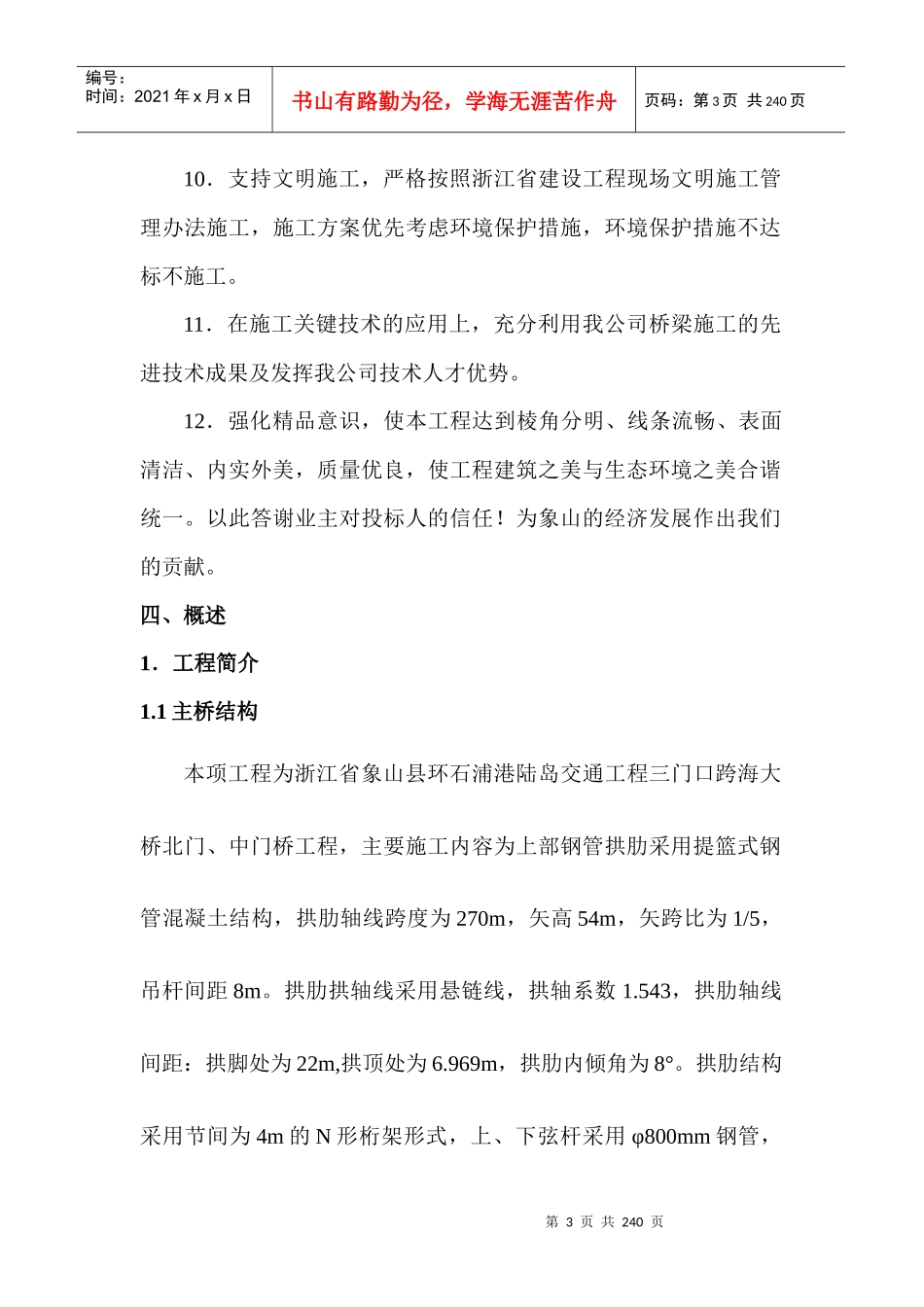

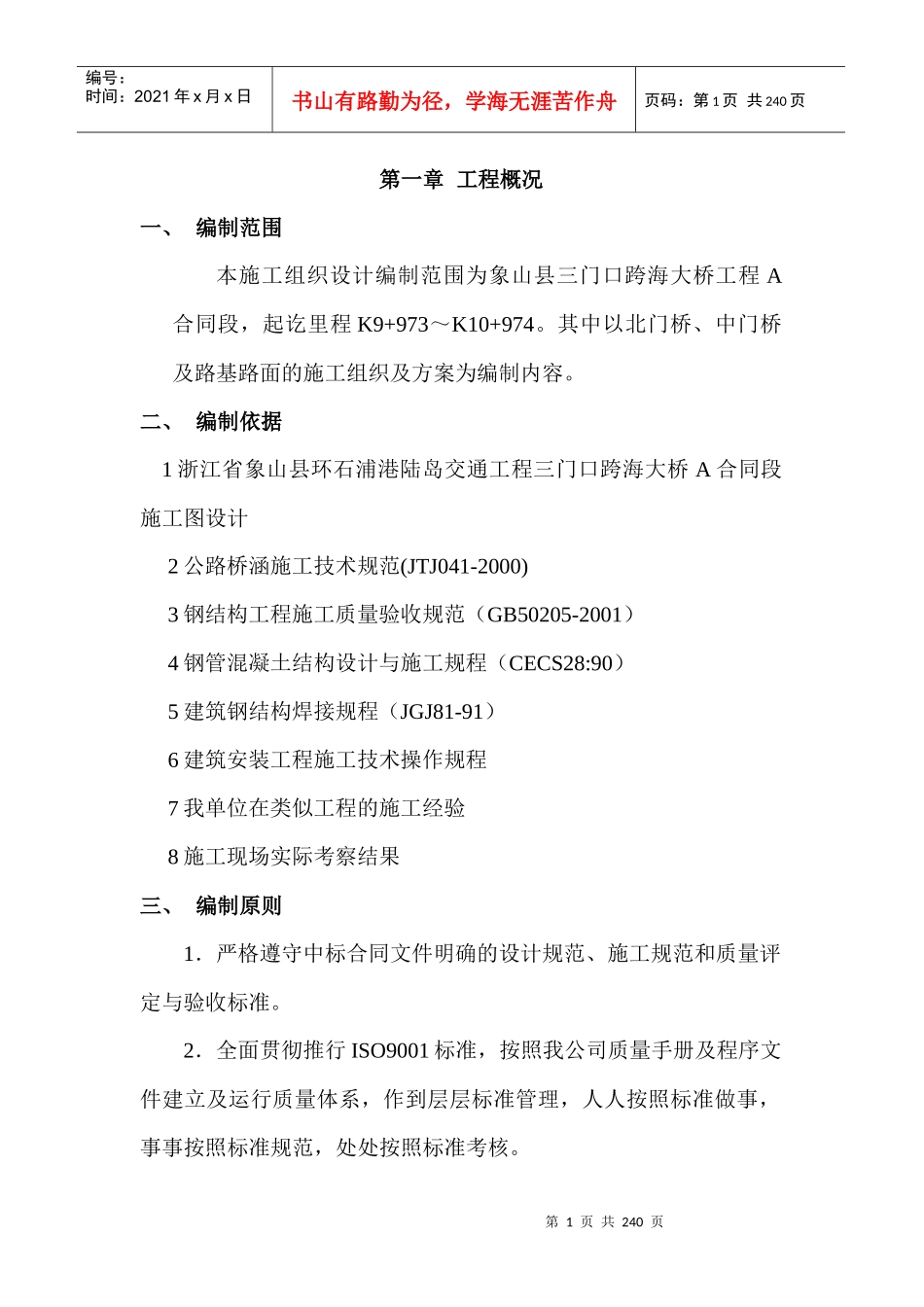

第1页共240页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共240页第一章工程概况一、编制范围本施工组织设计编制范围为象山县三门口跨海大桥工程A合同段,起讫里程K9+973~K10+974
其中以北门桥、中门桥及路基路面的施工组织及方案为编制内容
二、编制依据1浙江省象山县环石浦港陆岛交通工程三门口跨海大桥A合同段施工图设计2公路桥涵施工技术规范(JTJ041-2000)3钢结构工程施工质量验收规范(GB50205-2001)4钢管混凝土结构设计与施工规程(CECS28:90)5建筑钢结构焊接规程(JGJ81-91)6建筑安装工程施工技术操作规程7我单位在类似工程的施工经验8施工现场实际考察结果三、编制原则1.严格遵守中标合同文件明确的设计规范、施工规范和质量评定与验收标准
2.全面贯彻推行ISO9001标准,按照我公司质量手册及程序文件建立及运行质量体系,作到层层标准管理,人人按照标准做事,事事按照标准规范,处处按照标准考核

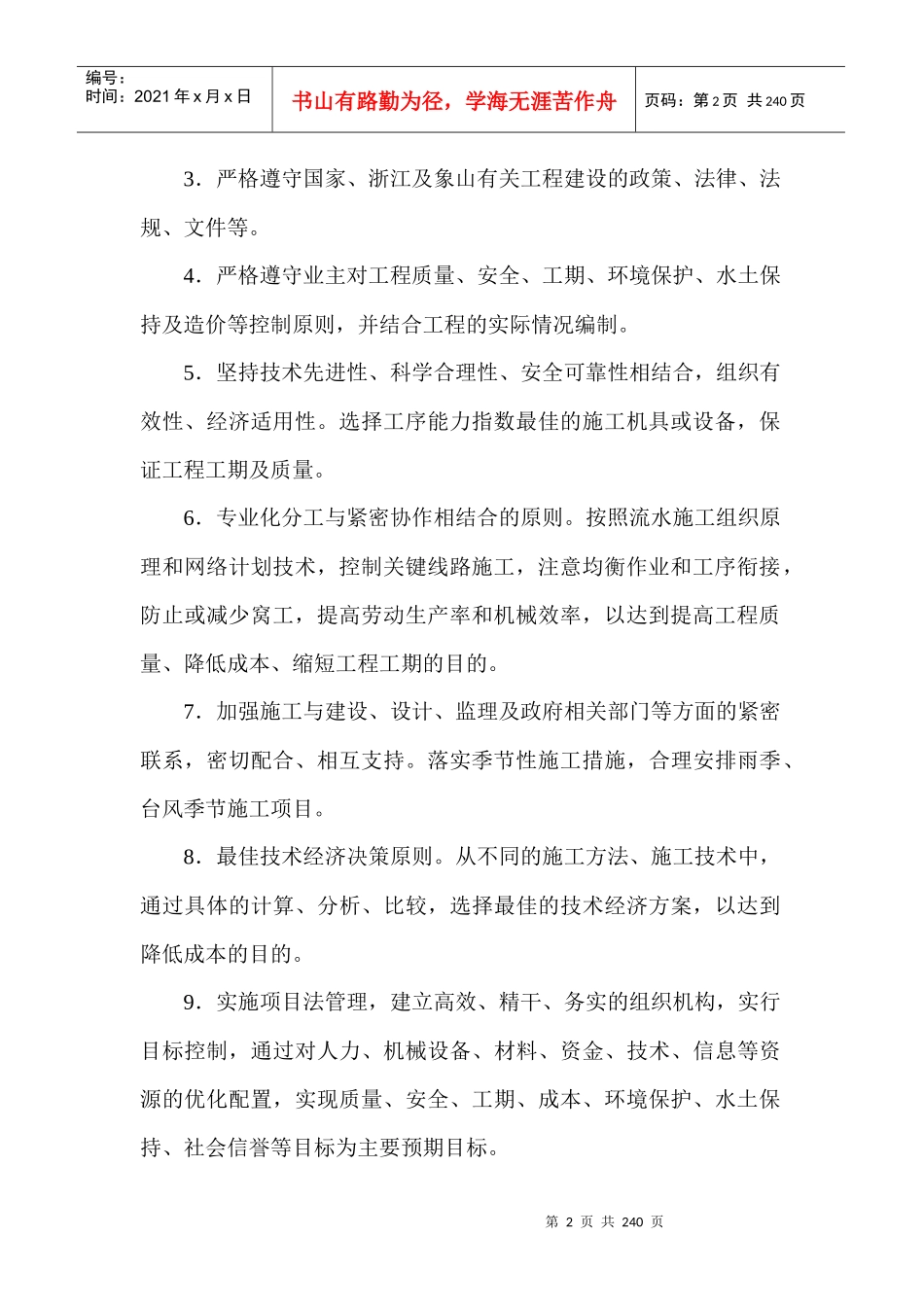

第2页共240页第1页共240页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共240页3.严格遵守国家、浙江及象山有关工程建设的政策、法律、法规、文件等
4.严格遵守业主对工程质量、安全、工期、环境保护、水土保持及造价等控制原则,并结合工程的实际情况编制
5.坚持技术先进性、科学合理性、安全可靠性相结合,组织有效性、经济适用性
选择工序能力指数最佳的施工机具或设备,保证工程工期及质量
6.专业化分工与紧密协作相结合的原则
按照流水施工组织原理和网络计划技术,控制关键线路施工,注意均衡作业和工序衔接,防止或减少窝工,提高劳动生产率和机械效率,以达到提高工程质量、降低成本、缩短工程工期的目的
7.加强施工与建设、设计、监理及政府相关部门等方面的紧密联系,密切配合、相互支持
落实季节性施工措施,合理
