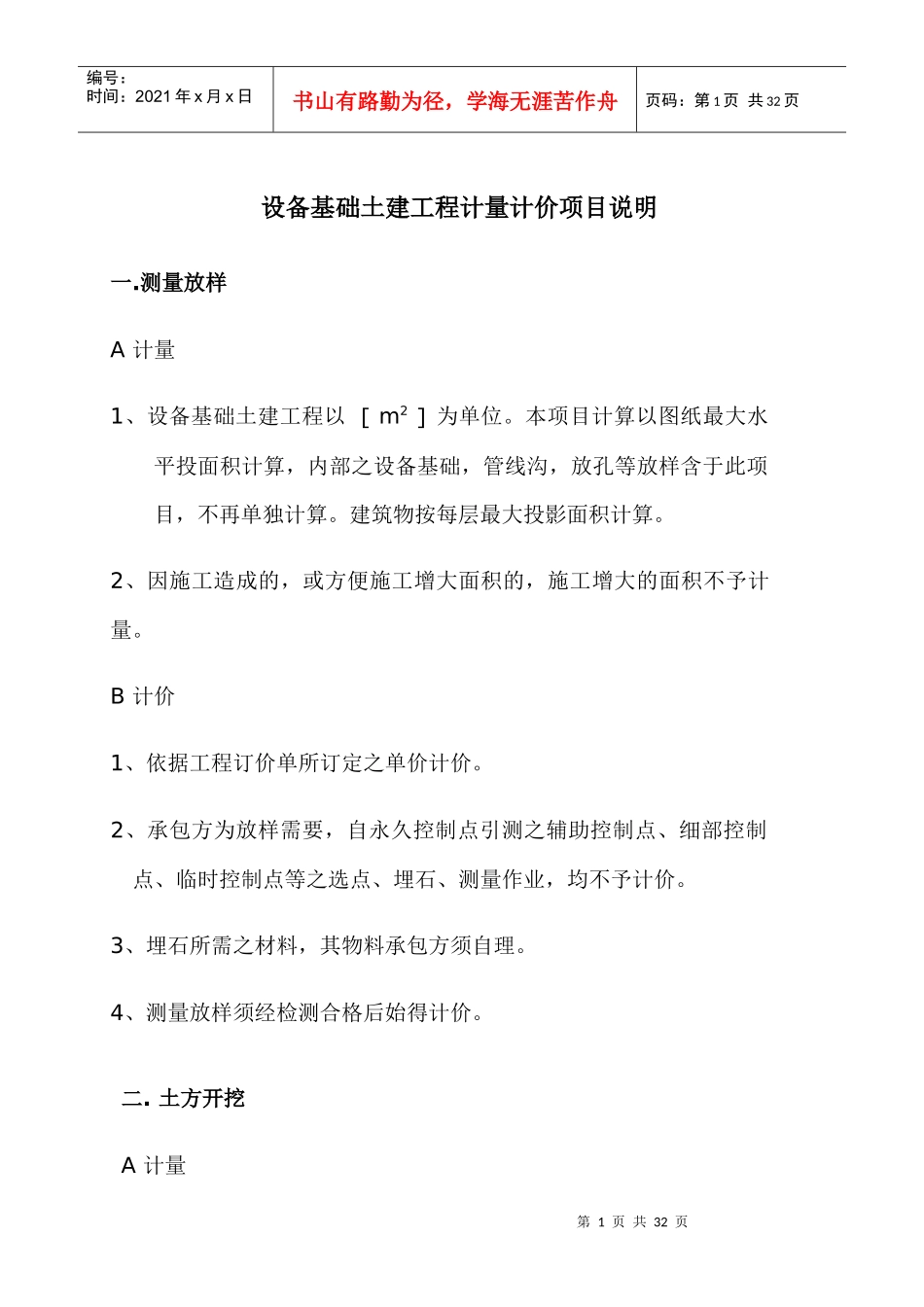

第1页共32页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共32页设备基础土建工程计量计价项目说明一
测量放样A计量1、设备基础土建工程以[m2]为单位
本项目计算以图纸最大水平投面积计算,内部之设备基础,管线沟,放孔等放样含于此项目,不再单独计算
建筑物按每层最大投影面积计算
2、因施工造成的,或方便施工增大面积的,施工增大的面积不予计量
B计价1、依据工程订价单所订定之单价计价
2、承包方为放样需要,自永久控制点引测之辅助控制点、细部控制点、临时控制点等之选点、埋石、测量作业,均不予计价
3、埋石所需之材料,其物料承包方须自理
4、测量放样须经检测合格后始得计价

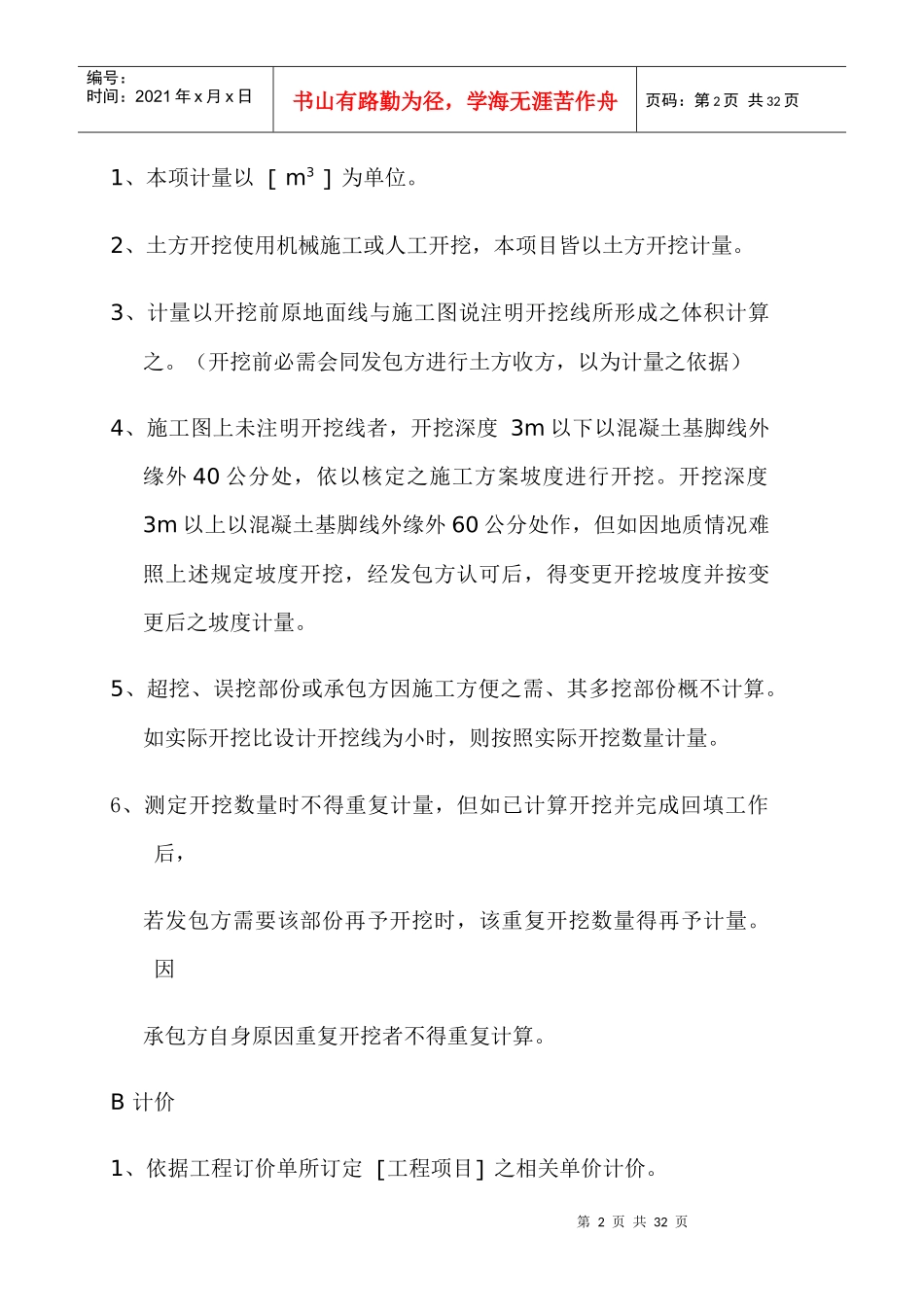

土方开挖A计量第2页共32页第1页共32页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共32页1、本项计量以[m3]为单位
2、土方开挖使用机械施工或人工开挖,本项目皆以土方开挖计量
3、计量以开挖前原地面线与施工图说注明开挖线所形成之体积计算之
(开挖前必需会同发包方进行土方收方,以为计量之依据)4、施工图上未注明开挖线者,开挖深度3m以下以混凝土基脚线外缘外40公分处,依以核定之施工方案坡度进行开挖
开挖深度3m以上以混凝土基脚线外缘外60公分处作,但如因地质情况难照上述规定坡度开挖,经发包方认可后,得变更开挖坡度并按变更后之坡度计量
5、超挖、误挖部份或承包方因施工方便之需、其多挖部份概不计算
如实际开挖比设计开挖线为小时,则按照实际开挖数量计量
6、测定开挖数量时不得重复计量,但如已计算开挖并完成回填工作后,若发包方需要该部份再予开挖时,该重复开挖数量得再予计量
因承包方自身原因重复开挖者不得重复计算
B计价1、依据工程订价单所订定[工程项目]之相关单价计价

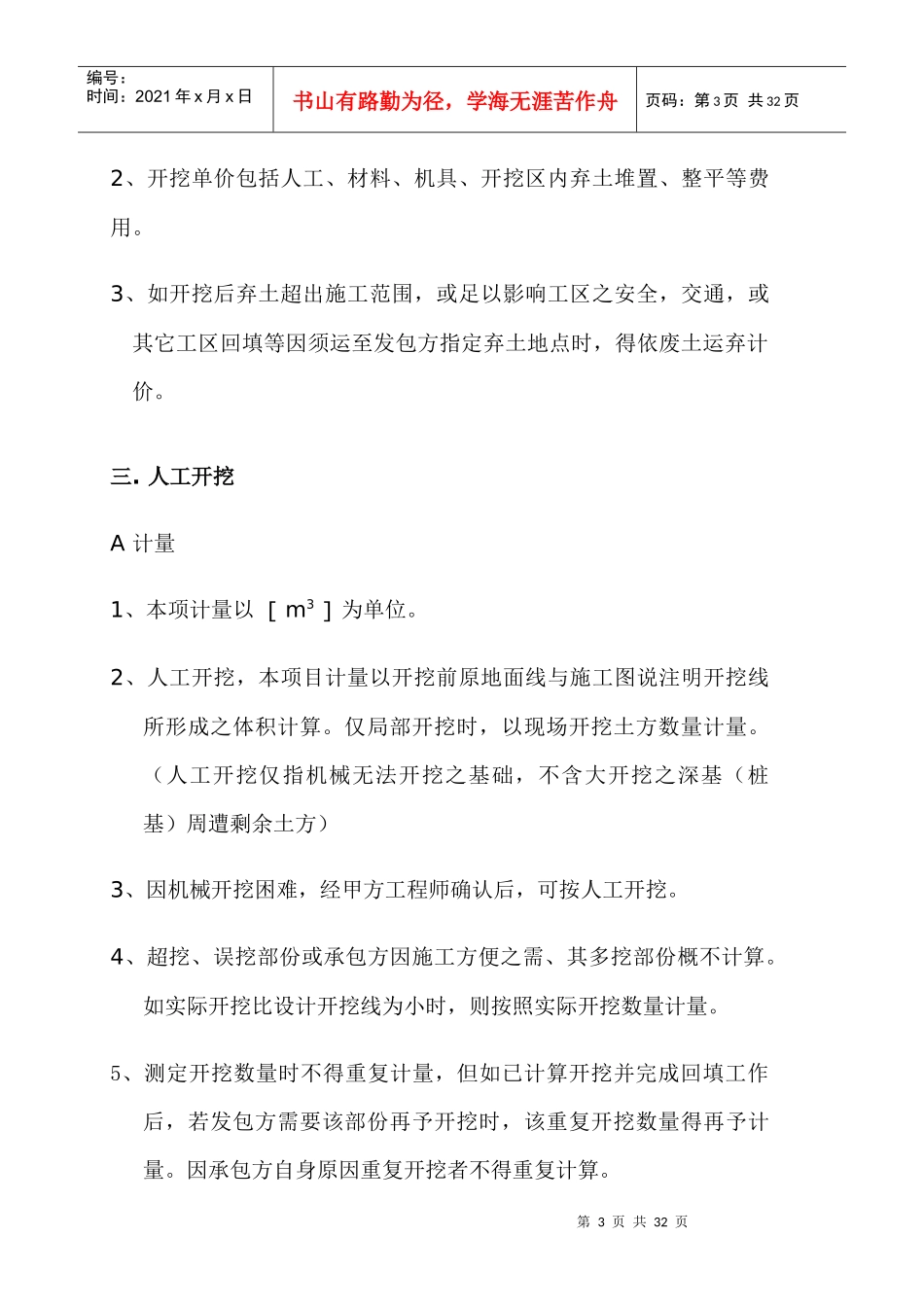

第3页共32页第2页共32页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作
