西康二线XKS-1标冬雨季施工方案编制:审核:审批:中铁电化局西康二线西铁工程项目六分部2009年12月10日西康二线六分部冬雨季施工方案1

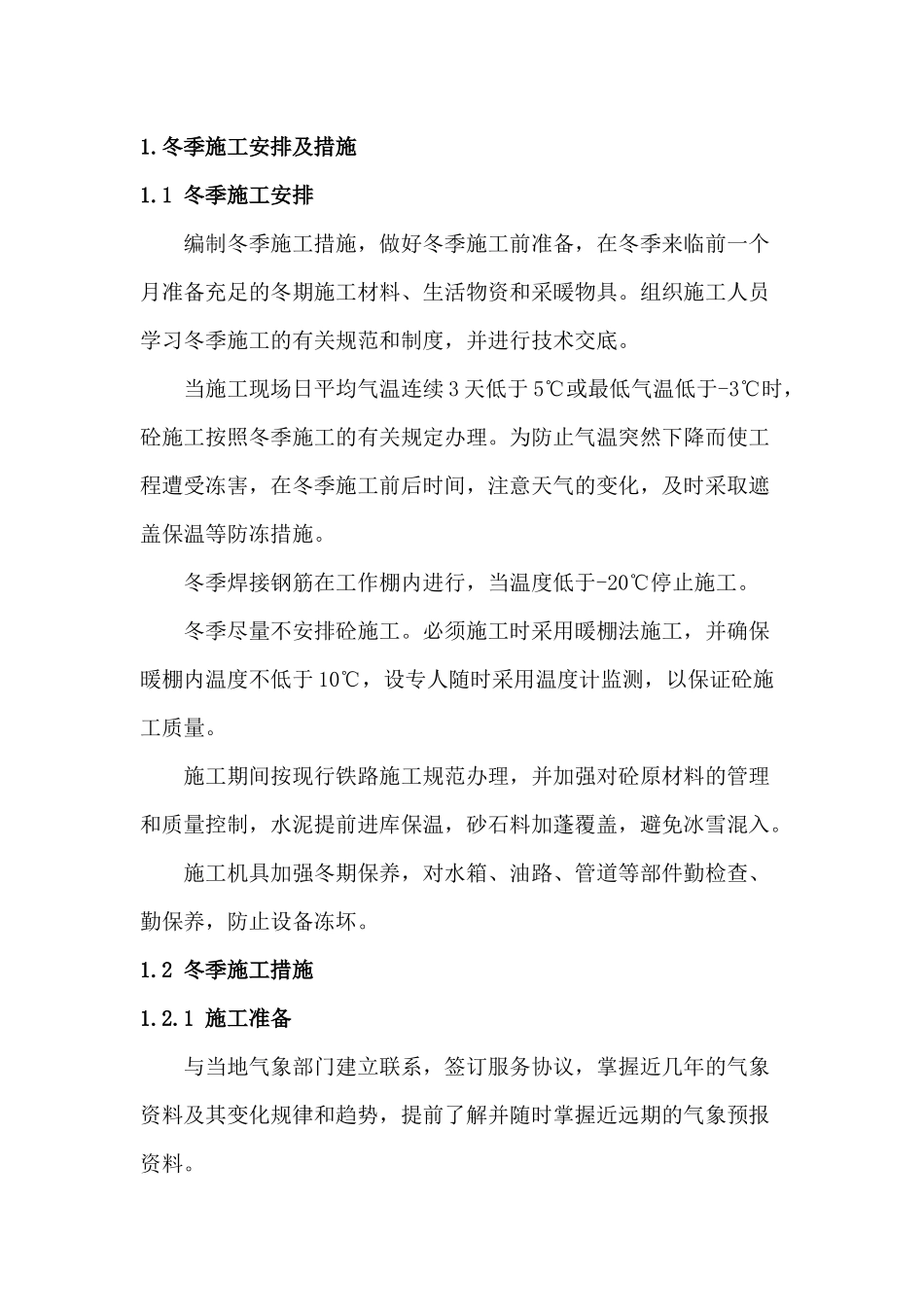

冬季施工安排及措施1
1冬季施工安排编制冬季施工措施,做好冬季施工前准备,在冬季来临前一个月准备充足的冬期施工材料、生活物资和采暖物具
组织施工人员学习冬季施工的有关规范和制度,并进行技术交底
当施工现场日平均气温连续3天低于5℃或最低气温低于-3℃时,砼施工按照冬季施工的有关规定办理
为防止气温突然下降而使工程遭受冻害,在冬季施工前后时间,注意天气的变化,及时采取遮盖保温等防冻措施
冬季焊接钢筋在工作棚内进行,当温度低于-20℃停止施工
冬季尽量不安排砼施工
必须施工时采用暖棚法施工,并确保暖棚内温度不低于10℃,设专人随时采用温度计监测,以保证砼施工质量
施工期间按现行铁路施工规范办理,并加强对砼原材料的管理和质量控制,水泥提前进库保温,砂石料加蓬覆盖,避免冰雪混入
施工机具加强冬期保养,对水箱、油路、管道等部件勤检查、勤保养,防止设备冻坏
2冬季施工措施1

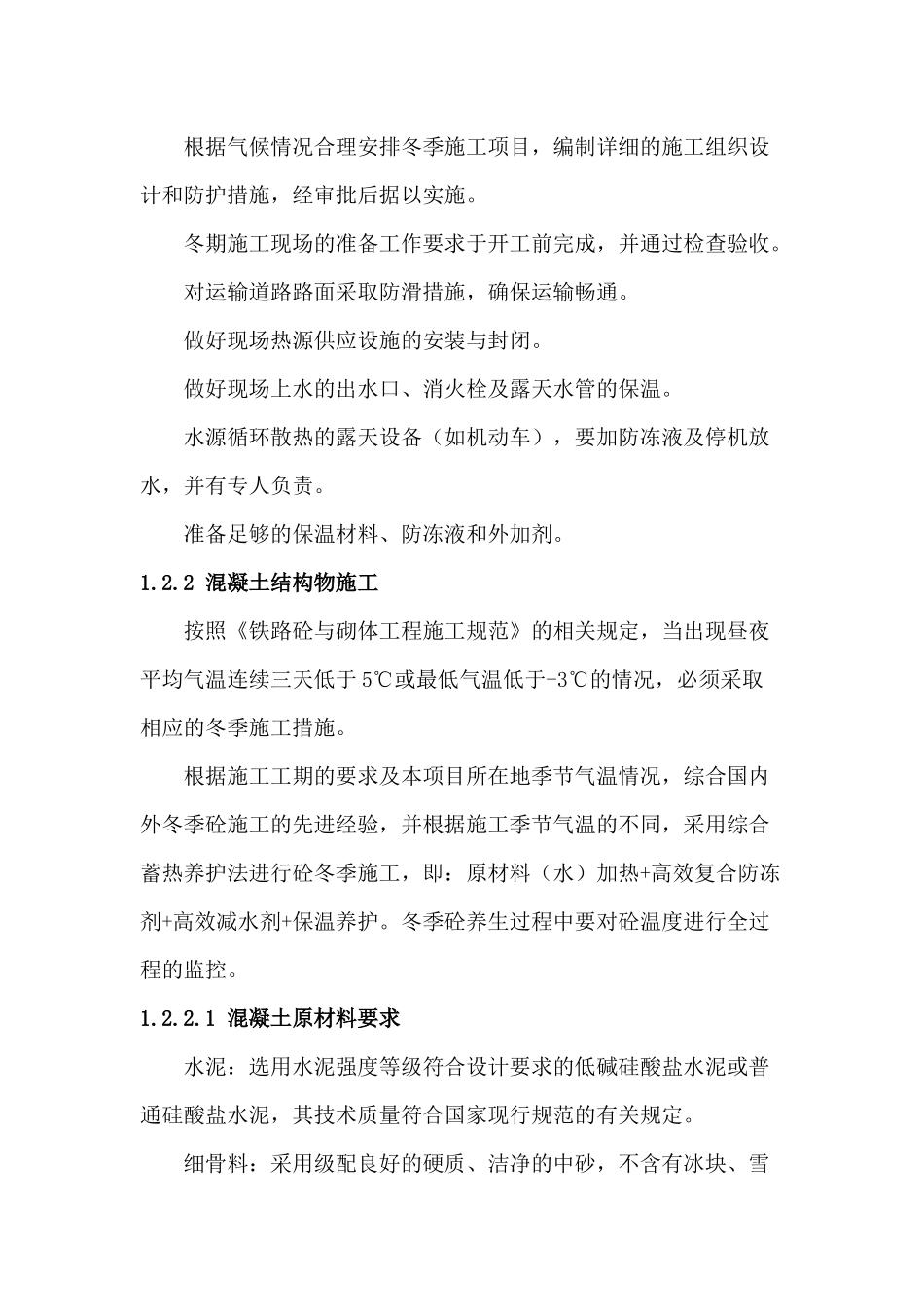

1施工准备与当地气象部门建立联系,签订服务协议,掌握近几年的气象资料及其变化规律和趋势,提前了解并随时掌握近远期的气象预报资料
根据气候情况合理安排冬季施工项目,编制详细的施工组织设计和防护措施,经审批后据以实施
冬期施工现场的准备工作要求于开工前完成,并通过检查验收
对运输道路路面采取防滑措施,确保运输畅通
做好现场热源供应设施的安装与封闭
做好现场上水的出水口、消火栓及露天水管的保温
水源循环散热的露天设备(如机动车),要加防冻液及停机放水,并有专人负责
准备足够的保温材料、防冻液和外加剂
2混凝土结构物施工按照《铁路砼与砌体工程施工规范》的相关规定,当出现昼夜平均气温连续三天低于5℃或最低气温低于-3℃的情况,必须采取相应的冬季施工措施
根据施工工期的要
