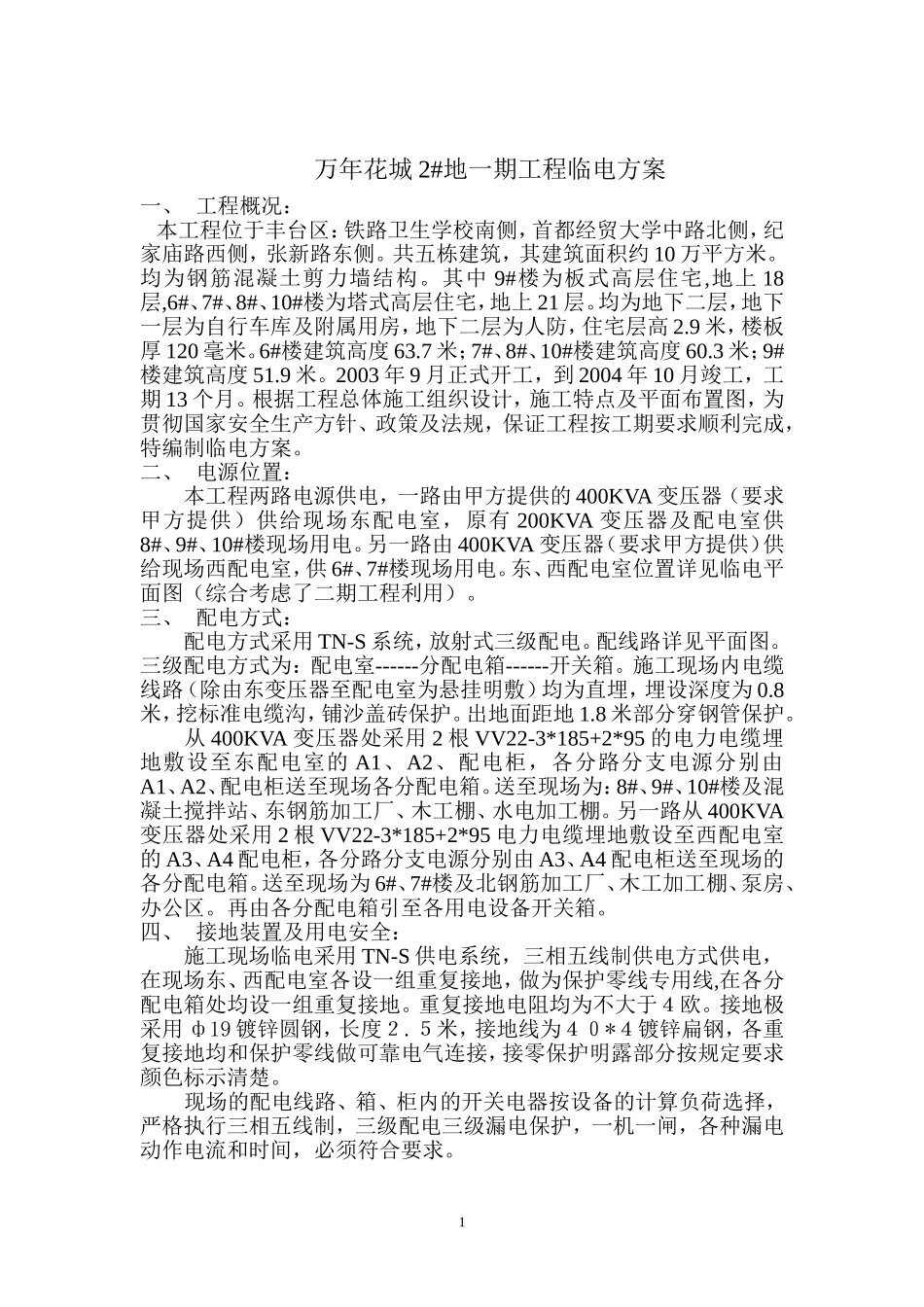

万年花城 2#地一期工程临电方案一、 工程概况: 本工程位于丰台区:铁路卫生学校南侧,首都经贸大学中路北侧,纪家庙路西侧,张新路东侧
共五栋建筑,其建筑面积约 10 万平方米
均为钢筋混凝土剪力墙结构
其中 9#楼为板式高层住宅,地上 18层,6#、7#、8#、10#楼为塔式高层住宅,地上 21 层
均为地下二层,地下一层为自行车库及附属用房,地下二层为人防,住宅层高 2
9 米,楼板厚 120 毫米
6#楼建筑高度 63
7 米;7#、8#、10#楼建筑高度 60
3 米;9#楼建筑高度 51
2003 年 9 月正式开工,到 2004 年 10 月竣工,工期 13 个月
根据工程总体施工组织设计,施工特点及平面布置图,为贯彻国家安全生产方针、政策及法规,保证工程按工期要求顺利完成,特编制临电方案
二、 电源位置:本工程两路电源供电,一路由甲方提供的 400KVA 变压器(要求甲方提供)供给现场东配电室,原有 200KVA 变压器及配电室供8#、9#、10#楼现场用电
另一路由 400KVA 变压器(要求甲方提供)供给现场西配电室,供 6#、7#楼现场用电
东、西配电室位置详见临电平面图(综合考虑了二期工程利用)
三、 配电方式:配电方式采用 TN-S 系统,放射式三级配电
配线路详见平面图
三级配电方式为:配电室------分配电箱------开关箱
施工现场内电缆线路(除由东变压器至配电室为悬挂明敷)均为直埋,埋设深度为 0
8米,挖标准电缆沟,铺沙盖砖保护
出地面距地 1
8 米部分穿钢管保护
从 400KVA 变压器处采用 2 根 VV22-3*185+2*95 的电力电缆埋地敷设至东配电室的 A1、A2、配电柜,各分路分支电源分别由A1、A2、配电柜送至现场各分配电箱

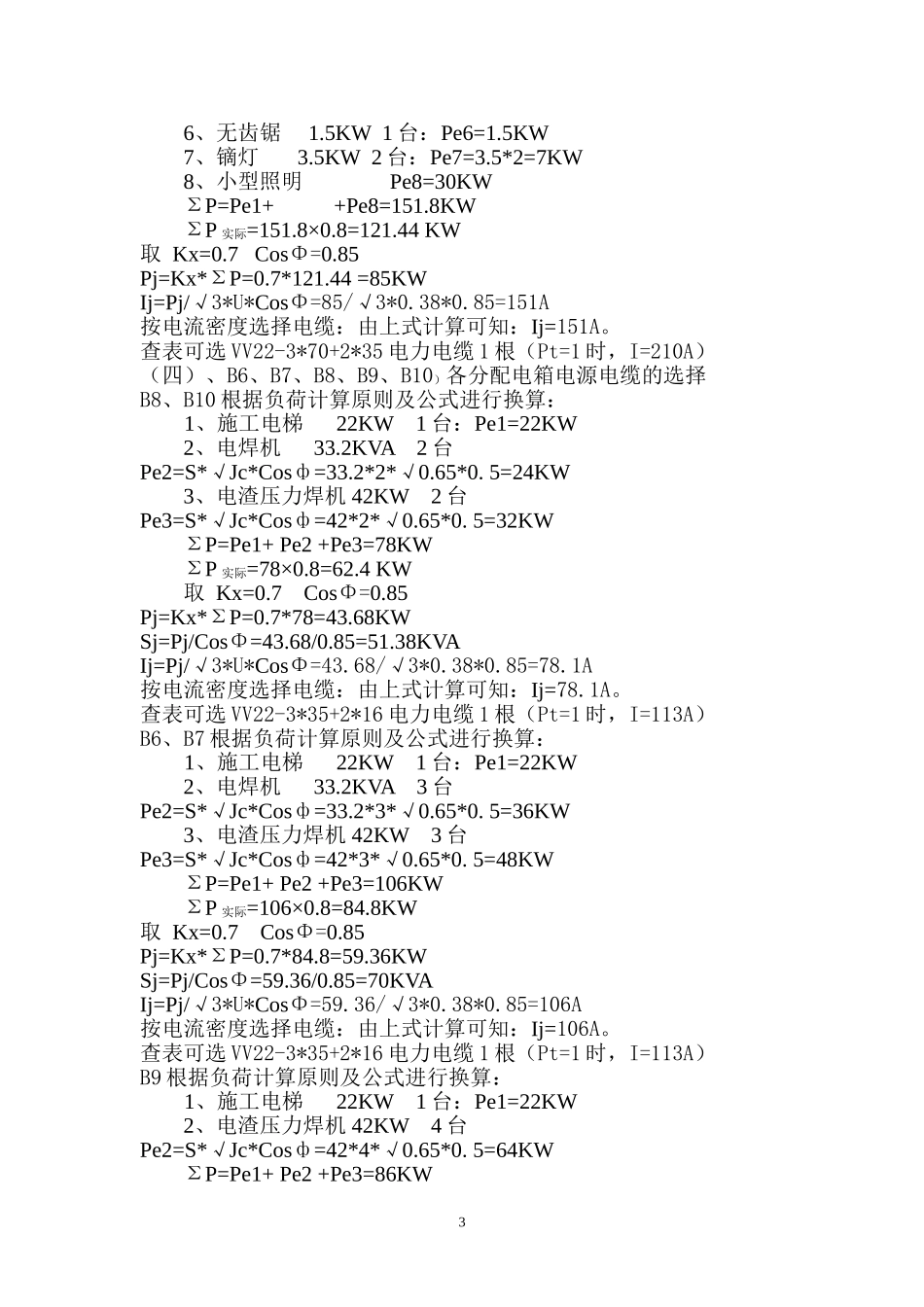

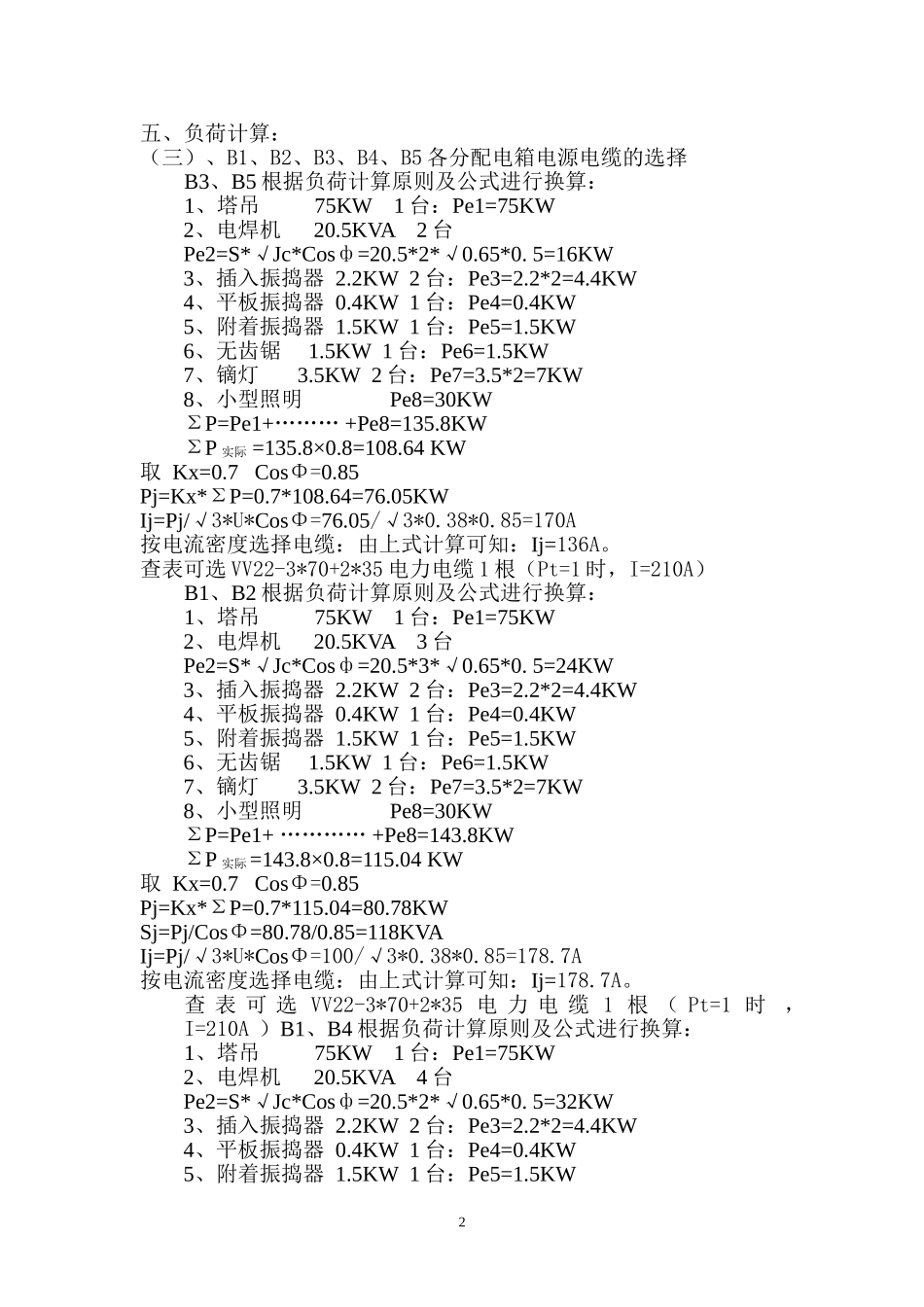

送至现场为:8#、9#、10#楼及混凝土搅拌站、东钢筋加工厂、木工棚、水电加工棚
