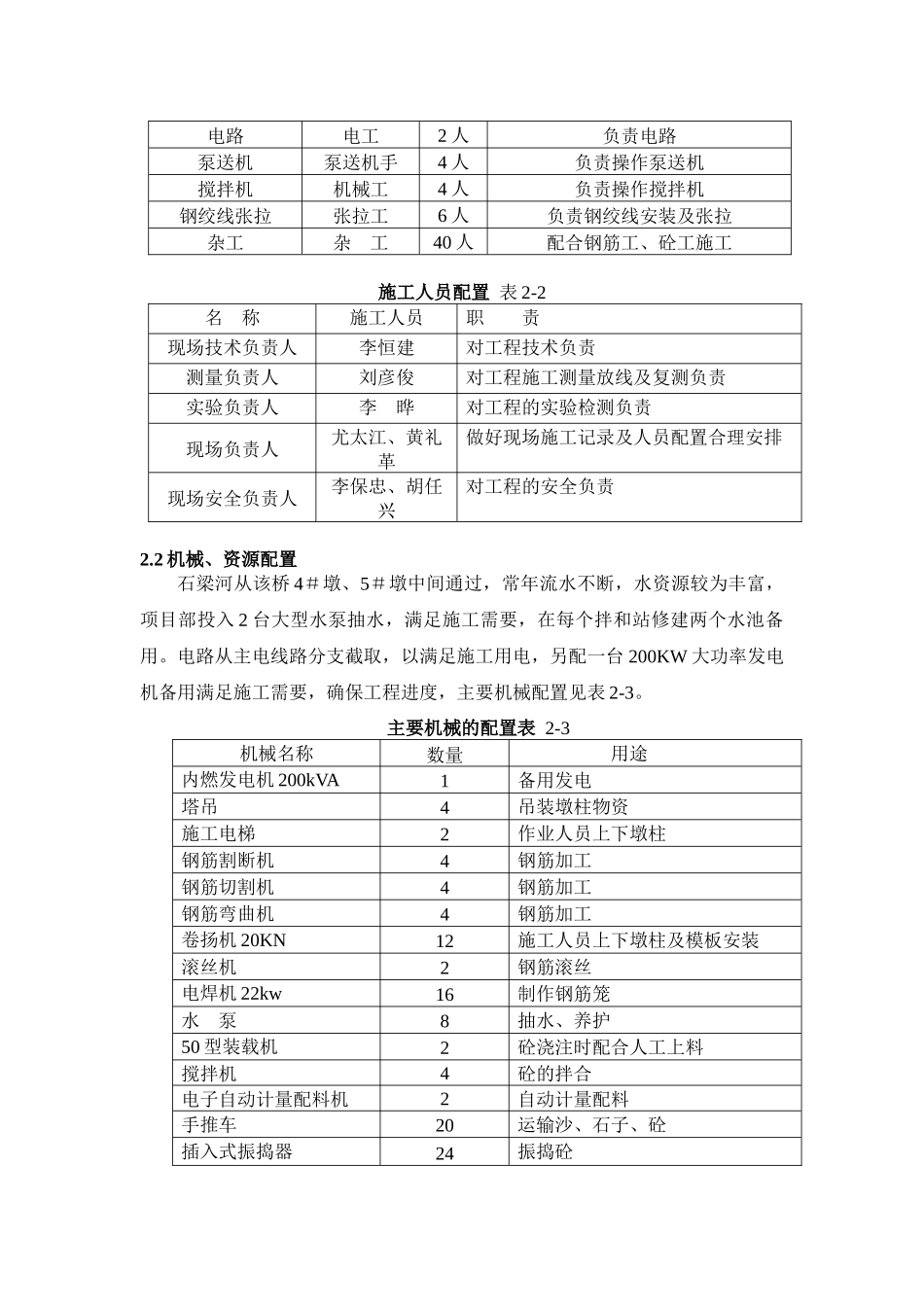

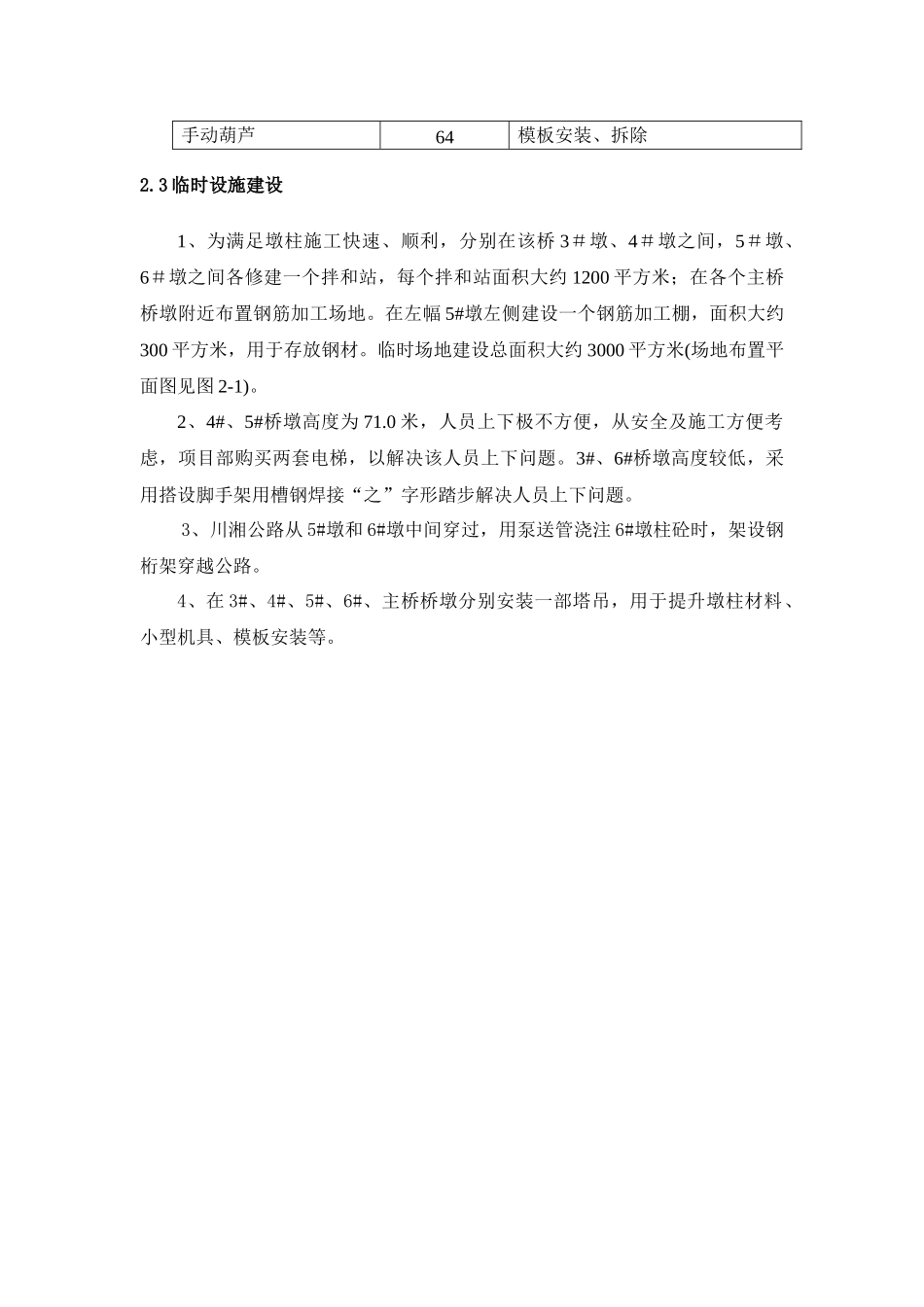

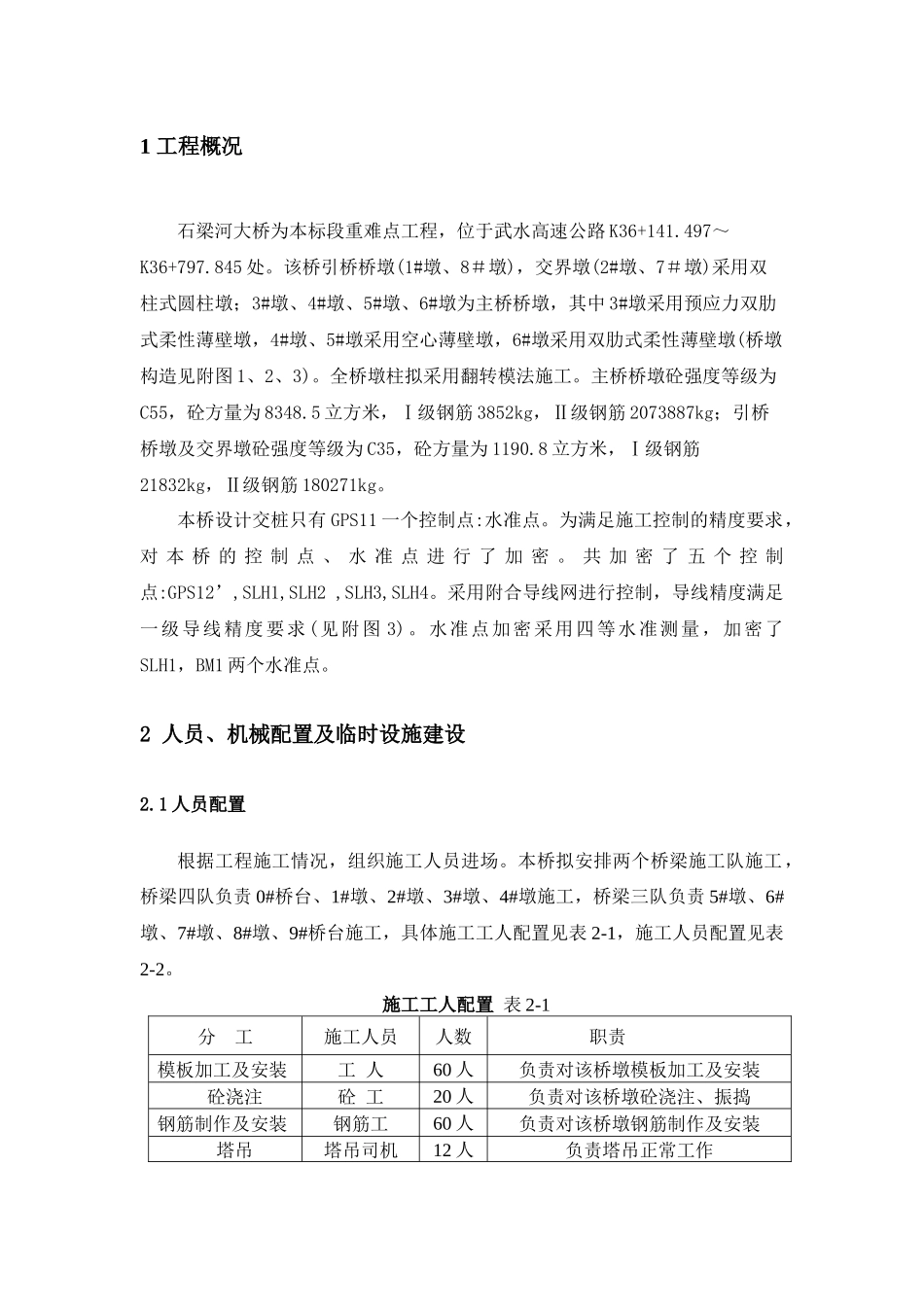

1工程概况石梁河大桥为本标段重难点工程,位于武水高速公路K36+141.497~K36+797.845处。该桥引桥桥墩(1#墩、8#墩),交界墩(2#墩、7#墩)采用双柱式圆柱墩;3#墩、4#墩、5#墩、6#墩为主桥桥墩,其中3#墩采用预应力双肋式柔性薄壁墩,4#墩、5#墩采用空心薄壁墩,6#墩采用双肋式柔性薄壁墩(桥墩构造见附图1、2、3)。全桥墩柱拟采用翻转模法施工。主桥桥墩砼强度等级为C55,砼方量为8348.5立方米,Ⅰ级钢筋3852kg,Ⅱ级钢筋2073887kg;引桥桥墩及交界墩砼强度等级为C35,砼方量为1190.8立方米,Ⅰ级钢筋21832kg,Ⅱ级钢筋180271kg。本桥设计交桩只有GPS11一个控制点:水准点。为满足施工控制的精度要求,对本桥的控制点、水准点进行了加密。共加密了五个控制点:GPS12’,SLH1,SLH2,SLH3,SLH4。采用附合导线网进行控制,导线精度满足一级导线精度要求(见附图3)。水准点加密采用四等水准测量,加密了SLH1,BM1两个水准点。2人员、机械配置及临时设施建设2.1人员配置根据工程施工情况,组织施工人员进场。本桥拟安排两个桥梁施工队施工,桥梁四队负责0#桥台、1#墩、2#墩、3#墩、4#墩施工,桥梁三队负责5#墩、6#墩、7#墩、8#墩、9#桥台施工,具体施工工人配置见表2-1,施工人员配置见表2-2。施工工人配置表2-1分工施工人员人数职责模板加工及安装工人60人负责对该桥墩模板加工及安装砼浇注砼工20人负责对该桥墩砼浇注、振捣钢筋制作及安装钢筋工60人负责对该桥墩钢筋制作及安装塔吊塔吊司机12人负责塔吊正常工作电路电工2人负责电路泵送机泵送机手4人负责操作泵送机搅拌机机械工4人负责操作搅拌机钢绞线张拉张拉工6人负责钢绞线安装及张拉杂工杂工40人配合钢筋工、砼工施工施工人员配置表2-2名称施工人员职责现场技术负责人李恒建对工程技术负责测量负责人刘彦俊对工程施工测量放线及复测负责实验负责人李晔对工程的实验检测负责现场负责人尤太江、黄礼革做好现场施工记录及人员配置合理安排现场安全负责人李保忠、胡任兴对工程的安全负责2.2机械、资源配置石梁河从该桥4#墩、5#墩中间通过,常年流水不断,水资源较为丰富,项目部投入2台大型水泵抽水,满足施工需要,在每个拌和站修建两个水池备用。电路从主电线路分支截取,以满足施工用电,另配一台200KW大功率发电机备用满足施工需要,确保工程进度,主要机械配置见表2-3。主要机械的配置表2-3机械名称数量用途内燃发电机200kVA1备用发电塔吊4吊装墩柱物资施工电梯2作业人员上下墩柱钢筋割断机4钢筋加工钢筋切割机4钢筋加工钢筋弯曲机4钢筋加工卷扬机20KN12施工人员上下墩柱及模板安装滚丝机2钢筋滚丝电焊机22kw16制作钢筋笼水泵8抽水、养护50型装载机2砼浇注时配合人工上料搅拌机4砼的拌合电子自动计量配料机2自动计量配料手推车20运输沙、石子、砼插入式振捣器24振捣砼手动葫芦64模板安装、拆除2.3临时设施建设1、为满足墩柱施工快速、顺利,分别在该桥3#墩、4#墩之间,5#墩、6#墩之间各修建一个拌和站,每个拌和站面积大约1200平方米;在各个主桥桥墩附近布置钢筋加工场地。在左幅5#墩左侧建设一个钢筋加工棚,面积大约300平方米,用于存放钢材。临时场地建设总面积大约3000平方米(场地布置平面图见图2-1)。2、4#、5#桥墩高度为71.0米,人员上下极不方便,从安全及施工方便考虑,项目部购买两套电梯,以解决该人员上下问题。3#、6#桥墩高度较低,采用搭设脚手架用槽钢焊接“之”字形踏步解决人员上下问题。3、川湘公路从5#墩和6#墩中间穿过,用泵送管浇注6#墩柱砼时,架设钢桁架穿越公路。4、在3#、4#、5#、6#、主桥桥墩分别安装一部塔吊,用于提升墩柱材料、小型机具、模板安装等。3墩柱施工工艺及流程3.1双肋式柔性薄壁墩施工3#、6#桥墩为双肋式柔性薄壁墩,桥墩单肋尺寸为6.0×1.5m。拟采用翻转模施工,第一次浇注高度为5.0米,以后每次浇注2.5米高。6#桥墩设置横系梁一道,3#桥墩无横系梁。3.1.1准备工作承台施工完毕并验收合格后,方可进行墩柱施工。测量定位。用全站仪精确测定墩身中心线与承台衔接部位的尺寸和轴线位置,用水准仪控制基础顶面标高,为钢筋加工及安装模板做好准备。3.1.2钢筋制作与安装该桥墩身钢筋砼中...
