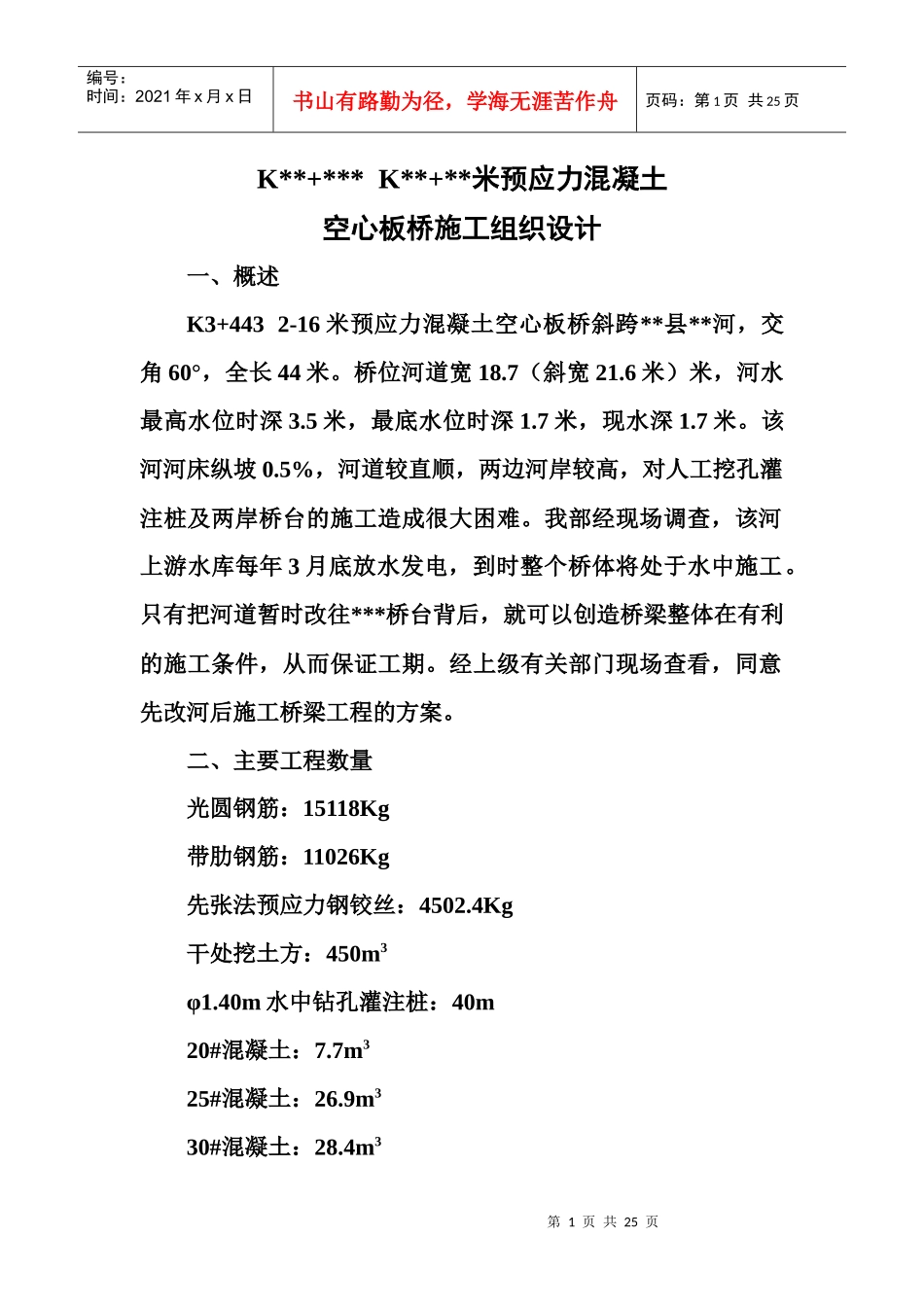

第1页共25页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共25页K**+***K**+**米预应力混凝土空心板桥施工组织设计一、概述K3+4432-16米预应力混凝土空心板桥斜跨**县**河,交角60°,全长44米
桥位河道宽18
7(斜宽21
6米)米,河水最高水位时深3
5米,最底水位时深1
7米,现水深1
该河河床纵坡0
5%,河道较直顺,两边河岸较高,对人工挖孔灌注桩及两岸桥台的施工造成很大困难
我部经现场调查,该河上游水库每年3月底放水发电,到时整个桥体将处于水中施工
只有把河道暂时改往***桥台背后,就可以创造桥梁整体在有利的施工条件,从而保证工期
经上级有关部门现场查看,同意先改河后施工桥梁工程的方案
二、主要工程数量光圆钢筋:15118Kg带肋钢筋:11026Kg先张法预应力钢铰丝:4502
4Kg干处挖土方:450m3φ1
40m水中钻孔灌注桩:40m20#混凝土:7
7m325#混凝土:26
9m330#混凝土:28

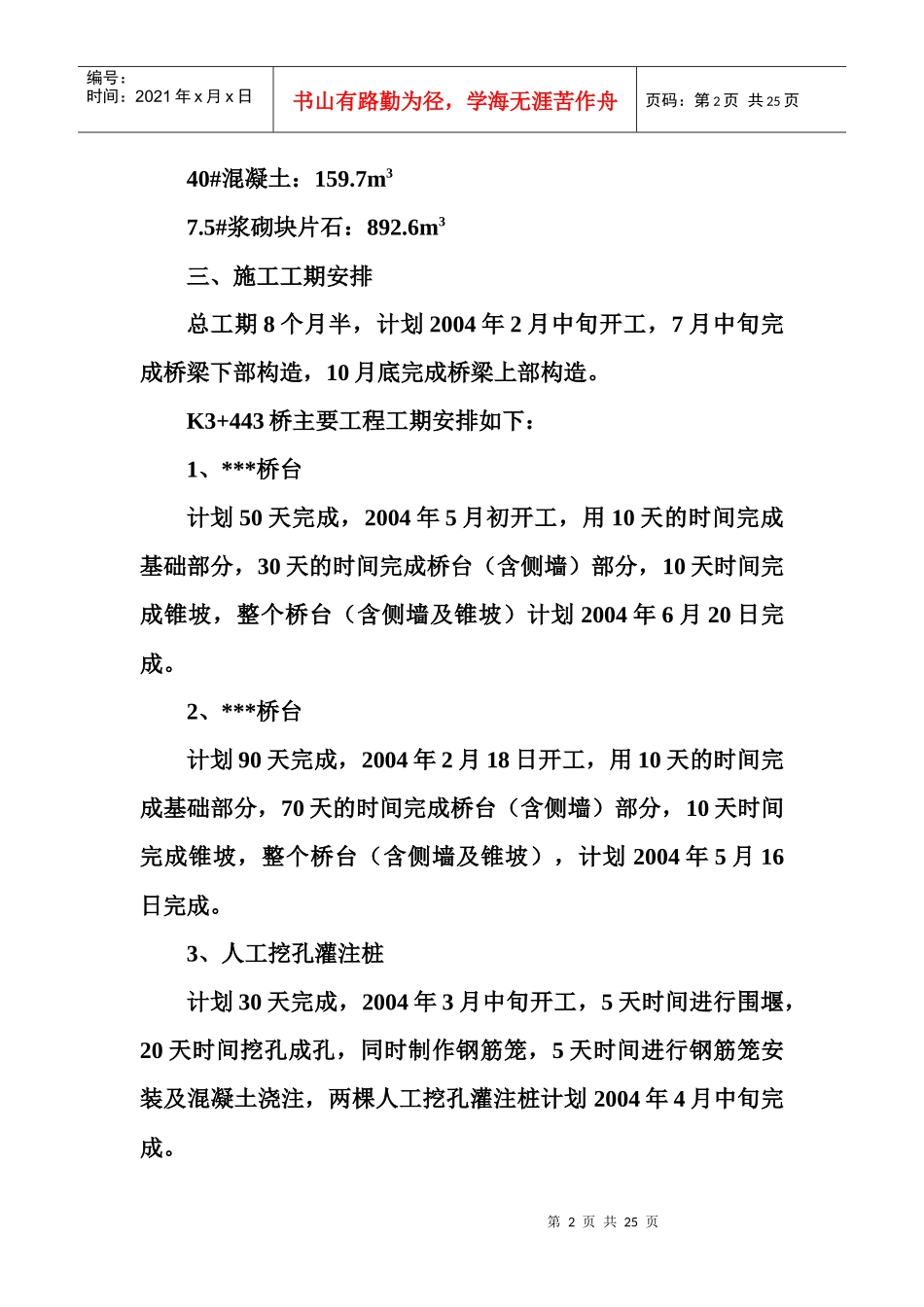

4m3第2页共25页第1页共25页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共25页40#混凝土:159
5#浆砌块片石:892
6m3三、施工工期安排总工期8个月半,计划2004年2月中旬开工,7月中旬完成桥梁下部构造,10月底完成桥梁上部构造
K3+443桥主要工程工期安排如下:1、***桥台计划50天完成,2004年5月初开工,用10天的时间完成基础部分,30天的时间完成桥台(含侧墙)部分,10天时间完成锥坡,整个桥台(含侧墙及锥坡)计划2004年6月20日完成
2、***桥台计划90天完成,2004年2月18日开工,用10天的时间完成基础部分,70天的时间完成桥台(含侧墙)部分,10天时间完成锥坡,整个桥台(含侧墙及锥坡),计划2004年5月16日完成
