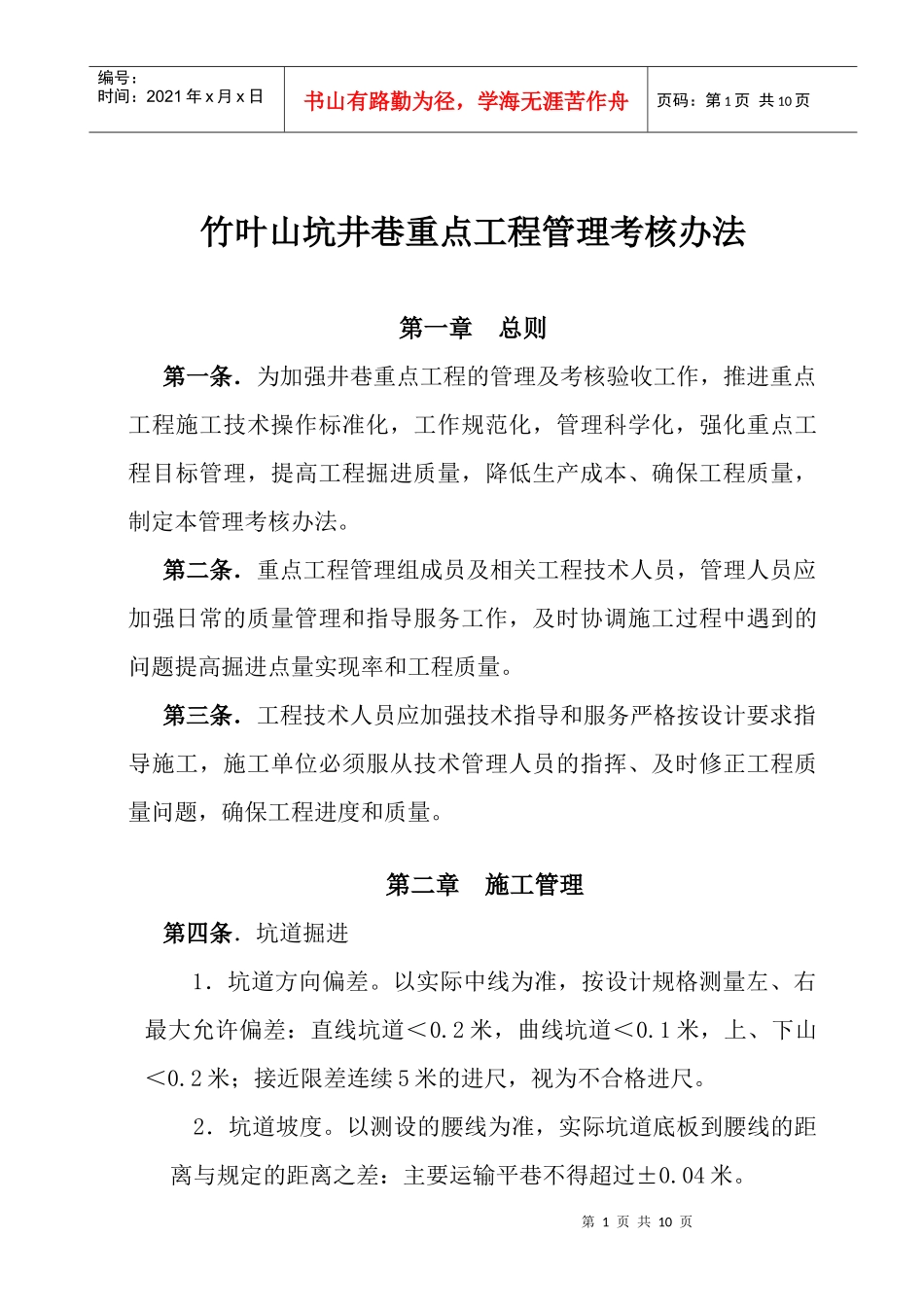

第1页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共10页竹叶山坑井巷重点工程管理考核办法第一章总则第一条.为加强井巷重点工程的管理及考核验收工作,推进重点工程施工技术操作标准化,工作规范化,管理科学化,强化重点工程目标管理,提高工程掘进质量,降低生产成本、确保工程质量,制定本管理考核办法
第二条.重点工程管理组成员及相关工程技术人员,管理人员应加强日常的质量管理和指导服务工作,及时协调施工过程中遇到的问题提高掘进点量实现率和工程质量
第三条.工程技术人员应加强技术指导和服务严格按设计要求指导施工,施工单位必须服从技术管理人员的指挥、及时修正工程质量问题,确保工程进度和质量
第二章施工管理第四条.坑道掘进1.坑道方向偏差
以实际中线为准,按设计规格测量左、右最大允许偏差:直线坑道<0
2米,曲线坑道<0
1米,上、下山<0
2米;接近限差连续5米的进尺,视为不合格进尺
2.坑道坡度
以测设的腰线为准,实际坑道底板到腰线的距离与规定的距离之差:主要运输平巷不得超过±0

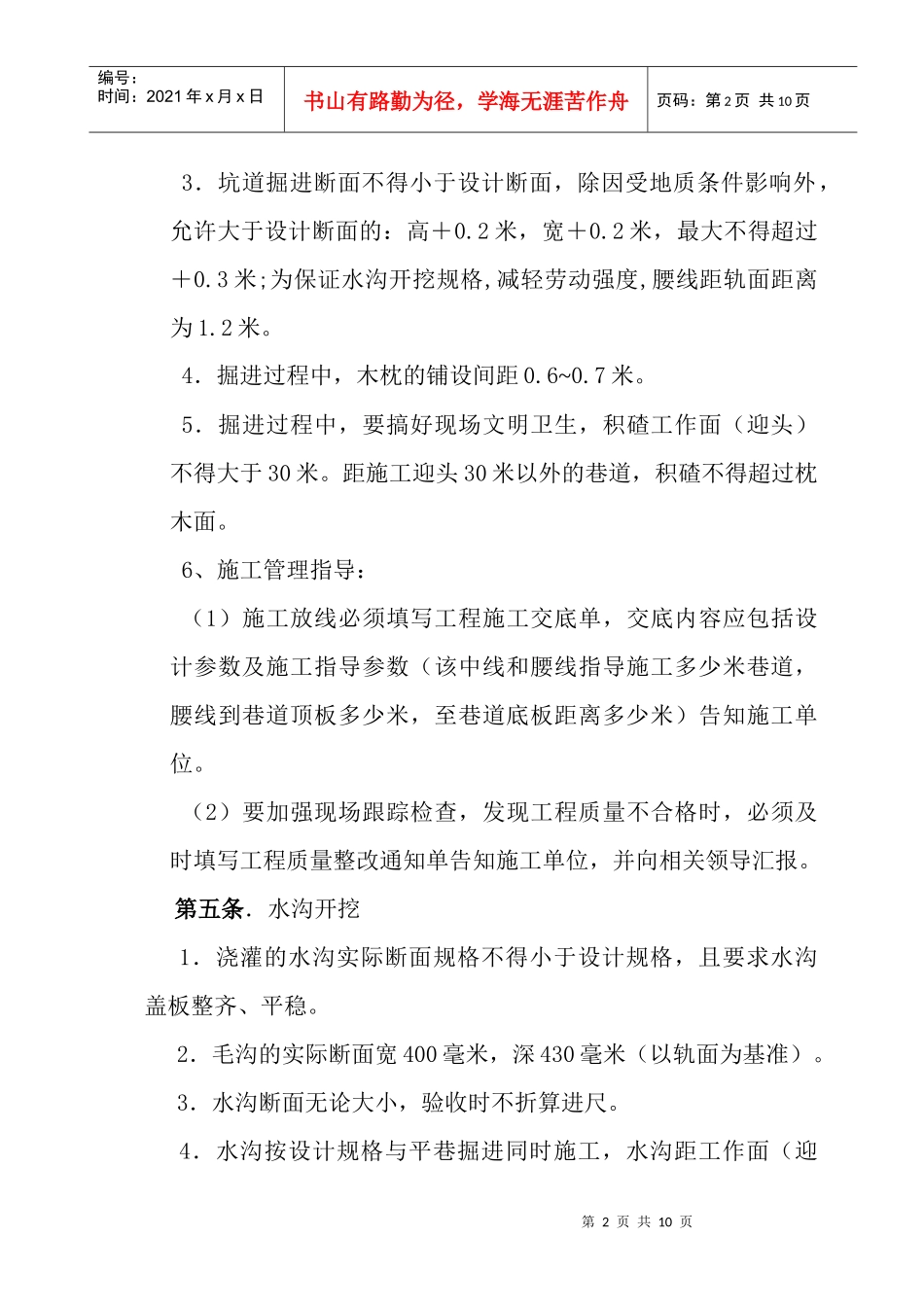

第2页共10页第1页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共10页3.坑道掘进断面不得小于设计断面,除因受地质条件影响外,允许大于设计断面的:高+0
2米,宽+0
2米,最大不得超过+0
3米;为保证水沟开挖规格,减轻劳动强度,腰线距轨面距离为1
4.掘进过程中,木枕的铺设间距0
5.掘进过程中,要搞好现场文明卫生,积碴工作面(迎头)不得大于30米
距施工迎头30米以外的巷道,积碴不得超过枕木面
6、施工管理指导:(1)施工放线必须填写工程施工交底单,交底内容应包括设计参数及施工指导参数(该中线和腰线指导施工多少米巷道,腰线到巷道顶板多少米,至巷道底板距离多少米)告知施工单位
(2)要加强现场跟踪检查,发现
