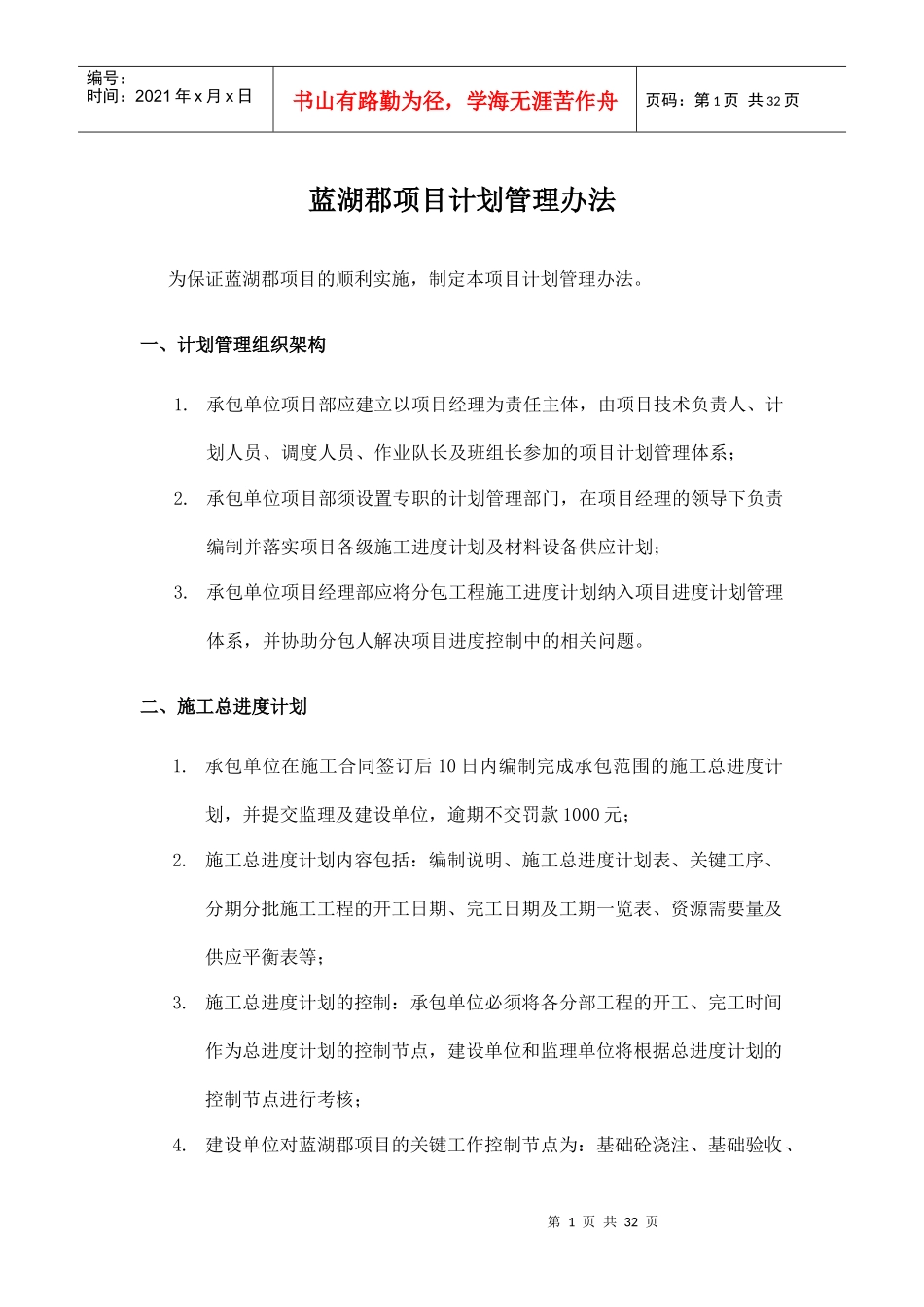

第1页共32页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共32页蓝湖郡项目计划管理办法为保证蓝湖郡项目的顺利实施,制定本项目计划管理办法
一、计划管理组织架构1
承包单位项目部应建立以项目经理为责任主体,由项目技术负责人、计划人员、调度人员、作业队长及班组长参加的项目计划管理体系;2
承包单位项目部须设置专职的计划管理部门,在项目经理的领导下负责编制并落实项目各级施工进度计划及材料设备供应计划;3
承包单位项目经理部应将分包工程施工进度计划纳入项目进度计划管理体系,并协助分包人解决项目进度控制中的相关问题
二、施工总进度计划1
承包单位在施工合同签订后10日内编制完成承包范围的施工总进度计划,并提交监理及建设单位,逾期不交罚款1000元;2
施工总进度计划内容包括:编制说明、施工总进度计划表、关键工序、分期分批施工工程的开工日期、完工日期及工期一览表、资源需要量及供应平衡表等;3
施工总进度计划的控制:承包单位必须将各分部工程的开工、完工时间作为总进度计划的控制节点,建设单位和监理单位将根据总进度计划的控制节点进行考核;4
建设单位对蓝湖郡项目的关键工作控制节点为:基础砼浇注、基础验收、第2页共32页第1页共32页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共32页结构封顶、主体结构验收、施工外架拆除、室外环境场地移交、竣工预验收、竣工验收
三、工段施工进度计划结合蓝湖郡项目实施的特点,要求在施工总进度计划的基础上依据设计图出图顺序以及总体施工安排编制工段施工进度计划
承包单位在收到工段全部单位工程施工图后10日内应根据施工总进度计划、施工方案、主要材料设备的供应能力、施工人员的技术素质及劳动效率、已建成的同类工程实际进度及经济指标编制完成工段施工进度计划提交监理单位及建设单位
工段施工进度计划内容包括:编制
