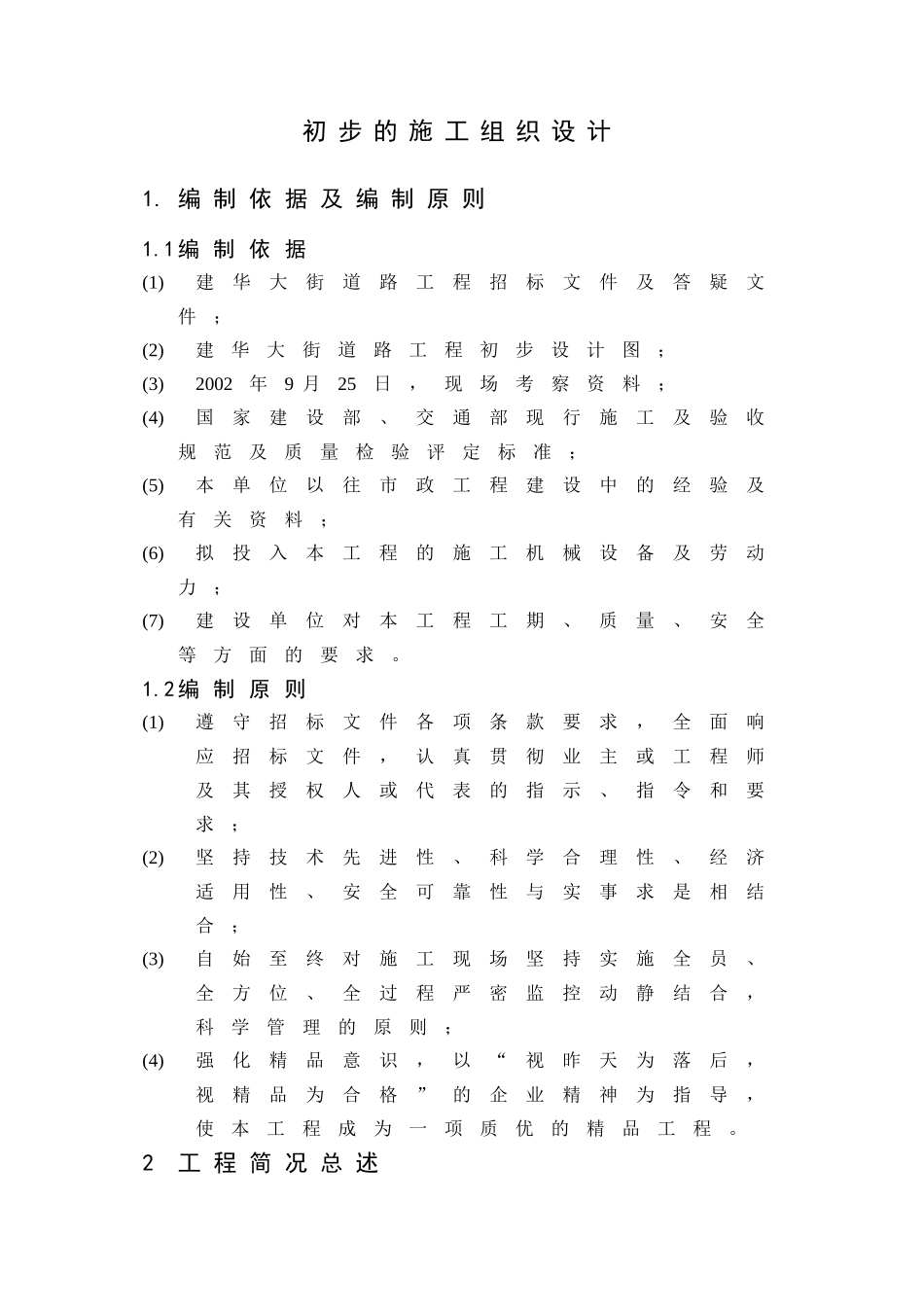

初步的施工组织设计1
编制依据及编制原则1
1编制依据(1)建华大街道路工程招标文件及答疑文件;(2)建华大街道路工程初步设计图;(3)2002年9月25日,现场考察资料;(4)国家建设部、交通部现行施工及验收规范及质量检验评定标准;(5)本单位以往市政工程建设中的经验及有关资料;(6)拟投入本工程的施工机械设备及劳动力;(7)建设单位对本工程工期、质量、安全等方面的要求
2编制原则(1)遵守招标文件各项条款要求,全面响应招标文件,认真贯彻业主或工程师及其授权人或代表的指示、指令和要求;(2)坚持技术先进性、科学合理性、经济适用性、安全可靠性与实事求是相结合;(3)自始至终对施工现场坚持实施全员、全方位、全过程严密监控动静结合,科学管理的原则;(4)强化精品意识,以“视昨天为落后,视精品为合格”的企业精神为指导,使本工程成为一项质优的精品工程

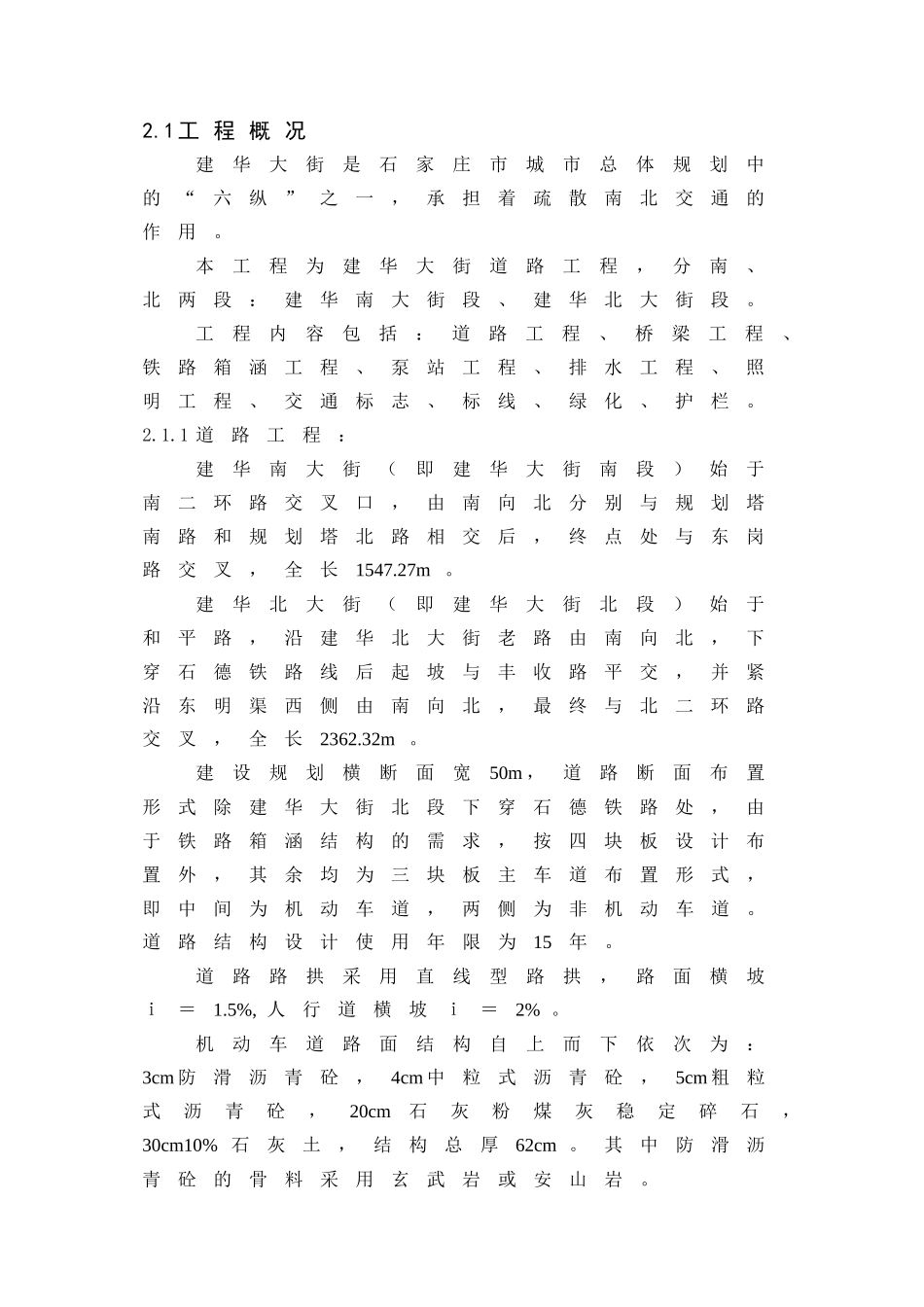

2工程简况总述2
1工程概况建华大街是石家庄市城市总体规划中的“六纵”之一,承担着疏散南北交通的作用
本工程为建华大街道路工程,分南、北两段:建华南大街段、建华北大街段
工程内容包括:道路工程、桥梁工程、铁路箱涵工程、泵站工程、排水工程、照明工程、交通标志、标线、绿化、护栏
1道路工程:建华南大街(即建华大街南段)始于南二环路交叉口,由南向北分别与规划塔南路和规划塔北路相交后,终点处与东岗路交叉,全长1547
建华北大街(即建华大街北段)始于和平路,沿建华北大街老路由南向北,下穿石德铁路线后起坡与丰收路平交,并紧沿东明渠西侧由南向北,最终与北二环路交叉,全长2362
建设规划横断面宽50m,道路断面布置形式除建华大街北段下穿石德铁路处,由于铁路箱涵结构的需求,按四块板设计布置外,其余均为三块板主车道布置形式,即中间为机动车道,两侧为非机动车道
道路结构设计使用年限为15年
道路路拱采用直线型路拱,路面横坡i
