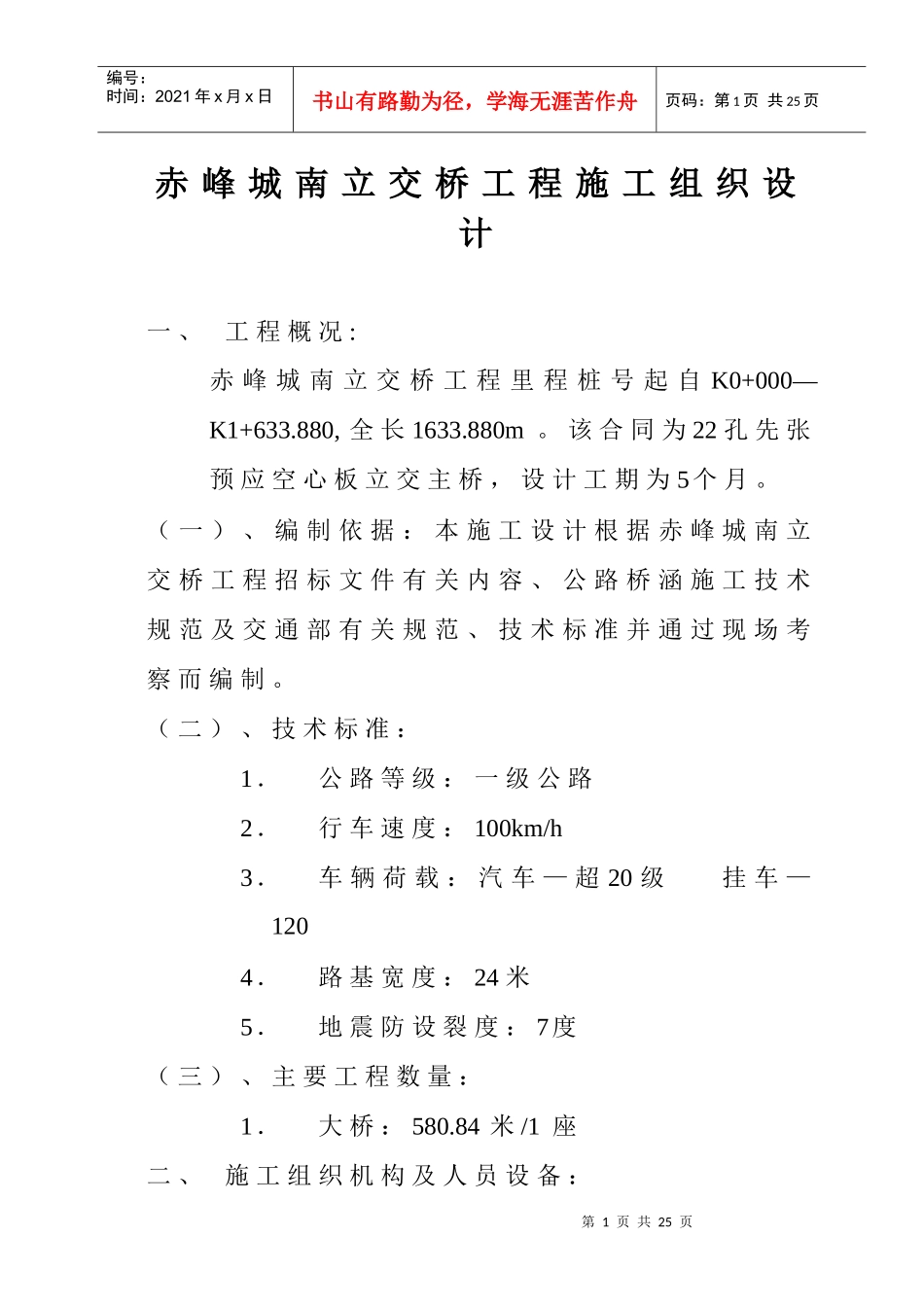

第1页共25页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共25页赤峰城南立交桥工程施工组织设计一、工程概况:赤峰城南立交桥工程里程桩号起自K0+000—K1+633
880,全长1633
该合同为22孔先张预应空心板立交主桥,设计工期为5个月
(一)、编制依据:本施工设计根据赤峰城南立交桥工程招标文件有关内容、公路桥涵施工技术规范及交通部有关规范、技术标准并通过现场考察而编制
(二)、技术标准:1.公路等级:一级公路2.行车速度:100km/h3.车辆荷载:汽车—超20级挂车—1204.路基宽度:24米5.地震防设裂度:7度(三)、主要工程数量:1.大桥:580

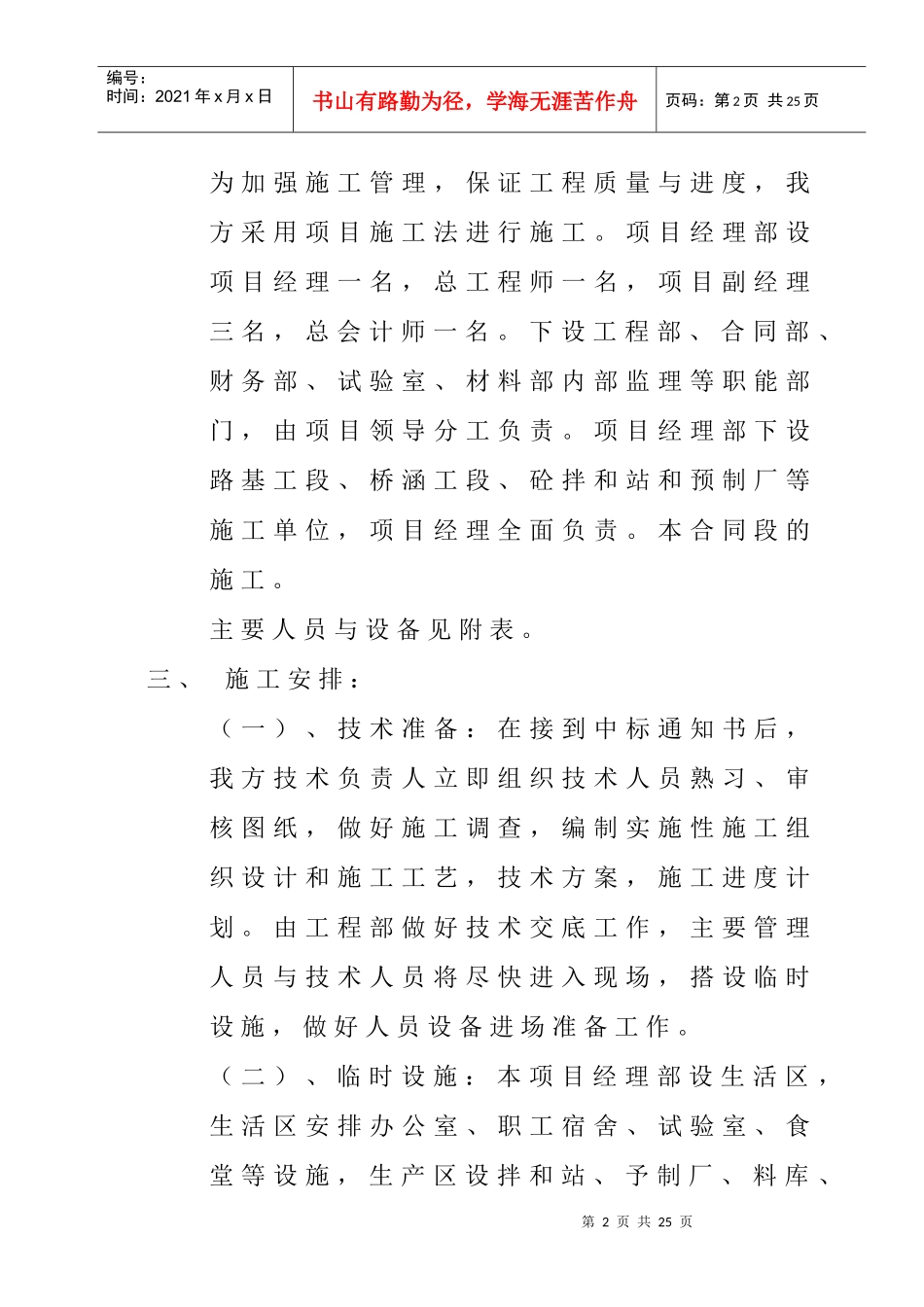

84米/1座二、施工组织机构及人员设备:第2页共25页第1页共25页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共25页为加强施工管理,保证工程质量与进度,我方采用项目施工法进行施工
项目经理部设项目经理一名,总工程师一名,项目副经理三名,总会计师一名
下设工程部、合同部、财务部、试验室、材料部内部监理等职能部门,由项目领导分工负责
项目经理部下设路基工段、桥涵工段、砼拌和站和预制厂等施工单位,项目经理全面负责
本合同段的施工
主要人员与设备见附表
三、施工安排:(一)、技术准备:在接到中标通知书后,我方技术负责人立即组织技术人员熟习、审核图纸,做好施工调查,编制实施性施工组织设计和施工工艺,技术方案,施工进度计划
由工程部做好技术交底工作,主要管理人员与技术人员将尽快进入现场,搭设临时设施,做好人员设备进场准备工作

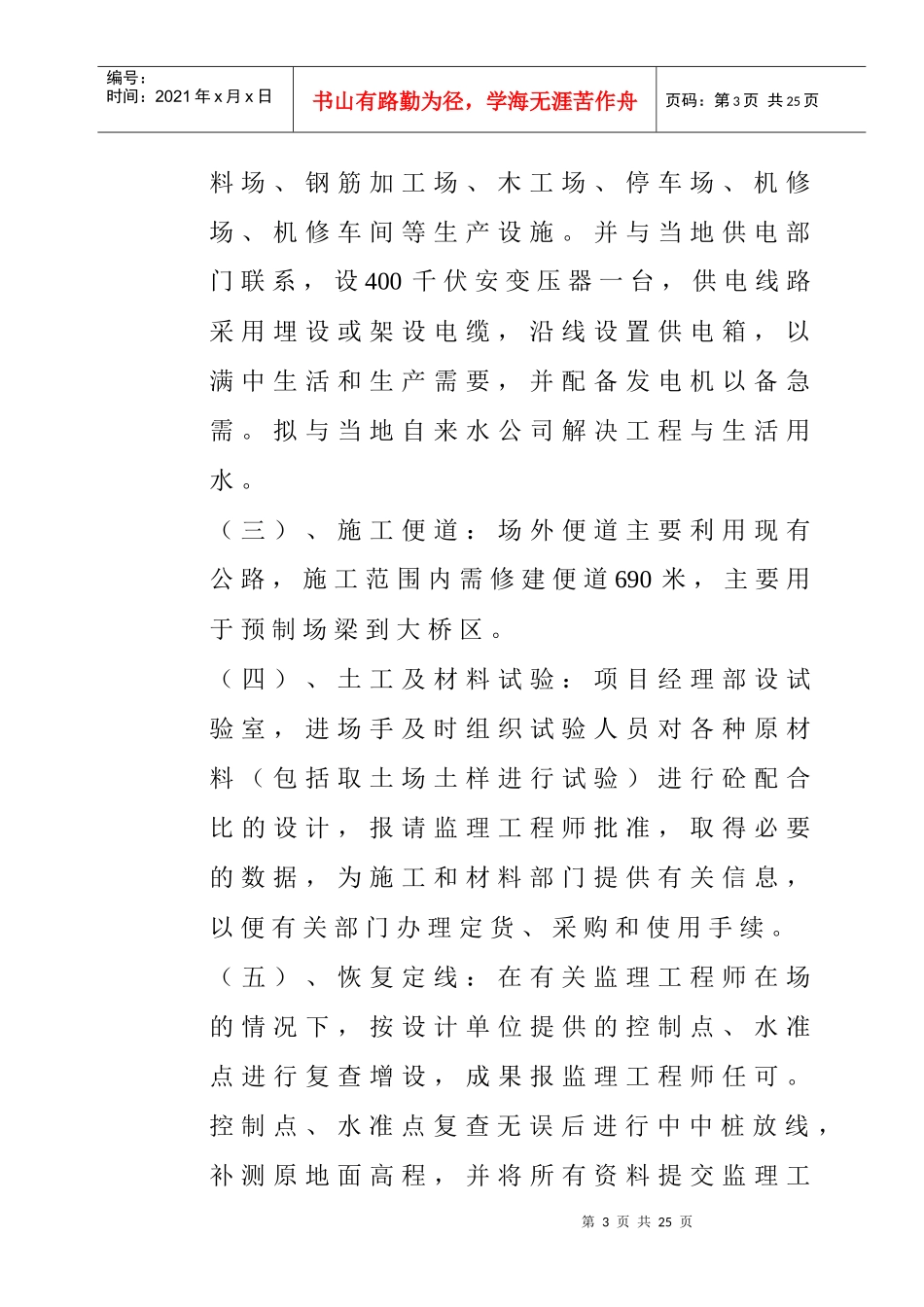

(二)、临时设施:本项目经理部设生活区,生活区安排办公室、职工宿舍、试验室、食堂等设施,生产区设拌和站、予制厂、料库、第3页共25页第2页共25页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共25页料场、钢
