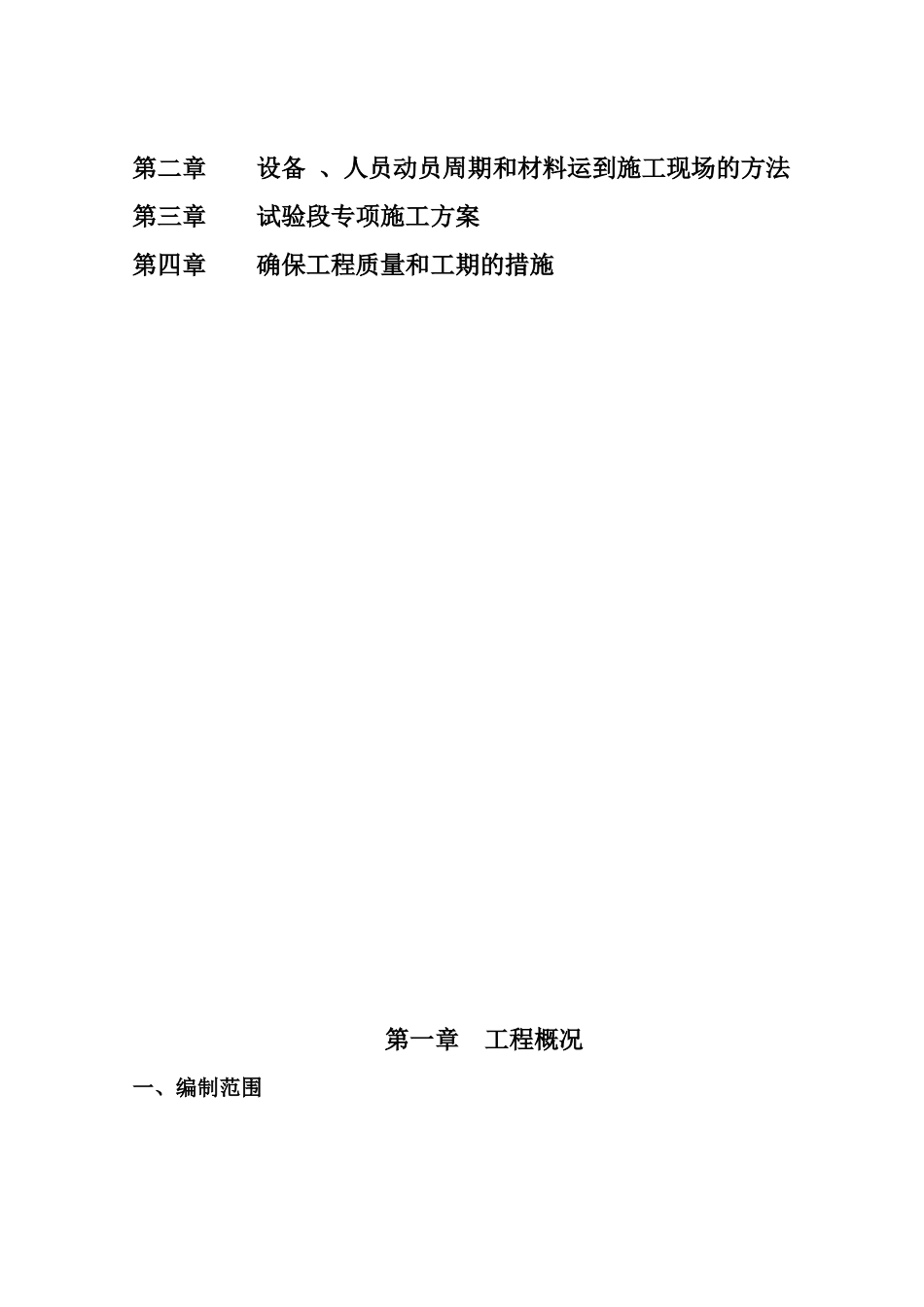

香港路(解放大道~唐家墩路)改造工程第一标段沥青路面工程专项施工方案武汉市城建工程有限公司二零一七年八月二十四日沥青路面专项施工方案第一章工程概况第二章设备、人员动员周期和材料运到施工现场的方法第三章试验段专项施工方案第四章确保工程质量和工期的措施第一章工程概况一、编制范围香港路(解放大道~唐家墩路)改造工程第一标段沥青砼路面工程

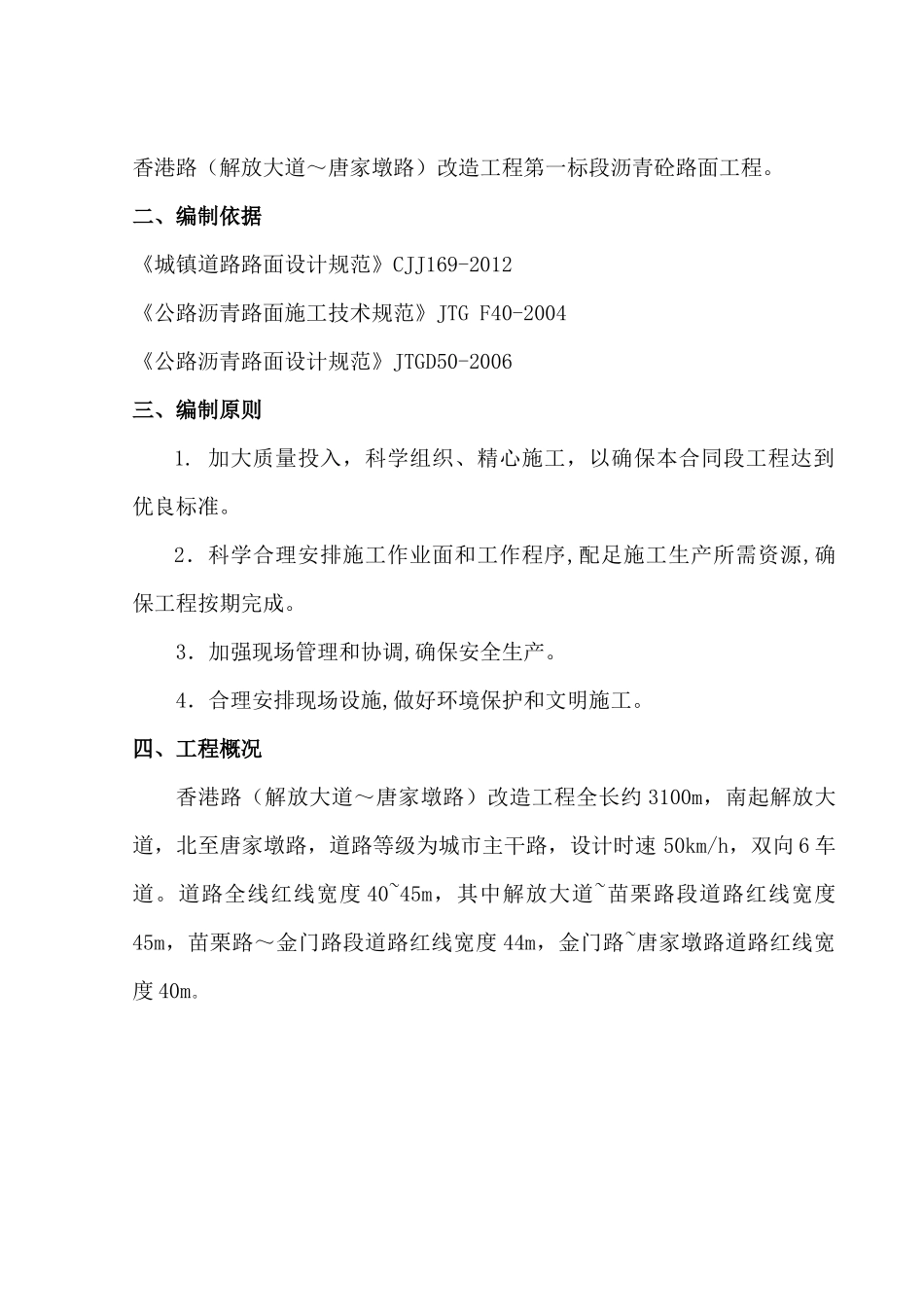

二、编制依据《城镇道路路面设计规范》CJJ169-2012《公路沥青路面施工技术规范》JTGF40-2004《公路沥青路面设计规范》JTGD50-2006三、编制原则1
加大质量投入,科学组织、精心施工,以确保本合同段工程达到优良标准
2.科学合理安排施工作业面和工作程序,配足施工生产所需资源,确保工程按期完成
3.加强现场管理和协调,确保安全生产
4.合理安排现场设施,做好环境保护和文明施工
四、工程概况香港路(解放大道~唐家墩路)改造工程全长约3100m,南起解放大道,北至唐家墩路,道路等级为城市主干路,设计时速50km/h,双向6车道
道路全线红线宽度40~45m,其中解放大道~苗栗路段道路红线宽度45m,苗栗路~金门路段道路红线宽度44m,金门路~唐家墩路道路红线宽度40m
五、道路沥青路面结构:4cm厚细粒式改性沥青混凝土AC-13C(掺纤维0
3%)PC-3型乳化沥青粘层油5cmAC-16C厚中粒式改性沥青混凝土PC-3型乳化沥青粘层油7cmAC-25C厚粗粒式沥青PC-3型乳化沥青粘层油抗裂防水粘结膜贴缝第二章设备、人员动员周期和材料运到施工现场的方法第一节人员、设备前期准备工作在组织施工前,我方根据香港路(解放大道~唐家墩路)改造工程沥青砼工程的特点,项目经理部对设备、人员动员周期和设备、人员、材料运到现场的方法进行了认真的研究,得出了较为合理的进场方法
按照施工合同规定的开工日期进行前期准备工作,包括沥青拌和站的材料储备、机械设
