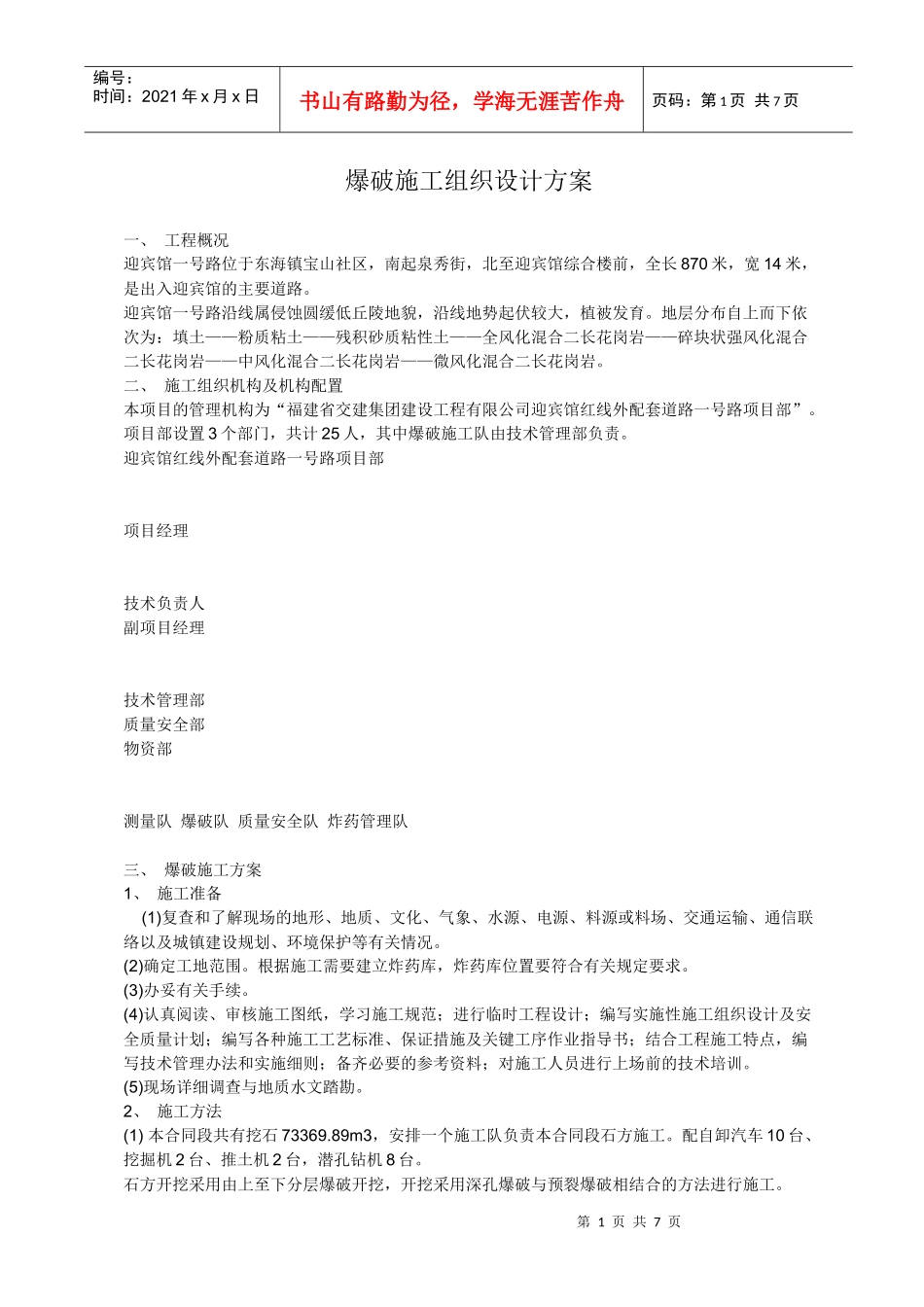

第1页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共7页爆破施工组织设计方案一、工程概况迎宾馆一号路位于东海镇宝山社区,南起泉秀街,北至迎宾馆综合楼前,全长870米,宽14米,是出入迎宾馆的主要道路
迎宾馆一号路沿线属侵蚀圆缓低丘陵地貌,沿线地势起伏较大,植被发育
地层分布自上而下依次为:填土——粉质粘土——残积砂质粘性土——全风化混合二长花岗岩——碎块状强风化混合二长花岗岩——中风化混合二长花岗岩——微风化混合二长花岗岩
二、施工组织机构及机构配置本项目的管理机构为“福建省交建集团建设工程有限公司迎宾馆红线外配套道路一号路项目部”
项目部设置3个部门,共计25人,其中爆破施工队由技术管理部负责
迎宾馆红线外配套道路一号路项目部项目经理技术负责人副项目经理技术管理部质量安全部物资部测量队爆破队质量安全队炸药管理队三、爆破施工方案1、施工准备(1)复查和了解现场的地形、地质、文化、气象、水源、电源、料源或料场、交通运输、通信联络以及城镇建设规划、环境保护等有关情况
(2)确定工地范围
根据施工需要建立炸药库,炸药库位置要符合有关规定要求
(3)办妥有关手续
(4)认真阅读、审核施工图纸,学习施工规范;进行临时工程设计;编写实施性施工组织设计及安全质量计划;编写各种施工工艺标准、保证措施及关键工序作业指导书;结合工程施工特点,编写技术管理办法和实施细则;备齐必要的参考资料;对施工人员进行上场前的技术培训
(5)现场详细调查与地质水文踏勘
2、施工方法(1)本合同段共有挖石73369
89m3,安排一个施工队负责本合同段石方施工
配自卸汽车10台、挖掘机2台、推土机2台,潜孔钻机8台
石方开挖采用由上至下分层爆破开挖,开挖采用深孔爆破与预裂爆破相结合的方法进行施工
第2页共7页第1页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作
