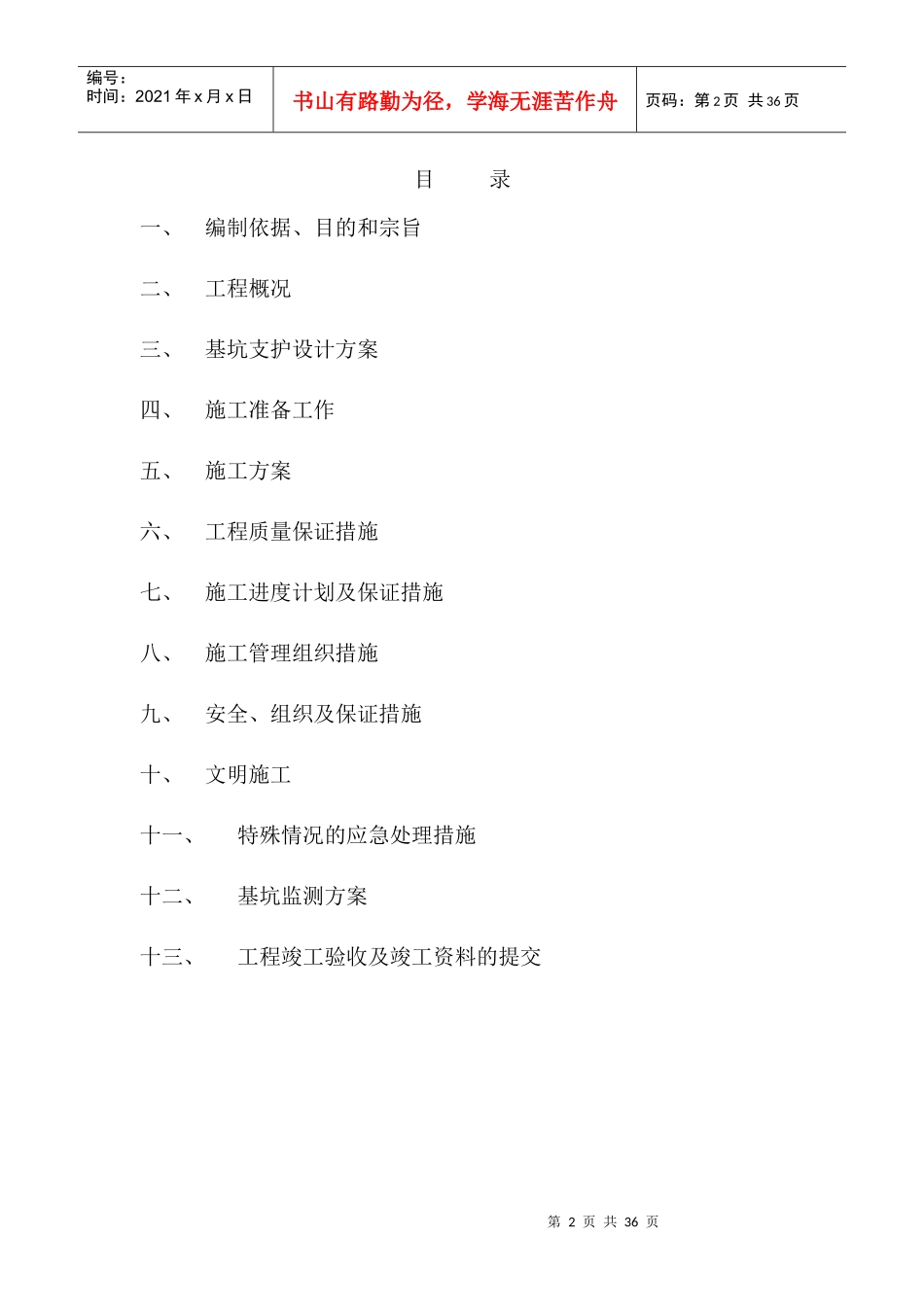

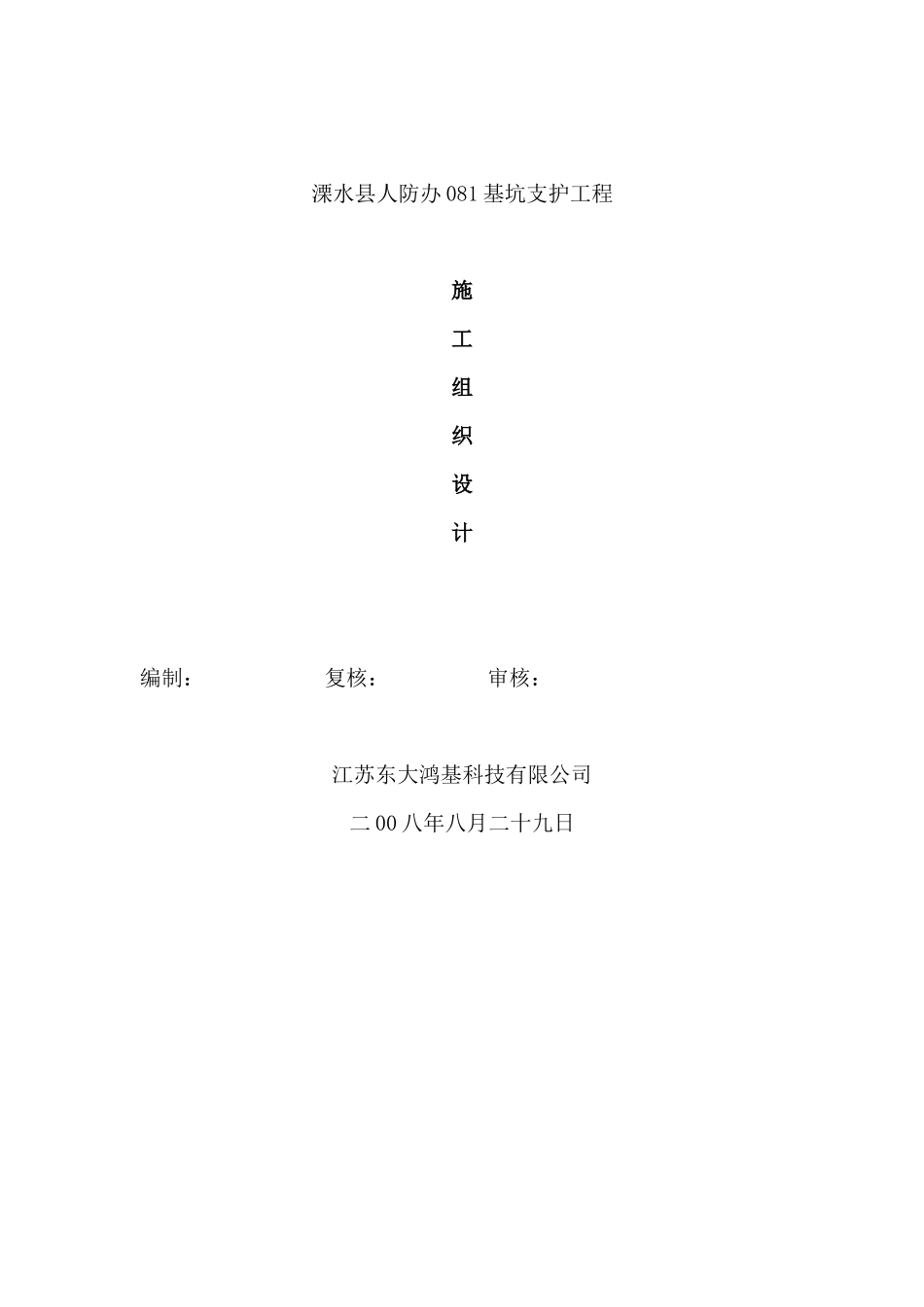

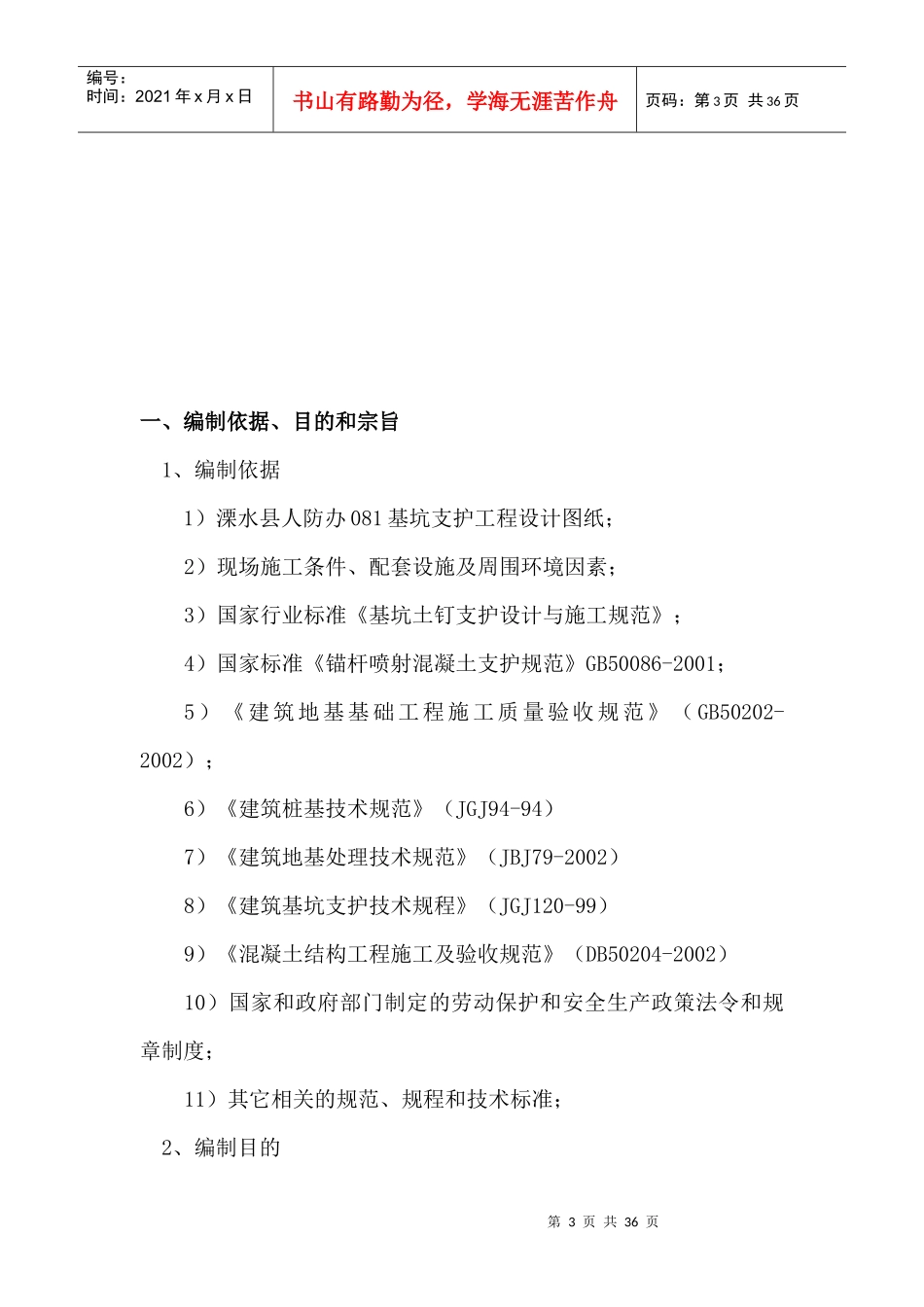

溧水县人防办081基坑支护工程施工组织设计编制:复核:审核:江苏东大鸿基科技有限公司二00八年八月二十九日第2页共36页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共36页目录一、编制依据、目的和宗旨二、工程概况三、基坑支护设计方案四、施工准备工作五、施工方案六、工程质量保证措施七、施工进度计划及保证措施八、施工管理组织措施九、安全、组织及保证措施十、文明施工十一、特殊情况的应急处理措施十二、基坑监测方案十三、工程竣工验收及竣工资料的提交第3页共36页第2页共36页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共36页一、编制依据、目的和宗旨1、编制依据1)溧水县人防办081基坑支护工程设计图纸;2)现场施工条件、配套设施及周围环境因素;3)国家行业标准《基坑土钉支护设计与施工规范》;4)国家标准《锚杆喷射混凝土支护规范》GB50086-2001;5)《建筑地基基础工程施工质量验收规范》(GB50202-2002);6)《建筑桩基技术规范》(JGJ94-94)7)《建筑地基处理技术规范》(JBJ79-2002)8)《建筑基坑支护技术规程》(JGJ120-99)9)《混凝土结构工程施工及验收规范》(DB50204-2002)10)国家和政府部门制定的劳动保护和安全生产政策法令和规章制度;11)其它相关的规范、规程和技术标准;2、编制目的第4页共36页第3页共36页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共36页1)通过编制本施工方案,指导本工程的施工,尽快做好施工准备和施工现场生产设施的总体规划布置工作
2)充分组织发挥我公司管理优势,建立完善的项目管理,落实严格各项责任制,实施在业主和监理监控下的项目管理制度
3)通过对人力、机械设备、材料、技术、施工方法和信息的优化处置,实现预期的工期、
