第1页共40页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共40页滨海县建设局阜东北路三标段人行道道板铺装等改造工程施工组织设计第一章编制依据根据滨海县建设局阜东北路三标段人行道道板铺装等改造工程工程施工图设计要求以及现行国家有关施工及验收规范,结合本工程实际踏勘情况和项目部的经济、技术实力,经过认真研究和精心策划,编制了本施工组织设计
第二章工程概况一、工程名称滨海县建设局阜东北路三标段人行道道板铺装等改造工程二、工程施工范围及内容本工程位于滨海县城阜东北路明达路—新建桥段
长度为1167*2米
平均宽度为6米
本标段约从面粉厂到新建桥,为一次性改造段
从主干道两侧铺设C30砼侧石(侧石高出路面15—18CM),侧石内侧铺设彩色荷兰砖,宽度到各户门前台阶为止,距第2页共40页第1页共40页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共40页侧石0
3米处布置花池,距侧石4
6米处沿线设0
6米盲道,距侧石0
7米处每隔6米布置一道行道树
以上人行道均设1
2米无障碍坡道
第三章施工部署一、我项目部制定以下各项目标:1
工期:确保45日历天内完成招标规定的全部工程项目
计划于2006年11月12日开工,2006年12月11日结束
质量:工程质量合格
安全:按五无标准(无死亡、无重伤、无火灾、无中毒、无倒塌)组织施工
文明施工:文明工地标准
二、施工准备1
技术准备(1)
认真编制施工组织设计,对工程的主要部位及特殊施工方法编写单项技术方案措施
认真阅读图纸,熟悉图纸中的各种施工内容和各种要求
第3页共40页第2页共40页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共40页2

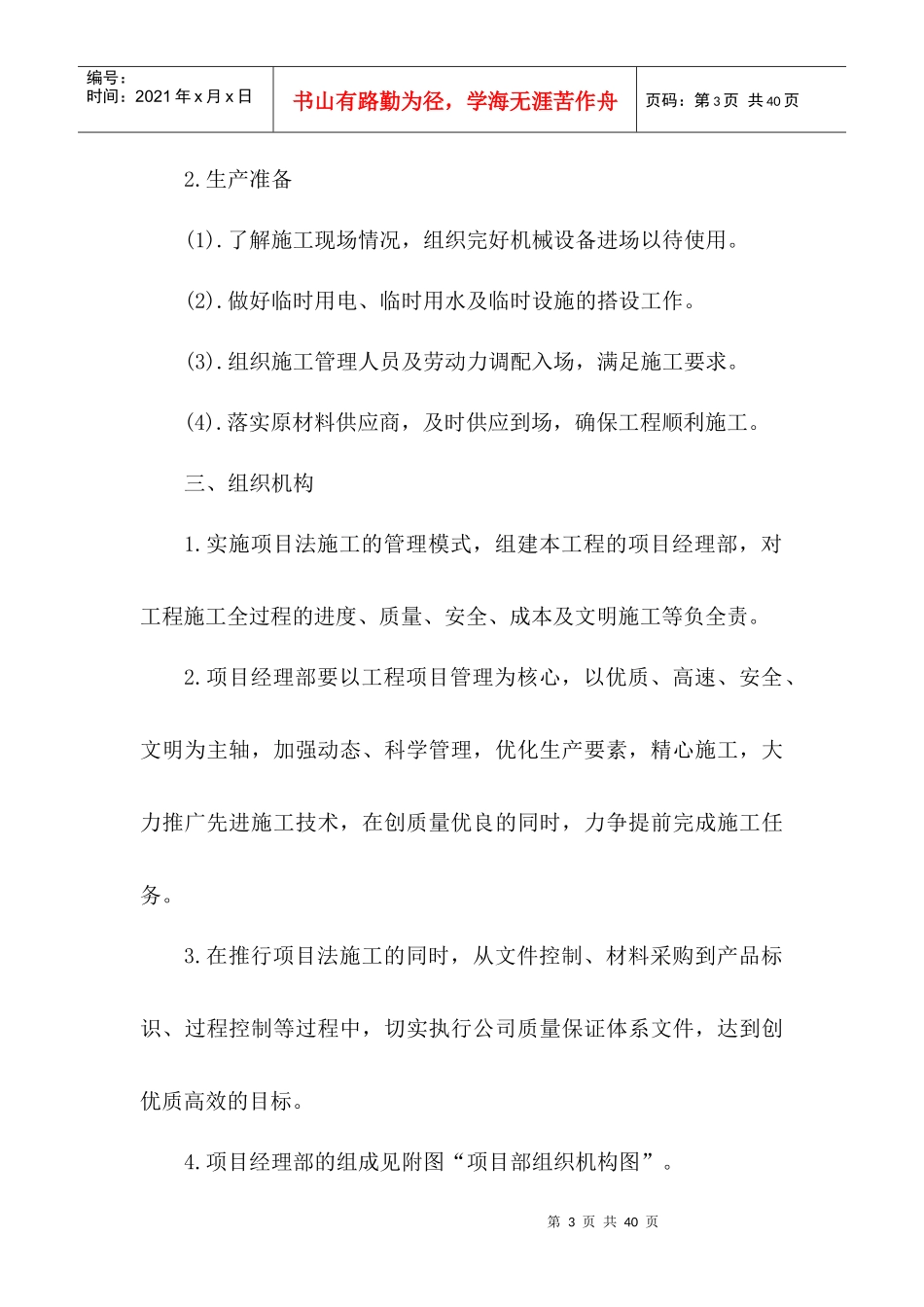

生产准备(1)
了解施工现场情况,组织完好机械设备进场以待使用
做好临时用电、临时用水及临
