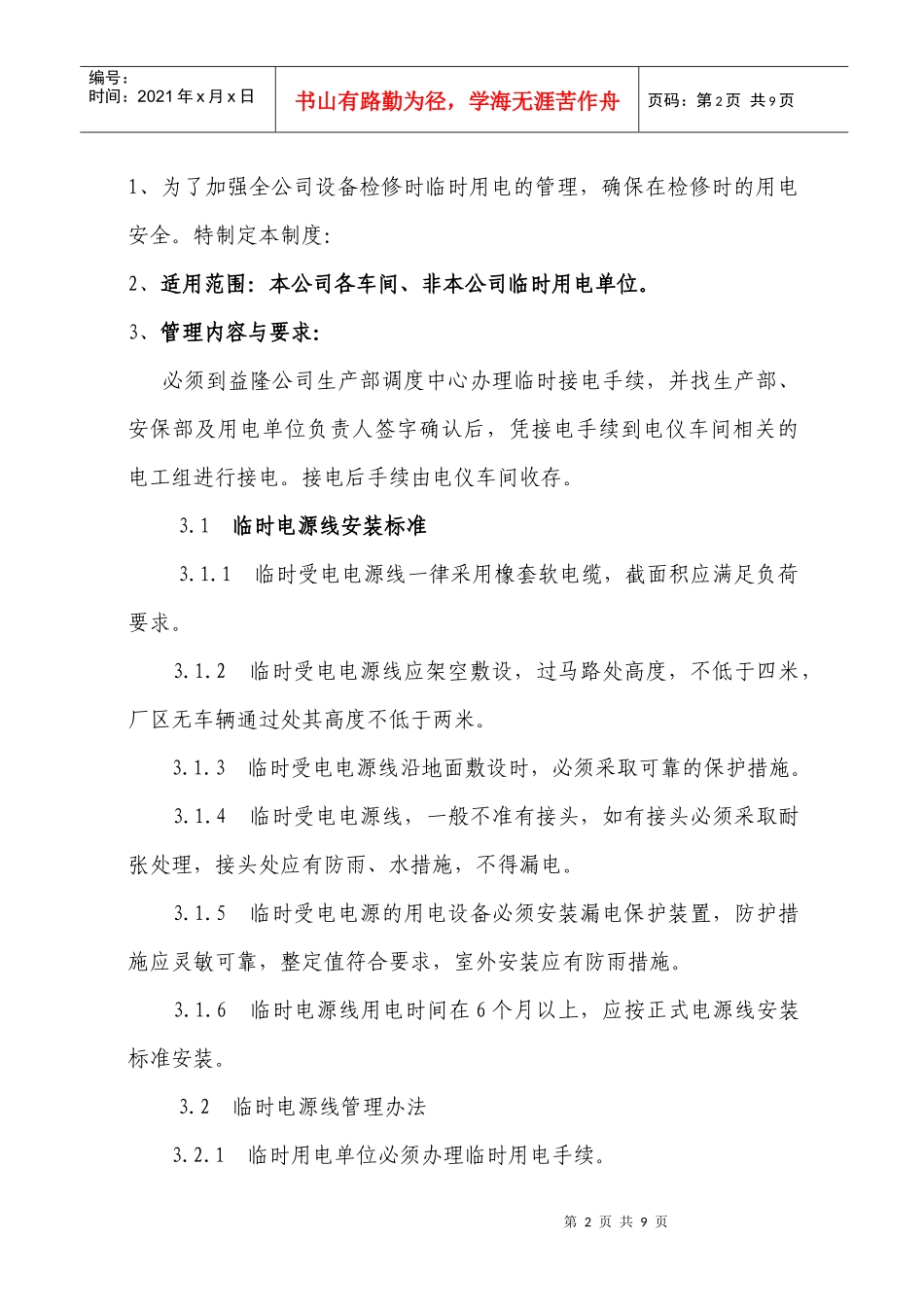

第1页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共9页设备检修临时用电的管理制度(试行)编制:审核:批准:2010-3-30设备检修临时用电的管理制度(试行)第2页共9页第1页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共9页1、为了加强全公司设备检修时临时用电的管理,确保在检修时的用电安全
特制定本制度:2、适用范围:本公司各车间、非本公司临时用电单位
3、管理内容与要求:必须到益隆公司生产部调度中心办理临时接电手续,并找生产部、安保部及用电单位负责人签字确认后,凭接电手续到电仪车间相关的电工组进行接电
接电后手续由电仪车间收存
1临时电源线安装标准3
1临时受电电源线一律采用橡套软电缆,截面积应满足负荷要求
2临时受电电源线应架空敷设,过马路处高度,不低于四米,厂区无车辆通过处其高度不低于两米
3临时受电电源线沿地面敷设时,必须采取可靠的保护措施
4临时受电电源线,一般不准有接头,如有接头必须采取耐张处理,接头处应有防雨、水措施,不得漏电
5临时受电电源的用电设备必须安装漏电保护装置,防护措施应灵敏可靠,整定值符合要求,室外安装应有防雨措施
6临时电源线用电时间在6个月以上,应按正式电源线安装标准安装
2临时电源线管理办法3
1临时用电单位必须办理临时用电手续

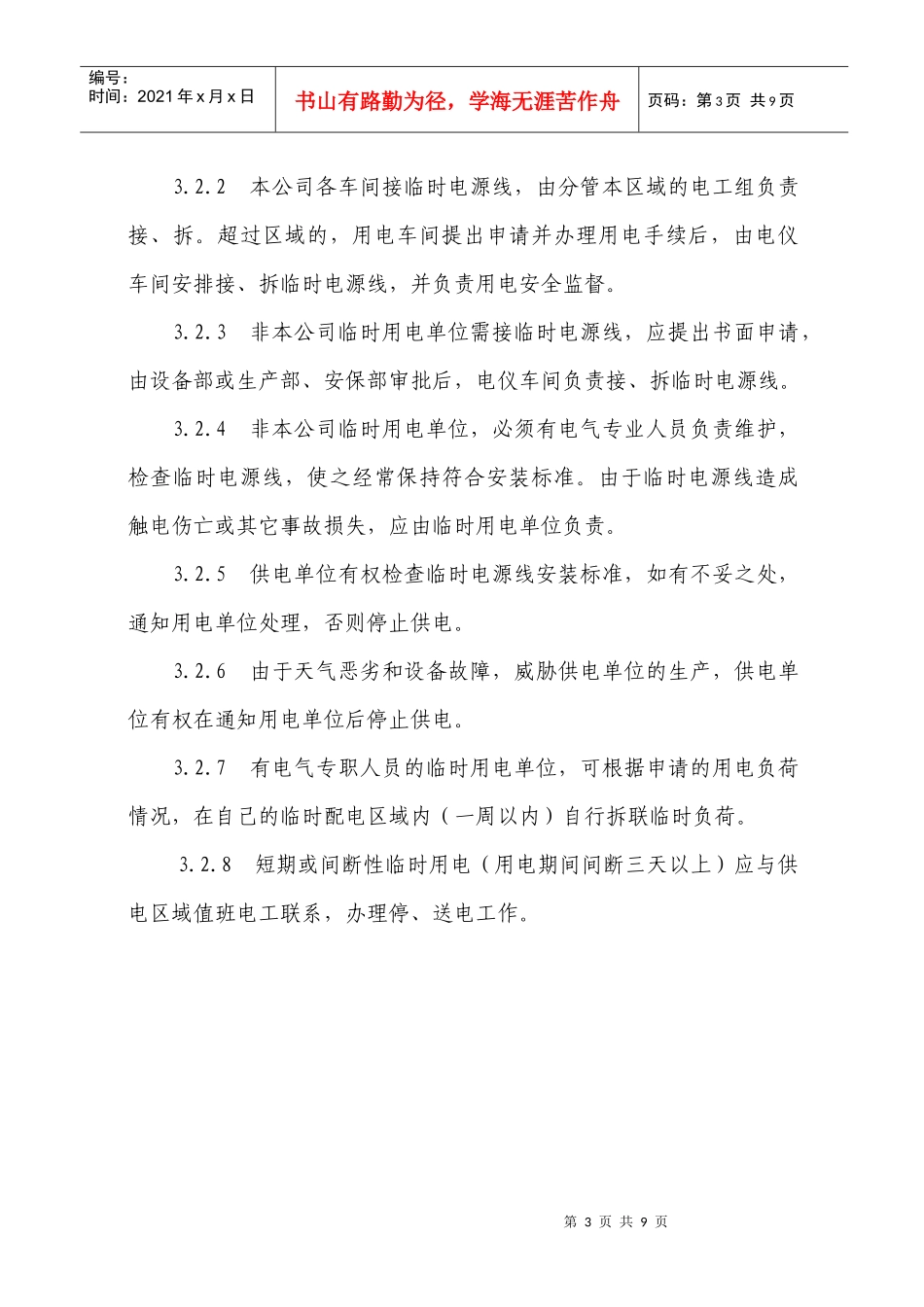

第3页共9页第2页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共9页3
2本公司各车间接临时电源线,由分管本区域的电工组负责接、拆
超过区域的,用电车间提出申请并办理用电手续后,由电仪车间安排接、拆临时电源线,并负责用电安全监督
3非本公司临时用电单位需接临时电源线,应提出书面申请,由设备部或生产部、安保部审批后,电仪车间负责接、拆临时电源线
