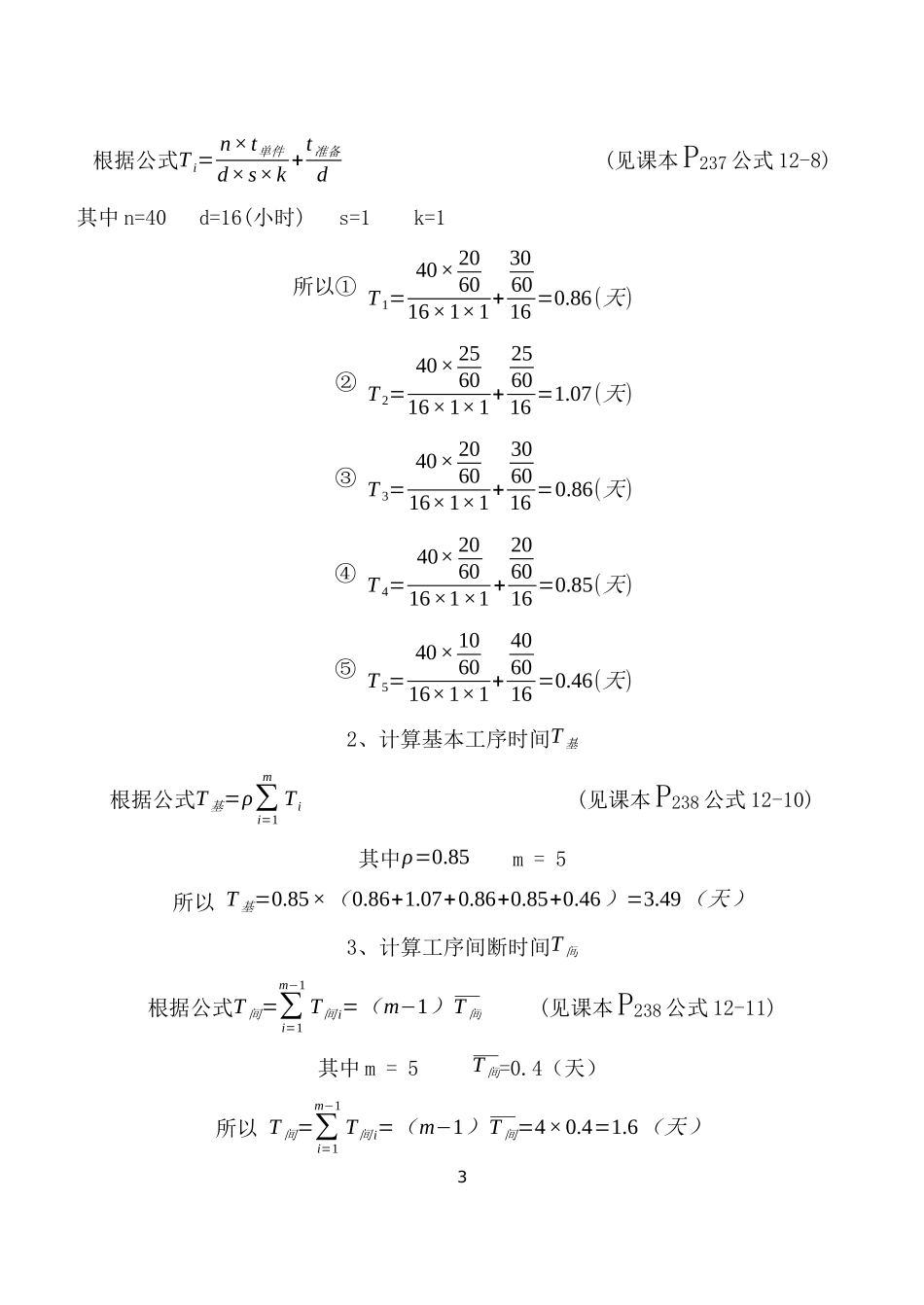

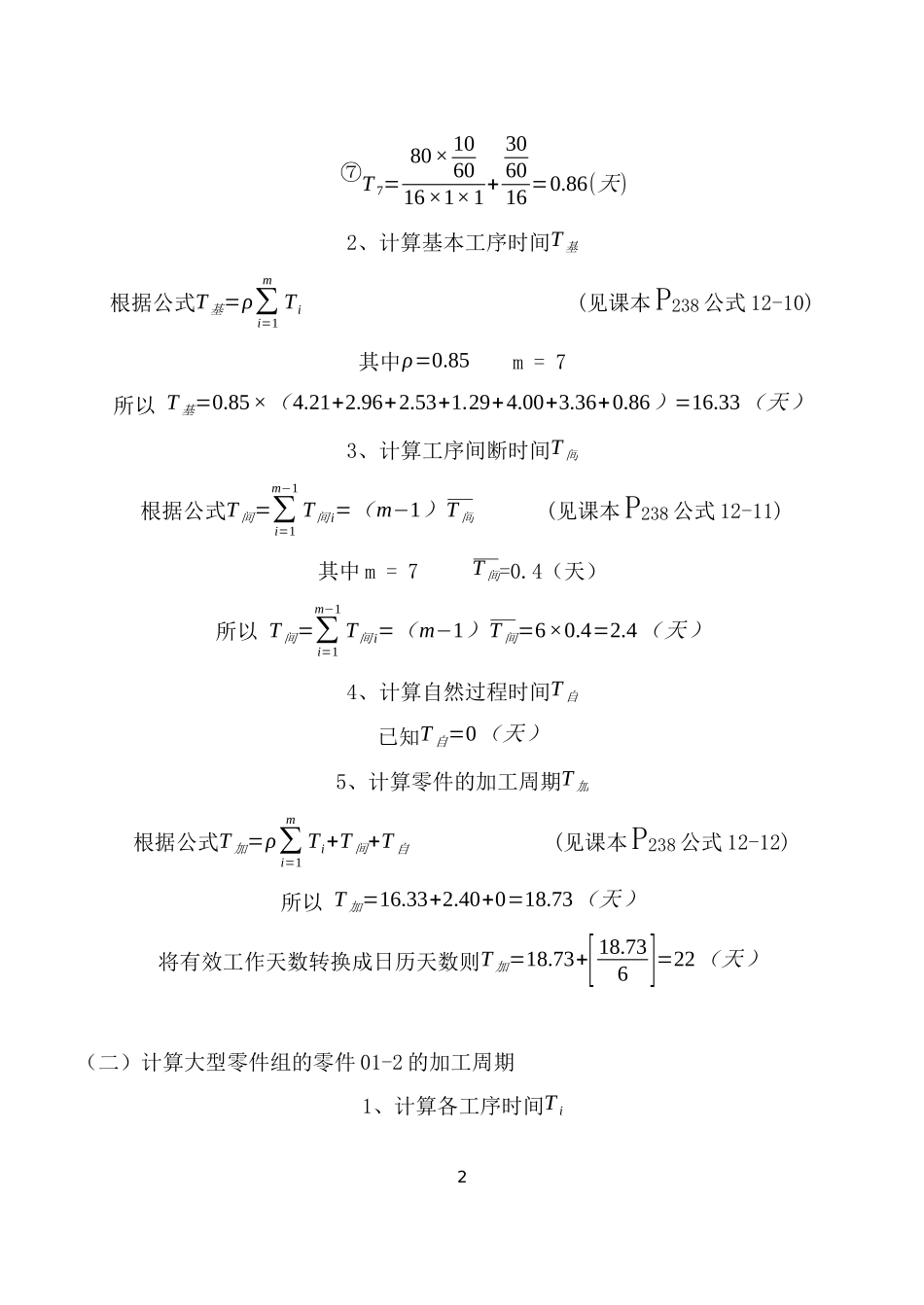

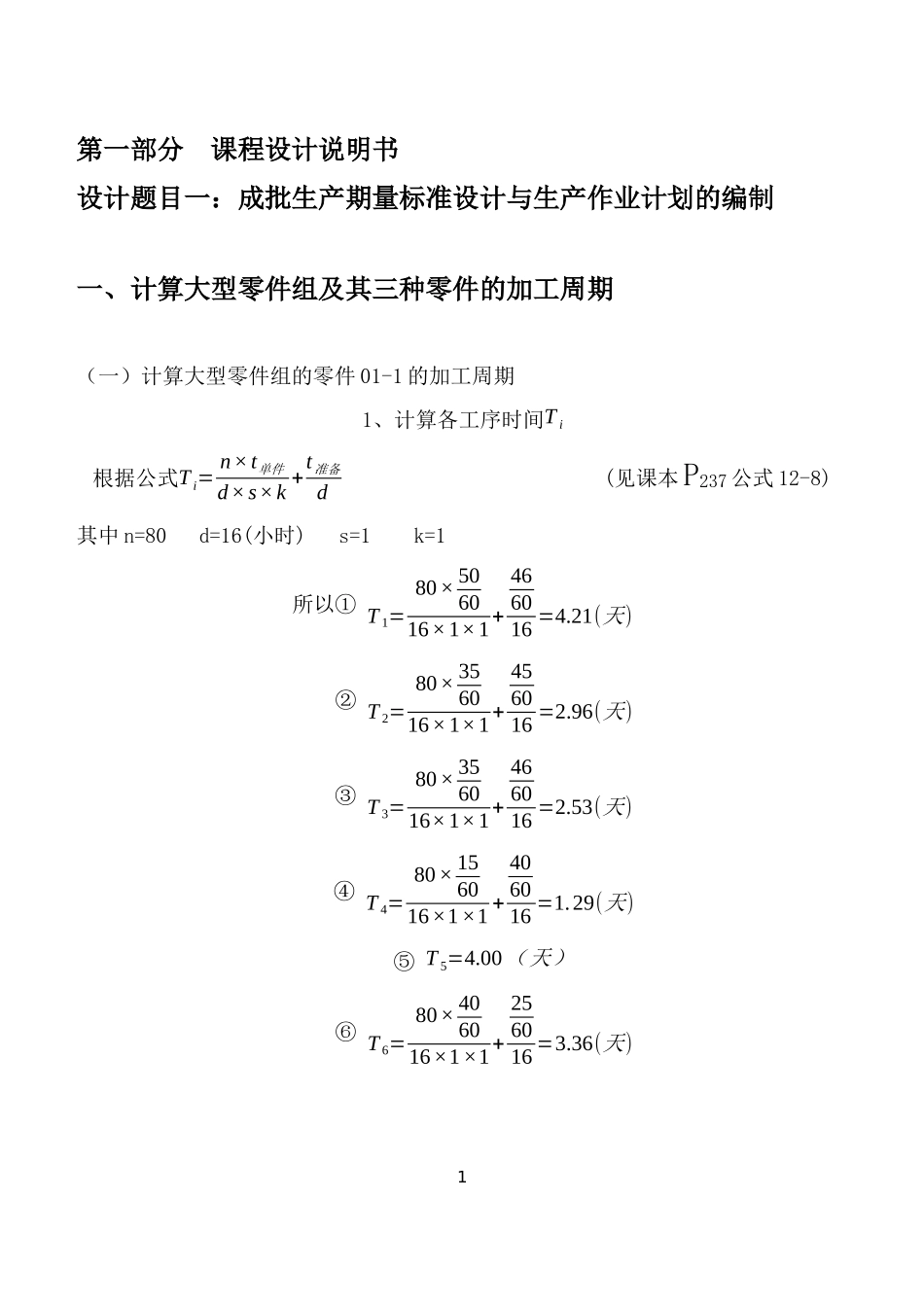

第一部分课程设计说明书设计题目一:成批生产期量标准设计与生产作业计划的编制一、计算大型零件组及其三种零件的加工周期(一)计算大型零件组的零件01-1的加工周期1、计算各工序时间Ti根据公式Ti=n×t单件d×s×k+t准备d(见课本P237公式12-8)其中n=80d=16(小时)s=1k=1所以①T1=80×506016×1×1+466016=4.21(天)②T2=80×356016×1×1+456016=2.96(天)③T3=80×356016×1×1+466016=2.53(天)④T4=80×156016×1×1+406016=1.29(天)⑤T5=4.00(天)⑥T6=80×406016×1×1+256016=3.36(天)1⑦T7=80×106016×1×1+306016=0.86(天)2、计算基本工序时间T基根据公式T基=ρ∑i=1mTi(见课本P238公式12-10)其中ρ=0.85m=7所以T基=0.85×(4.21+2.96+2.53+1.29+4.00+3.36+0.86)=16.33(天)3、计算工序间断时间T间根据公式T间=∑i=1m−1T间i=(m−1)T间(见课本P238公式12-11)其中m=7T间=0.4(天)所以T间=∑i=1m−1T间i=(m−1)T间=6×0.4=2.4(天)4、计算自然过程时间T自已知T自=0(天)5、计算零件的加工周期T加根据公式T加=ρ∑i=1mTi+T间+T自(见课本P238公式12-12)所以T加=16.33+2.40+0=18.73(天)将有效工作天数转换成日历天数则T加=18.73+[18.736]=22(天)(二)计算大型零件组的零件01-2的加工周期1、计算各工序时间Ti2根据公式Ti=n×t单件d×s×k+t准备d(见课本P237公式12-8)其中n=40d=16(小时)s=1k=1所以①T1=40×206016×1×1+306016=0.86(天)②T2=40×256016×1×1+256016=1.07(天)③T3=40×206016×1×1+306016=0.86(天)④T4=40×206016×1×1+206016=0.85(天)⑤T5=40×106016×1×1+406016=0.46(天)2、计算基本工序时间T基根据公式T基=ρ∑i=1mTi(见课本P238公式12-10)其中ρ=0.85m=5所以T基=0.85×(0.86+1.07+0.86+0.85+0.46)=3.49(天)3、计算工序间断时间T间根据公式T间=∑i=1m−1T间i=(m−1)T间(见课本P238公式12-11)其中m=5T间=0.4(天)所以T间=∑i=1m−1T间i=(m−1)T间=4×0.4=1.6(天)34、计算自然过程时间T自已知T自=0(天)5、计算零件的加工周期T加根据公式T加=ρ∑i=1mTi+T间+T自(见课本P238公式12-12)所以T加=3.49+1.60+0=5.09(天)将有效工作天数转换成日历天数则T加=5.09+[5.096]=5(天)(三)计算大型零件组的零件01-3的加工周期1、计算各工序时间Ti根据公式Ti=n×t单件d×s×k+t准备d(见课本P237公式12-8)其中n=40d=16(小时)s=1k=1所以①T1=40×256016×1×1+306016=1.07(天)②T2=40×206016×1×1+306016=0.86(天)③T3=40×126016×1×1+306016=0.53(天)④T4=40×156016×1×1+206016=0.65(天)2、计算基本工序时间T基4根据公式T基=ρ∑i=1mTi(见课本P238公式12-10)其中ρ=0.85m=4所以T基=0.85×(1.07+0.86+0.53+0.65)=2.64(天)3、计算工序间断时间T间根据公式T间=∑i=1m−1T间i=(m−1)T间(见课本P238公式12-11)其中m=4T间=0.4(天)所以T间=∑i=1m−1T间i=(m−1)T间=3×0.4=1.2(天)4、计算自然过程时间T自已知T自=0(天)5、计算零件的加工周期T加根据公式T加=ρ∑i=1mTi+T间+T自(见课本P238公式12-12)所以T加=2.64+1.20+0=3.84(天)将有效工作天数转换成日历天数则T加=3.84+[3.846]=4(天)(四)计算零件组的生产周期T组经过上面计算可知组内周期最长的零件为零件01-1,T最长=22(天),又已知大型零件组的成套期为6天,即T成套=6(天)根据公式T组=T最长+T成套(见课本P238公式12-12)所以T组=T最长+T成套=22+6=28(天)综上:编制“大型零件加工周期表”,见第二部分设计成果29页批表1。5二、计算大型零件组在机械加工车间的生产周期(一)计算大型零件组在机械加工车间的生产周期有上面的计算可知T加=T组=28(天)(二)计算各车间的生产提前期根据公式D投=D出+T(见课本P241公式12-16)D前出=D后投+R前−R后+T保(见课本P241公式12-16)设D装出=0则D装投=T装=13(天)又已知T保=5(天)1、计算大型零件组机加、毛坯车间的出产、投入提前期①D加出=D装投+R加−R装+T保=13+8−8+5=18(天)②D加投=D加出+T加=18+28=46(天)③D坯出=D加投+R坯−R加+T保=46+8−8+5=51(天)④D坯投=D坯出+T坯=51+16=67(天)2、计算中型零件组机加...
