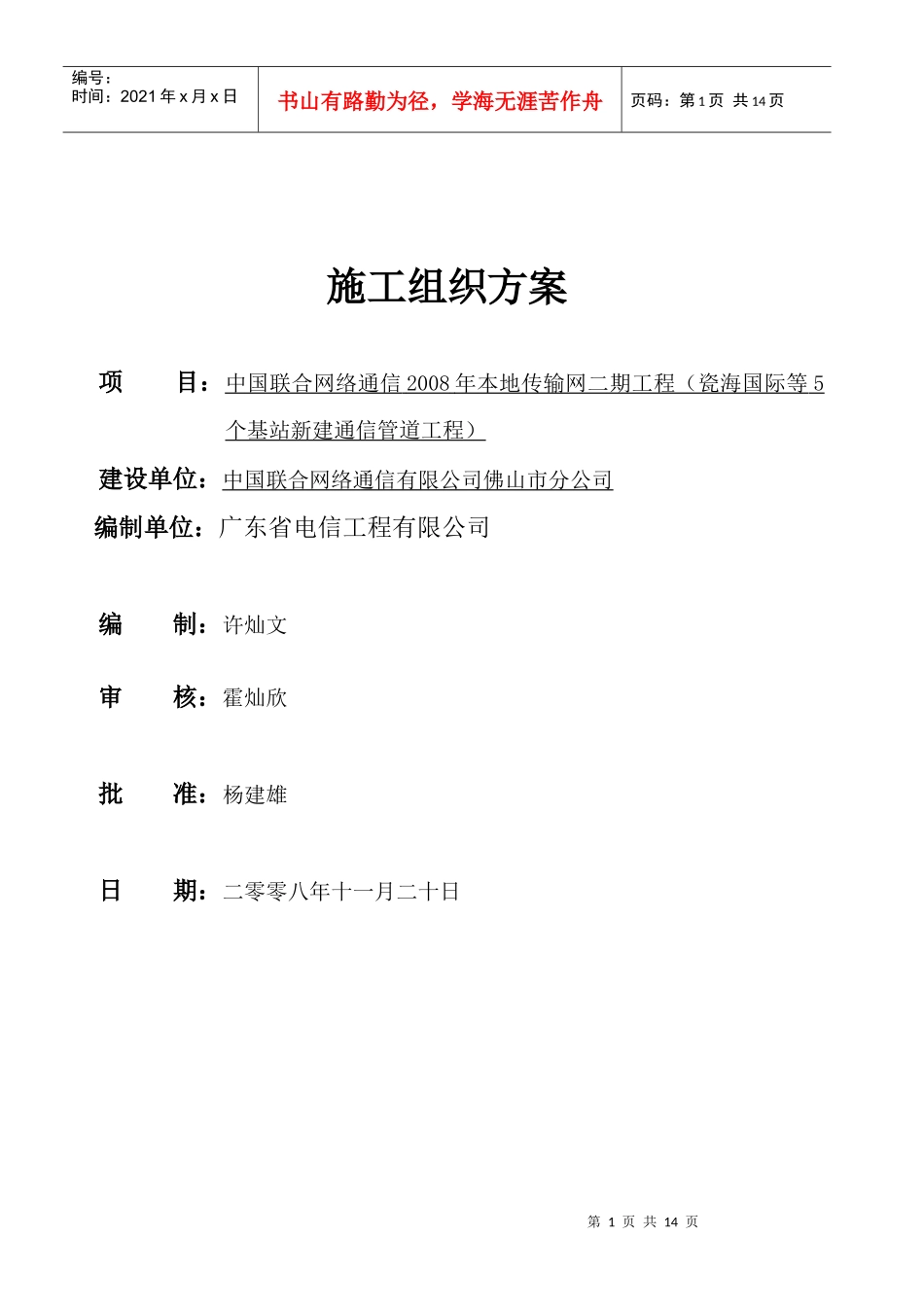

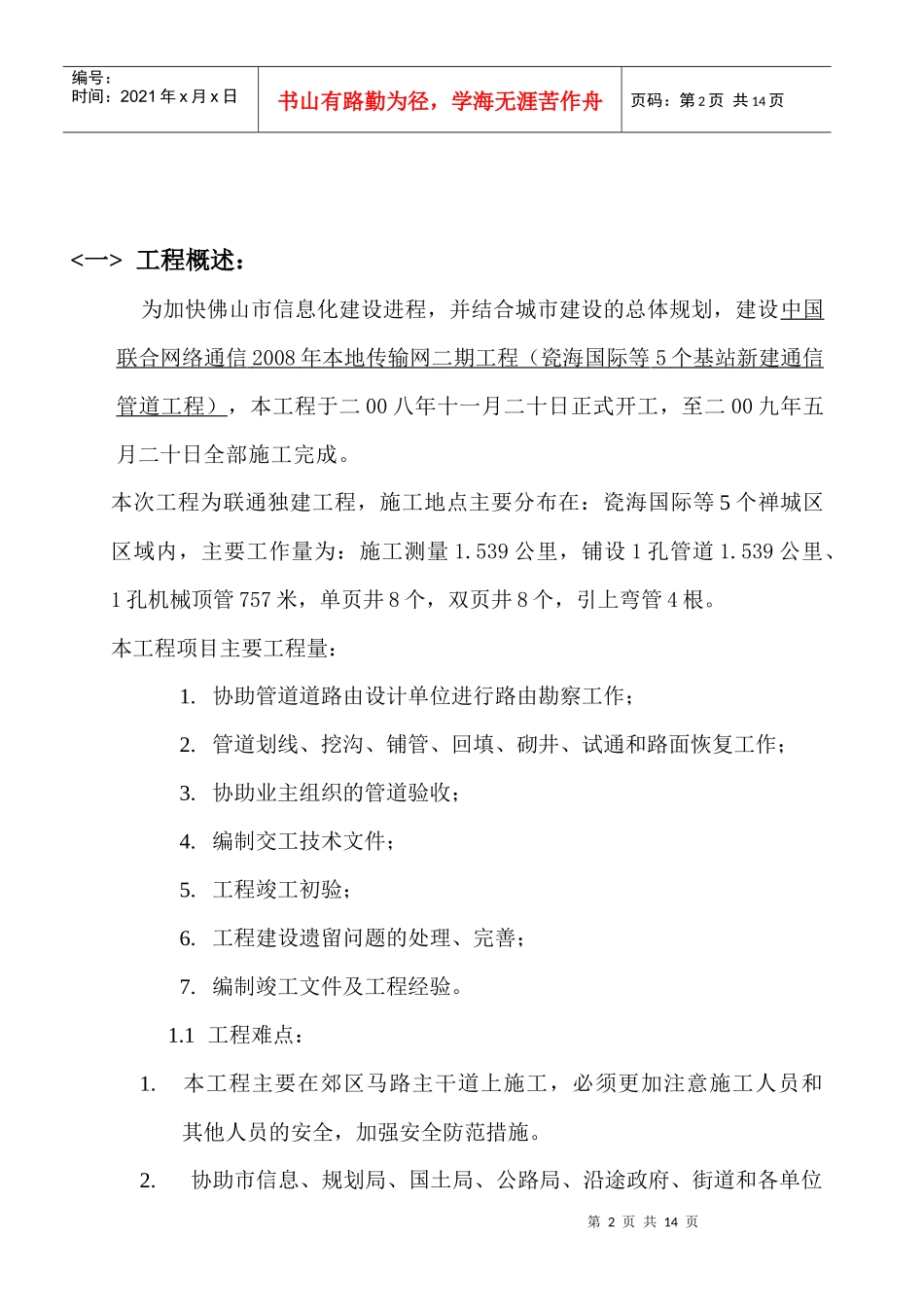

第1页共14页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共14页施工组织方案项目:中国联合网络通信2008年本地传输网二期工程(瓷海国际等5个基站新建通信管道工程)建设单位:中国联合网络通信有限公司佛山市分公司编制单位:广东省电信工程有限公司编制:许灿文审核:霍灿欣批准:杨建雄日期:二零零八年十一月二十日第2页共14页第1页共14页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共14页<一>工程概述:为加快佛山市信息化建设进程,并结合城市建设的总体规划,建设中国联合网络通信2008年本地传输网二期工程(瓷海国际等5个基站新建通信管道工程),本工程于二00八年十一月二十日正式开工,至二00九年五月二十日全部施工完成。本次工程为联通独建工程,施工地点主要分布在:瓷海国际等5个禅城区区域内,主要工作量为:施工测量1.539公里,铺设1孔管道1.539公里、1孔机械顶管757米,单页井8个,双页井8个,引上弯管4根。本工程项目主要工程量:1.协助管道道路由设计单位进行路由勘察工作;2.管道划线、挖沟、铺管、回填、砌井、试通和路面恢复工作;3.协助业主组织的管道验收;4.编制交工技术文件;5.工程竣工初验;6.工程建设遗留问题的处理、完善;7.编制竣工文件及工程经验。1.1工程难点:1.本工程主要在郊区马路主干道上施工,必须更加注意施工人员和其他人员的安全,加强安全防范措施。2.协助市信息、规划局、国土局、公路局、沿途政府、街道和各单位第3页共14页第2页共14页副总经理项目经理质量控制人后勤保障财务负责人物资负责人规划报建人安全保卫资料管理文秘管理员施工作业层编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共14页等,进行通信管道综合赔补;3.办理施工许可证。<二>工程项目的组织实施机构:为确保本工程质量和工期,我公司已为本工程项目成立了项目部,由副总经理全权负责,统一组织,统一调配,统一部署施工力量,并代表我司行使各项管理职能;下设一个项目经理,具体负责工程实施。2.1工程项目实施组织机构人员配置:2.1.1工程项目部主要人员配置:(1)副总经理:杨建雄技术负责人第4页共14页第3页共14页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共14页(2)项目经理:许灿文(3)技术负责人:李锦辉(4)质量负责人:温雪华(5)物资负责人:骆锡明(6)财务负责人:何惠曼(7)安全及后勤保障:邓林华2.1.2作业层任务分配及人员培植原则:(1)①项目部根据报建所批下的路由协调沿途各政府、各单位和各业主进行新建通信管道的建设赔补工作,办理施工许可证。②协调路由的赔补;③全程跟踪赔补和办理施工许可证的进度。(2)项目部将根据工程实际配置20—40人,具体分2个通信管道建设组,1个测量、资料组;(3)施工人员,由项目部视具体施工条件和工程进度灵活调整;(4)我司施工人员数值良好,工程技术人员、专业技术人员将占总人50%.2.2职责分工:副总经理职责:代表我司履行工程项目承包合同责任和义务;负责整个瓷海国际等5个基站新建通信管道工程的组织、指挥、协调关系工作;负责起草工程项目承包合同修订草案或修改草案,工程合同修订草案的预主评审;执行我司质量方针,实现工程项目质量目标,对第5页共14页第4页共14页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第5页共14页工程项目质量负全责。项目经理职责:(1)建立和完善项目的组织机构,合理调配人员、机具、仪表,车辆等;(2)负责施工项目质检工作。(3)负责工程项目的日常工作,负责内外协调;(4)编制和强制执行技术要求和标准;(5)掌握施工进度,及时调整计划;(6)做好器材筹供、分配到位。技术负责人职责:主要负责过程及完工自检工作,现场施工监督及安全生产规则的执行。质量负责人职责:负责工程安全施工具体管理工作,制定安全防范措施,监管监护危险作业,确保安全施工;负责工程质量的检查、监督管理工作,跟踪落实整改措施及整改效果,确保工程质量达到优良等级;对质量控制进行管理,对质量的前期预防、过程控制、完工检验等具体管理工作负责。物资负责人职责:负责工...
