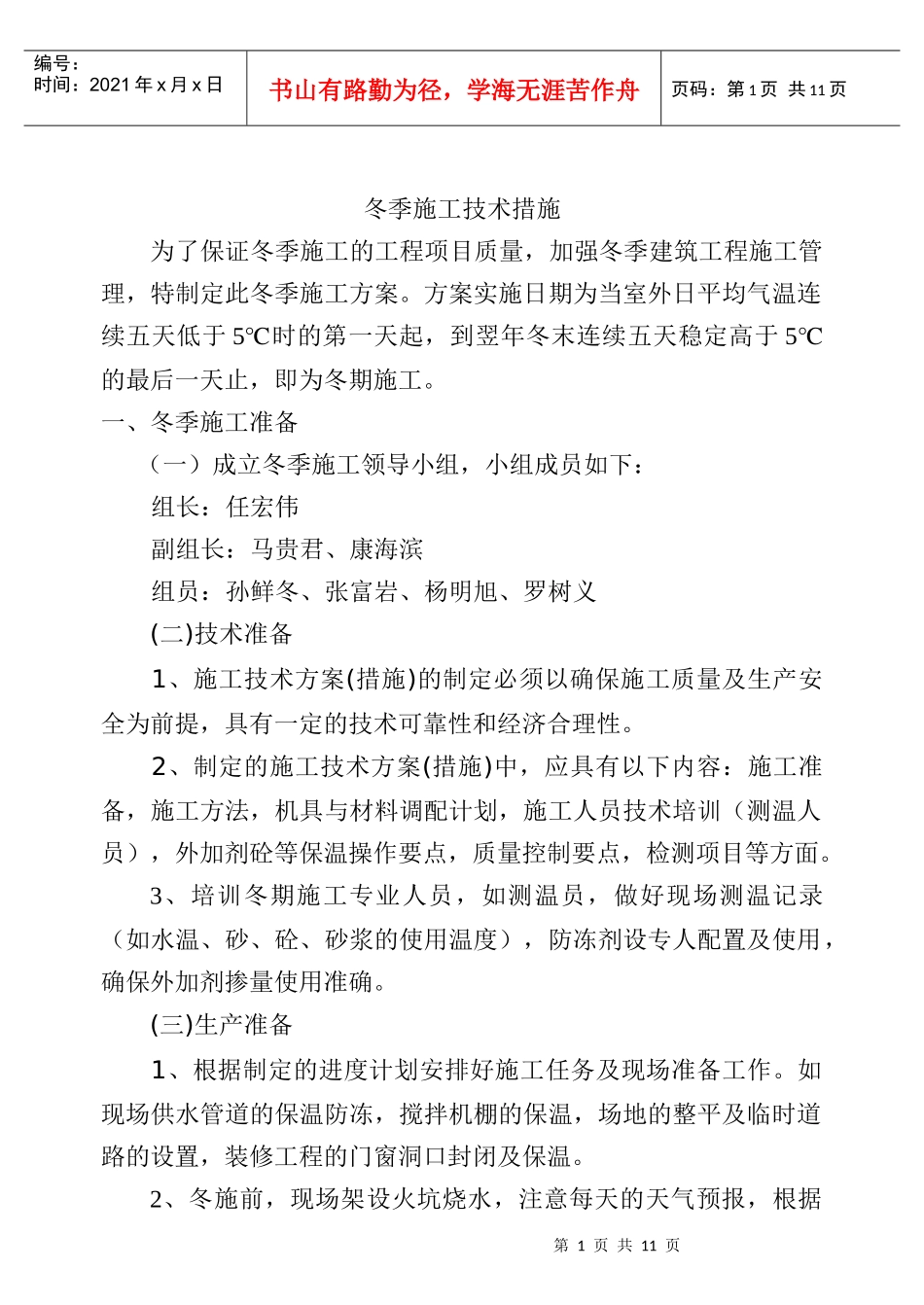

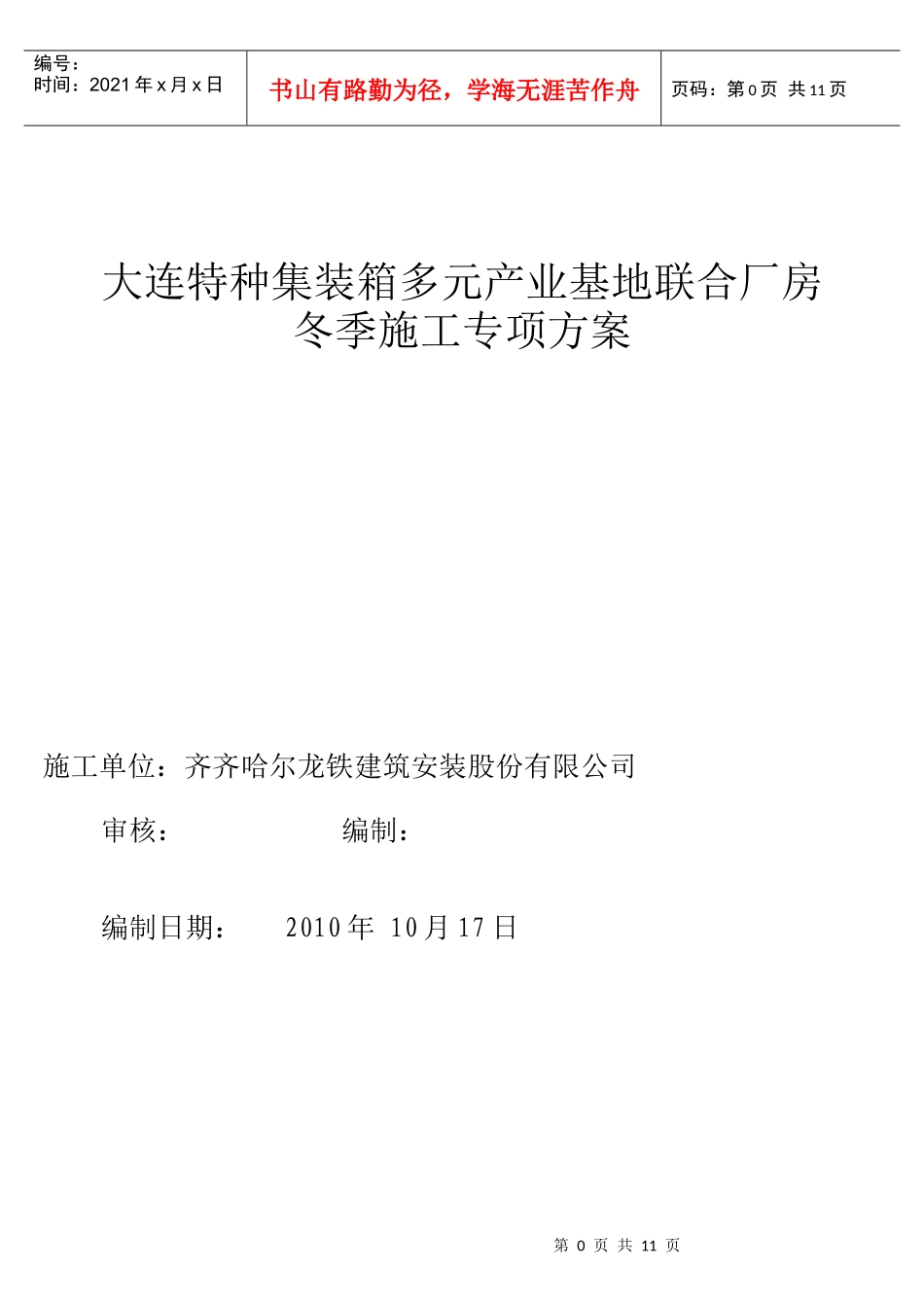

第0页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第0页共11页大连特种集装箱多元产业基地联合厂房冬季施工专项方案施工单位:齐齐哈尔龙铁建筑安装股份有限公司审核:编制:编制日期:2010年10月17日第1页共11页第0页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共11页冬季施工技术措施为了保证冬季施工的工程项目质量,加强冬季建筑工程施工管理,特制定此冬季施工方案
方案实施日期为当室外日平均气温连续五天低于5℃时的第一天起,到翌年冬末连续五天稳定高于5℃的最后一天止,即为冬期施工
一、冬季施工准备(一)成立冬季施工领导小组,小组成员如下:组长:任宏伟副组长:马贵君、康海滨组员:孙鲜冬、张富岩、杨明旭、罗树义(二)技术准备1、施工技术方案(措施)的制定必须以确保施工质量及生产安全为前提,具有一定的技术可靠性和经济合理性
2、制定的施工技术方案(措施)中,应具有以下内容:施工准备,施工方法,机具与材料调配计划,施工人员技术培训(测温人员),外加剂砼等保温操作要点,质量控制要点,检测项目等方面
3、培训冬期施工专业人员,如测温员,做好现场测温记录(如水温、砂、砼、砂浆的使用温度),防冻剂设专人配置及使用,确保外加剂掺量使用准确
(三)生产准备1、根据制定的进度计划安排好施工任务及现场准备工作
如现场供水管道的保温防冻,搅拌机棚的保温,场地的整平及临时道路的设置,装修工程的门窗洞口封闭及保温
2、冬施前,现场架设火坑烧水,注意每天的天气预报,根据第2页共11页第1页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共11页现场气温观测,以便采取相应措施
3、冬期施工临时明用水管线路深埋,保证冬期施工用水畅通,防止用水管线受冻
(四)资源准备1、根据制定的计划组织好外加剂材料,保温材料,施
