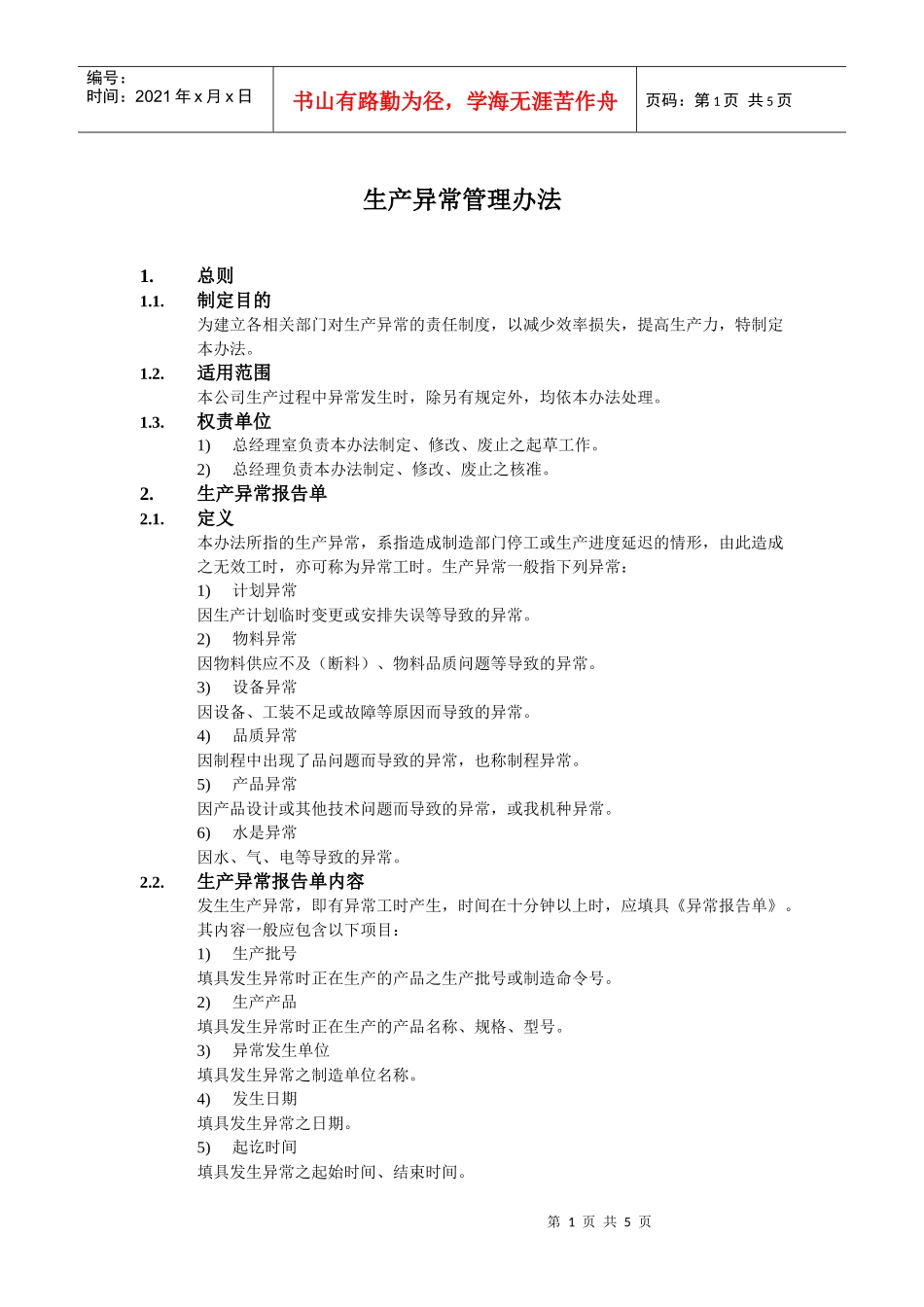

第1页共5页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共5页生产异常管理办法1.总则1.1.制定目的为建立各相关部门对生产异常的责任制度,以减少效率损失,提高生产力,特制定本办法。1.2.适用范围本公司生产过程中异常发生时,除另有规定外,均依本办法处理。1.3.权责单位1)总经理室负责本办法制定、修改、废止之起草工作。2)总经理负责本办法制定、修改、废止之核准。2.生产异常报告单2.1.定义本办法所指的生产异常,系指造成制造部门停工或生产进度延迟的情形,由此造成之无效工时,亦可称为异常工时。生产异常一般指下列异常:1)计划异常因生产计划临时变更或安排失误等导致的异常。2)物料异常因物料供应不及(断料)、物料品质问题等导致的异常。3)设备异常因设备、工装不足或故障等原因而导致的异常。4)品质异常因制程中出现了品问题而导致的异常,也称制程异常。5)产品异常因产品设计或其他技术问题而导致的异常,或我机种异常。6)水是异常因水、气、电等导致的异常。2.2.生产异常报告单内容发生生产异常,即有异常工时产生,时间在十分钟以上时,应填具《异常报告单》。其内容一般应包含以下项目:1)生产批号填具发生异常时正在生产的产品之生产批号或制造命令号。2)生产产品填具发生异常时正在生产的产品名称、规格、型号。3)异常发生单位填具发生异常之制造单位名称。4)发生日期填具发生异常之日期。5)起讫时间填具发生异常之起始时间、结束时间。第2页共5页第1页共5页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共5页6)异常描述填具发生异常之详细状况,尽量用量化的数据或具体的事实来陈述。7)停工人数、影响度、异常工时分别填具受异常影响而停工之人员数量,因异常导致时间损失之影响度,并据此计算异常工时。8)临时对策由异常发生之部门填具应对异常之临时急措施。9)填表单位由异常发生部门经办人员及主管签核。10)责任单位对策(根本对策)由责任单位填具对异常之处理对策。2.3.使用流程1)异常发生时,发生部门之第一级主管应立即通知生技部或相关责任单位,前来研拟对策加以处理,并报告直属上级。2)制造部会同生技部、责任单位采取异常之临时应急对策并加以执行,以降低异常的影响。3)异常排除后,由制造部填具《异常报告单》一式四联,并转责任单位。4)责任单位填具异常处理之根本对策,以防止异常重复发生并将《异常报告单》之第四联自存,其余三联退生产部。5)制造部接责任单位之异常报告单后,将第三联自存,并将第一联转财务部,第二联转生管部。6)财务部保存异常报告单,作为向责任厂商索赔之依据,及制造费用统计之凭证。7)生管部保存异常报告单,作为生产进度管制控制点,并为生产计划之调度提供参考。8)生管部应对责任单位之根本对策的执行结果进行追踪。3.相关规定3.1.异常工时计算规定1)当所发生异常,导致生产现场部分或全部人员完全停工等待时,异常工时之影响度以100%计算(或可依据不同之状况规定影响度)。2)当所发生之异常,导致生产现场需增加人力投入排除异常现象(采取临时对策)时,异常工时之影响度以实际增加投入的工时为准。3)当所发生之异常,导致发生现场作业速度放慢(可能同时也增加人力投入)时,异常工时之影响度以实际影响比例计算。4)异常损失工时十分钟时,只作口头报告或填入《生产日报表》,不另行填具《异常报告单》。3.2.各部门责任的判定3.2.1.开发部队责任1)未及时确认零件样品。2)设计错误或疏忽。3)设计延迟。4)设计临时变更。5)设计资料未及时完成。第3页共5页第2页共5页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共5页6)其他因设计开发原因导致之异常。3.2.2.生管部责任1)生产计划日程安排错误。2)临时变换生产安排。3)物料进货计划错误造成物料断料而停工。4)生产计划变更未及时通知相关部门。5)未发制造命令。6)其他因生产安排、物料计划而导致之异常。3.2.3.采购部责任1)采购下单太迟,导致断料。2)进料不全导致缺料。3)进料品质不合格。4)厂商未进货或进错物料。5)未下单采购。6)其他因采购业务疏忽所致之异常。3.2.4.资材部责任1)料...
