施工组织设计目录一、工程概况二、总体部署三、主要分部、分项施工方法四、主要施工机械和工具,劳动力五、施工组织管理网络六、施工总体平面布置图七、安全施工措施及文明施工措施八、主要材料用量统计表十、施工进度计划表工程概况一、主要分部、分项施工方法测量定位放线我们将根据己设置的永久性控制点、水准点,按照设计图纸测放出桩位,通过自查自校、复核无误后,请监理工程师,业主进行审核,在签证认可下进行下道工序的施工,并按规范要求将高程控制点及轴线引测到附近,以便随时控制各分部分项的结构物的标高
(一)钻孔灌注桩施工采用正循环潜水钻机,三翼单腰带刮刀钻头成孔人工造浆护壁和自造泥浆护壁相结合

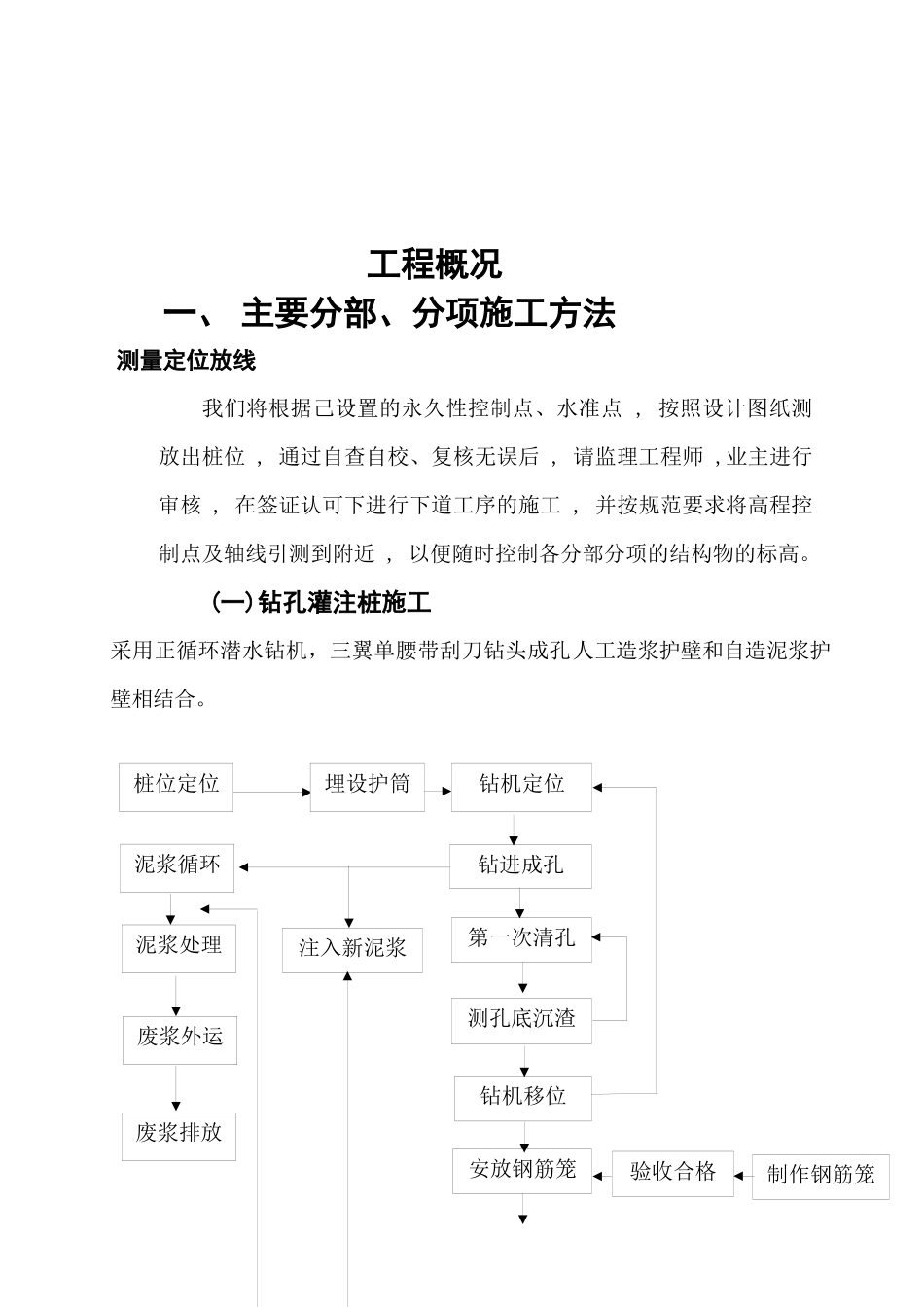

钻机定位埋设护筒桩位定位钻进成孔第一次清孔测孔底沉渣钻机移位安放钢筋笼泥浆循环泥浆处理废浆外运废浆排放验收合格注入新泥浆制作钢筋笼(1)泥浆护壁和钻进成孔在做好各项准备工作之后,准备必要数量的粘土(根据地质情况而定),用制浆机制配适合浓度要求的护壁泥浆
在钻进过程中,应随时补充泥浆,调整泥浆比重
在易坍孔的砂土中应设置循环泥浆池和泥浆泵,用比重为1
3的泥浆护壁
在粘土和亚粘土中成孔时,可用水泵喷射清水使清水和孔中钻头切削下来的土颗粒混成泥浆,称自造泥浆护壁
排碴泥浆比重应控制在1
钻进过程中应随时测定泥浆性能,确保注入泥浆性能指标,操作时要掌握好钻进起重钢丝绳与高压管的松紧度,减少晃动,加接钻杆前,应先将钻具提离孔底,待泥浆循环2~3min后再停泵加接钻杆
(1)、施工应注意以下几点:第二次清孔下导管测孔底清渣安位隔水塞浇筑混凝土验收、移架配制混凝土a
钻进应严格监视电流表指针,电流表不得超过规定数值,同时注意要使电缆、水管与钻杆下放速度同步进行,以防造成电缆、水管被钻头绞断的危险
还要防止电缆和水管因自重而下垂孔内
钻进过程中加强检查,发现偏斜及时纠正,其桩身垂直偏差〈1/1
