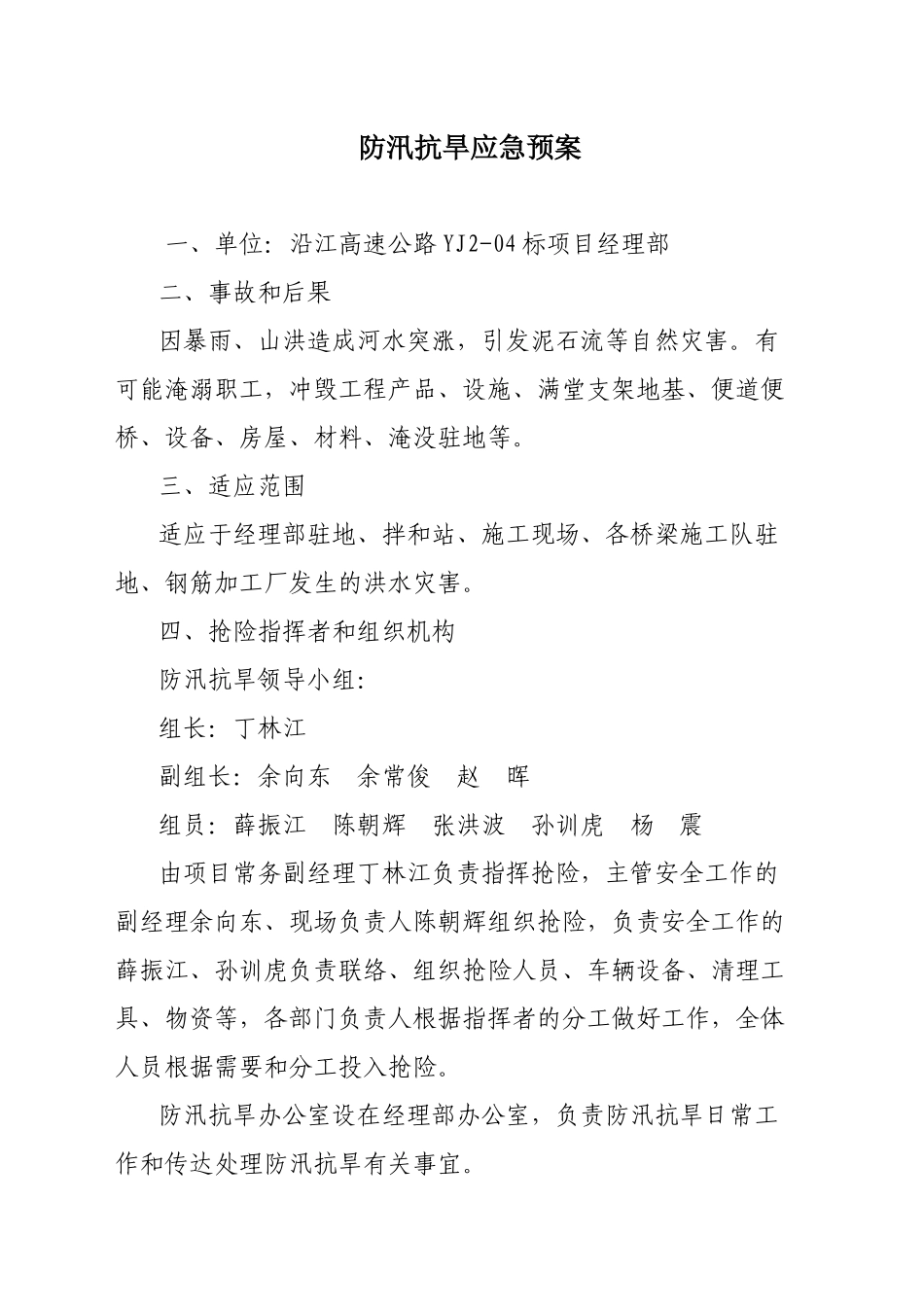

防汛抗旱应急预案一、单位:沿江高速公路YJ2-04标项目经理部二、事故和后果因暴雨、山洪造成河水突涨,引发泥石流等自然灾害
有可能淹溺职工,冲毁工程产品、设施、满堂支架地基、便道便桥、设备、房屋、材料、淹没驻地等
三、适应范围适应于经理部驻地、拌和站、施工现场、各桥梁施工队驻地、钢筋加工厂发生的洪水灾害
四、抢险指挥者和组织机构防汛抗旱领导小组:组长:丁林江副组长:余向东余常俊赵晖组员:薛振江陈朝辉张洪波孙训虎杨震由项目常务副经理丁林江负责指挥抢险,主管安全工作的副经理余向东、现场负责人陈朝辉组织抢险,负责安全工作的薛振江、孙训虎负责联络、组织抢险人员、车辆设备、清理工具、物资等,各部门负责人根据指挥者的分工做好工作,全体人员根据需要和分工投入抢险
防汛抗旱办公室设在经理部办公室,负责防汛抗旱日常工作和传达处理防汛抗旱有关事宜
第2页共5页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共5页五、抢险步骤1、在汛期或暴雨时,要时刻与当地气象、水文部门保持联系,最早获得洪水信息
2、派专人监视水位变化,向指挥者提供直接信息
3、得到准确的洪水信息和洪峰高程、时间后,指挥者应做出决定:(1)当预报的洪水属几十年一遇或百年一遇时,应在预报洪峰到来前至少十小时将全部施工人员撤到安全区,尽可能将机械设备、物资全部移至安全区
如人员驻地不能保证十分安全,应果断撤离驻地
(2)当预报的洪水有可能会对施工现场的设施、设备物资造成危害时,应组织人员对不能撤离的设施(如便桥、满堂支架、拌和设备、钻机等)进行加固,拆除电脑、电机等关键部件;将车辆设备撤离现场,尽可能将各类物资隔离现场,在洪峰到来前至少10小时将全部人员撤至安全区
(3)当预报有大雨或暴雨时,应对施工现场原排水系统进行检查疏通,对路基工程疏通排水、设急流槽,对水泥、白灰等材料进行防水保护
(4)当施工人员被
