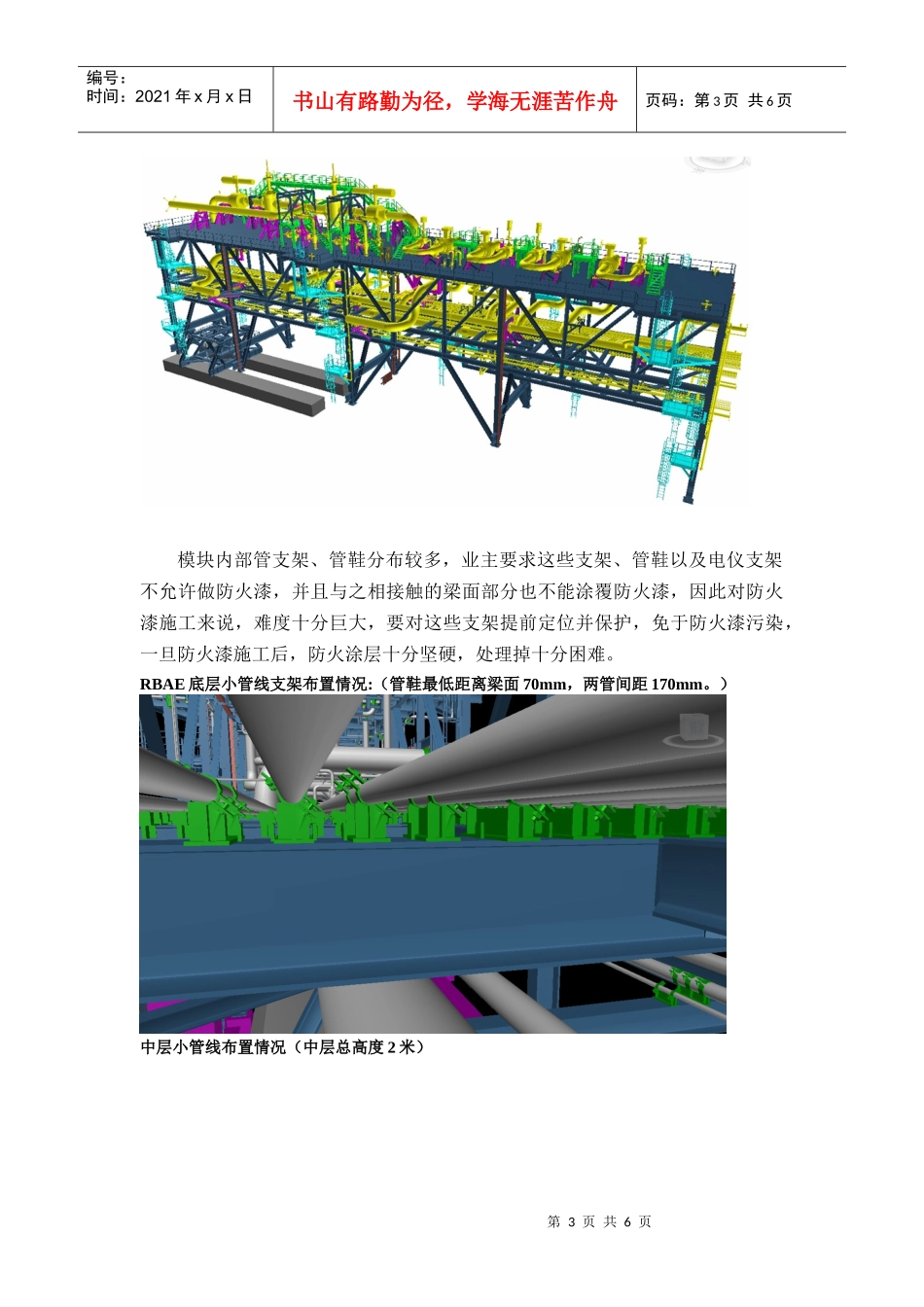

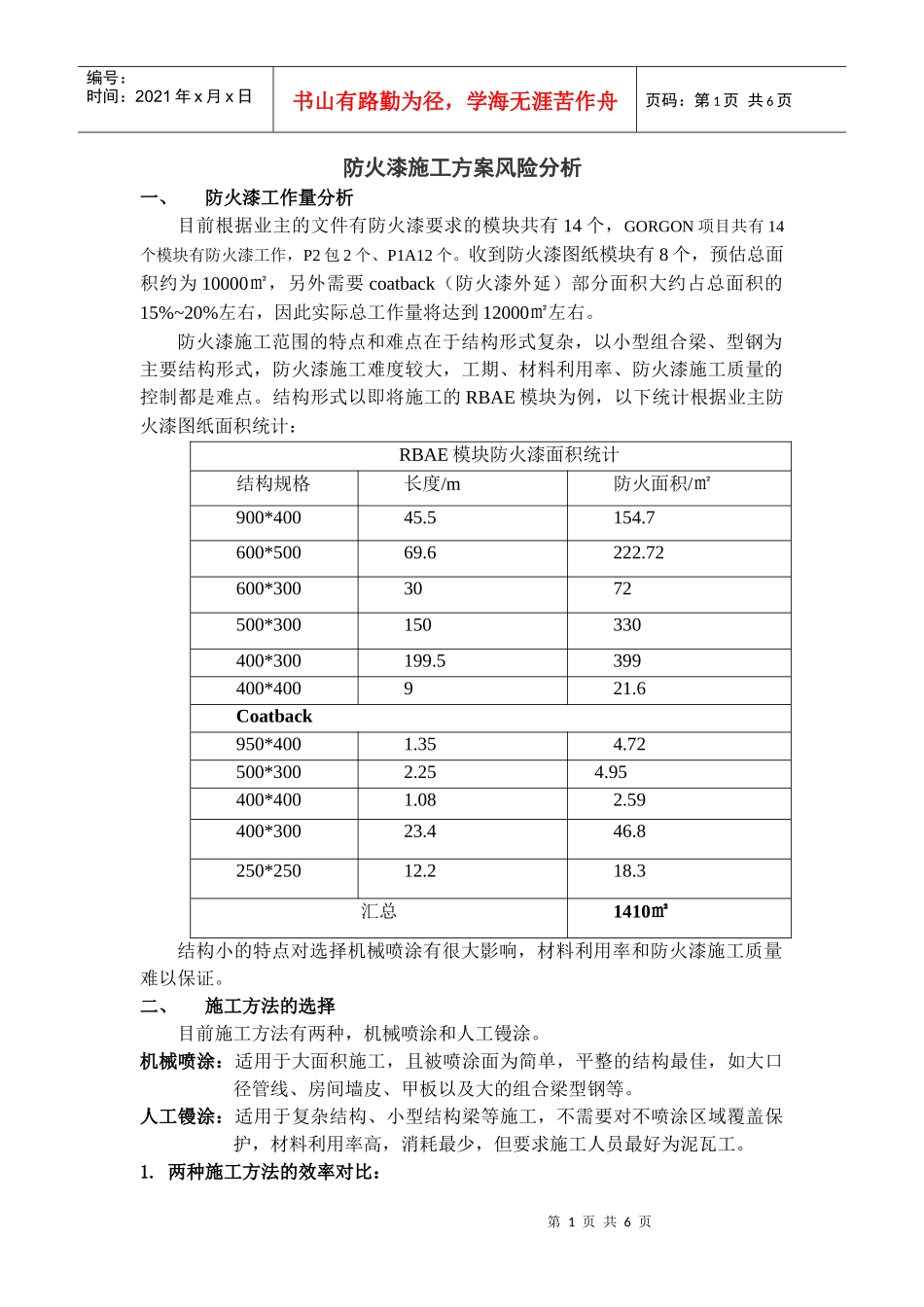

第1页共6页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共6页防火漆施工方案风险分析一、防火漆工作量分析目前根据业主的文件有防火漆要求的模块共有14个,GORGON项目共有14个模块有防火漆工作,P2包2个、P1A12个。收到防火漆图纸模块有8个,预估总面积约为10000㎡,另外需要coatback(防火漆外延)部分面积大约占总面积的15%~20%左右,因此实际总工作量将达到12000㎡左右。防火漆施工范围的特点和难点在于结构形式复杂,以小型组合梁、型钢为主要结构形式,防火漆施工难度较大,工期、材料利用率、防火漆施工质量的控制都是难点。结构形式以即将施工的RBAE模块为例,以下统计根据业主防火漆图纸面积统计:RBAE模块防火漆面积统计结构规格长度/m防火面积/㎡900*40045.5154.7600*50069.6222.72600*3003072500*300150330400*300199.5399400*400921.6Coatback950*4001.354.72500*3002.254.95400*4001.082.59400*30023.446.8250*25012.218.3汇总1410㎡结构小的特点对选择机械喷涂有很大影响,材料利用率和防火漆施工质量难以保证。二、施工方法的选择目前施工方法有两种,机械喷涂和人工镘涂。机械喷涂:适用于大面积施工,且被喷涂面为简单,平整的结构最佳,如大口径管线、房间墙皮、甲板以及大的组合梁型钢等。人工镘涂:适用于复杂结构、小型结构梁等施工,不需要对不喷涂区域覆盖保护,材料利用率高,消耗最少,但要求施工人员最好为泥瓦工。1.两种施工方法的效率对比:第2页共6页第1页共6页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共6页机械喷涂:每10人一组,在熟练的施工程度下每天最多可施工单层(根据不同设计膜厚需要分几层施工完成,例如20mm厚度要求,可分为3层或者4层完成,施工人员操作越熟练分层越少,材料利用率越高)防火涂料约80㎡。人工镘涂:每10人一组,在熟练的施工程度下每天(8小时)最多可施工单层防火涂料约40㎡。2.两种方法工期的对比:以RBAEEL+29500-2为例,面积为249.35㎡,10人一组,假设共有4组人员,中间6小时轮换一次,24小时不间断施工的条件下:人工镘涂:第一度防火漆施工5mm需要49.8小时,中间隔4小时施工第2度同样需要49.8小时。达到一般设计厚膜厚需要固化24小时(25℃的情况下),重复以上步骤一次,。中间不包括业主报检批准下一度施工等的时间考虑,仅是纯施工时间考虑,总共需要231.2小时,约9.6天。如果人员增加的话,可以按照系数折算。机械喷涂:机械喷涂可以提高效率一倍,但是需要增加对涂料的保温和加热的过程,材料保温时间可以提前完成,可以不计入总的施工时间。喷涂设备工作情况良好的基础上工期可以缩短一倍,大约需要总的时间为5天。3.消耗系数的对比:根据油漆商提供的经验,对于gorgon项目的结构形式机械喷涂的消耗系数大约为1.7,手工镘涂的消耗系数约1.3。综上分析:Gorgon项目选择以手工镘涂为主要施工手段是以消耗系数为主要考虑目标,本项目考虑以手工施工为主,对于结构梁较大的可以尝试使用机械喷涂来完成部分工作,可略提高施工效率。但是需要验证消耗系数。(备注:以上数据均根据油漆商根据自己经验和韩国场地gorgon项目施工情况统计)三、不同方案的风险分析1、单片施工方案的风险分析单片车间内防火漆施工方案是根据目前我们的整体建造工艺以及模型特点进行编制的,此方案广泛征求了油漆供应商技术部门、业主、公司相关防腐专家、以及现场施工部门的意见。GORGON项目共有14个模块有防火漆工作,P2包2个、P1A12个。模块均为较大吨位模块,管廊内部管线形态和管线分布情况复杂,如图所示(RBAE模块整体模型)。第3页共6页第2页共6页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共6页模块内部管支架、管鞋分布较多,业主要求这些支架、管鞋以及电仪支架不允许做防火漆,并且与之相接触的梁面部分也不能涂覆防火漆,因此对防火漆施工来说,难度十分巨大,要对这些支架提前定位并保护,免于防火漆污染,一旦防火漆施工后,防火涂层十分坚硬,处理掉十分困难。RBAE底层小管线支架布置情况:(管鞋最低距离梁面70mm,两管间距170mm。)中层...
