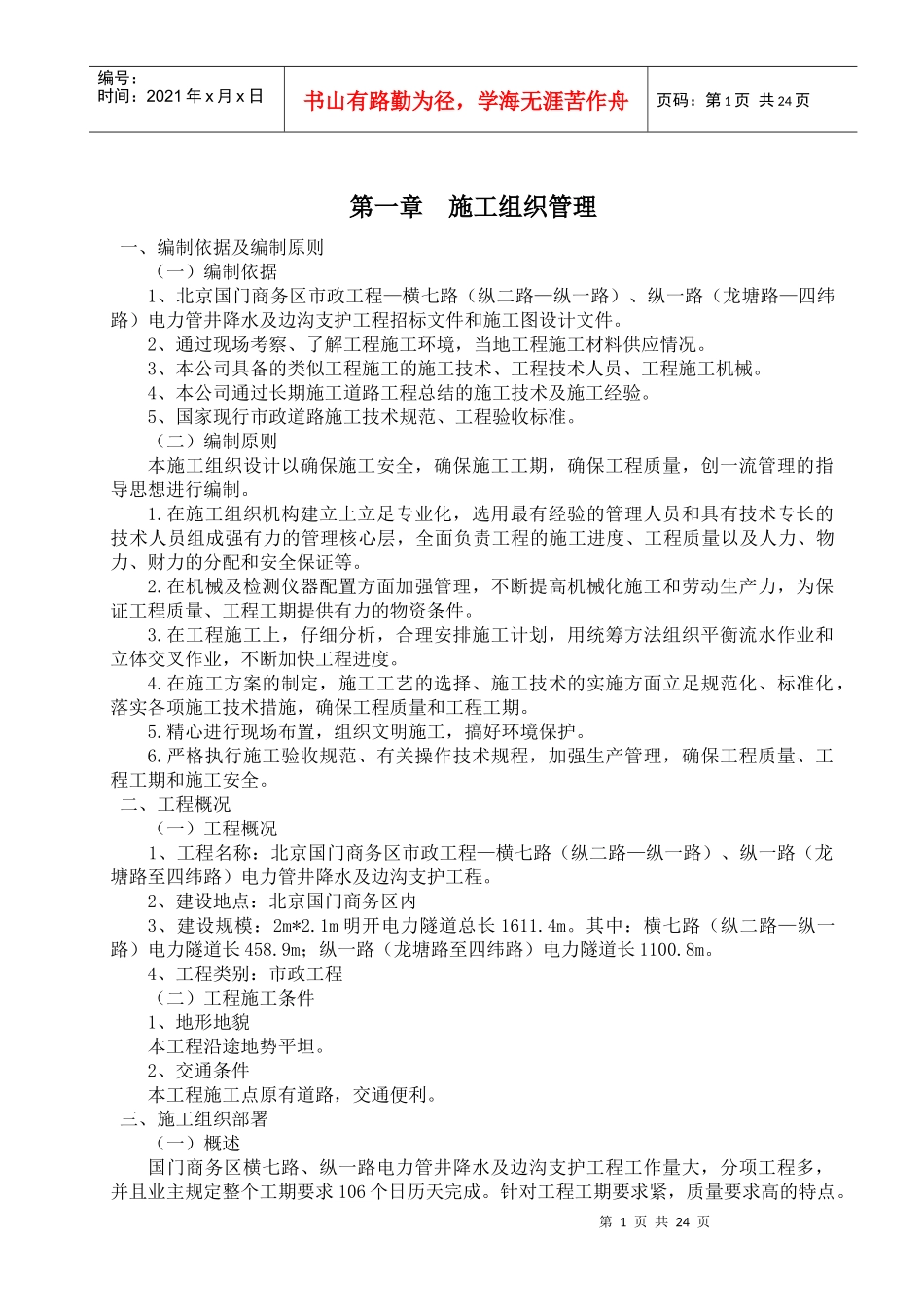

第1页共24页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共24页第一章施工组织管理一、编制依据及编制原则(一)编制依据1、北京国门商务区市政工程—横七路(纵二路—纵一路)、纵一路(龙塘路—四纬路)电力管井降水及边沟支护工程招标文件和施工图设计文件
2、通过现场考察、了解工程施工环境,当地工程施工材料供应情况
3、本公司具备的类似工程施工的施工技术、工程技术人员、工程施工机械
4、本公司通过长期施工道路工程总结的施工技术及施工经验
5、国家现行市政道路施工技术规范、工程验收标准
(二)编制原则本施工组织设计以确保施工安全,确保施工工期,确保工程质量,创一流管理的指导思想进行编制
在施工组织机构建立上立足专业化,选用最有经验的管理人员和具有技术专长的技术人员组成强有力的管理核心层,全面负责工程的施工进度、工程质量以及人力、物力、财力的分配和安全保证等
在机械及检测仪器配置方面加强管理,不断提高机械化施工和劳动生产力,为保证工程质量、工程工期提供有力的物资条件
在工程施工上,仔细分析,合理安排施工计划,用统筹方法组织平衡流水作业和立体交叉作业,不断加快工程进度
在施工方案的制定,施工工艺的选择、施工技术的实施方面立足规范化、标准化,落实各项施工技术措施,确保工程质量和工程工期
精心进行现场布置,组织文明施工,搞好环境保护
严格执行施工验收规范、有关操作技术规程,加强生产管理,确保工程质量、工程工期和施工安全

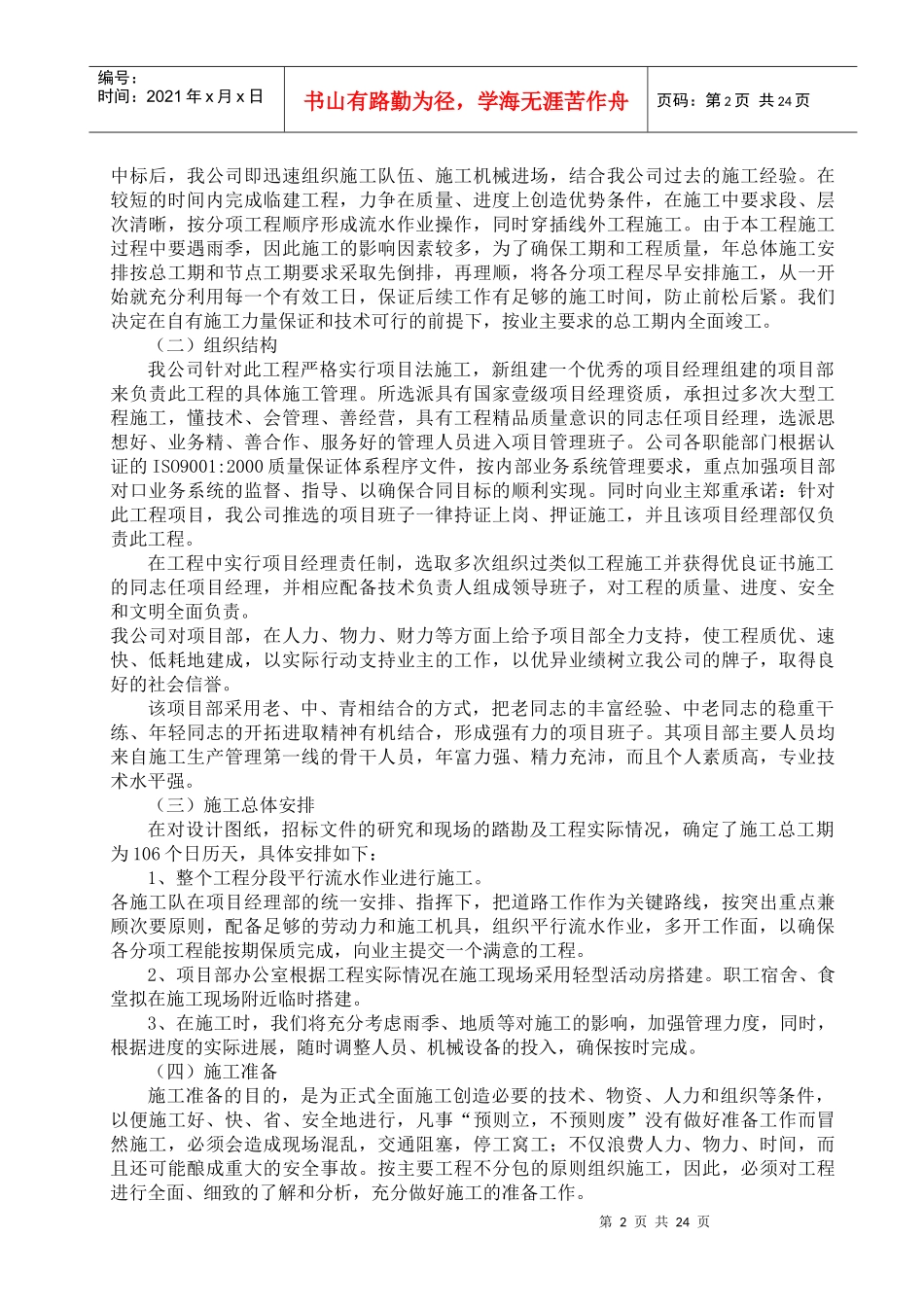

二、工程概况(一)工程概况1、工程名称:北京国门商务区市政工程—横七路(纵二路—纵一路)、纵一路(龙塘路至四纬路)电力管井降水及边沟支护工程
2、建设地点:北京国门商务区内3、建设规模:2m*2
1m明开电力隧道总长1611
其中:横七路(纵二路—纵一路)电力隧道长458
9m;纵一路(龙塘路至四纬路)电力隧道长11
