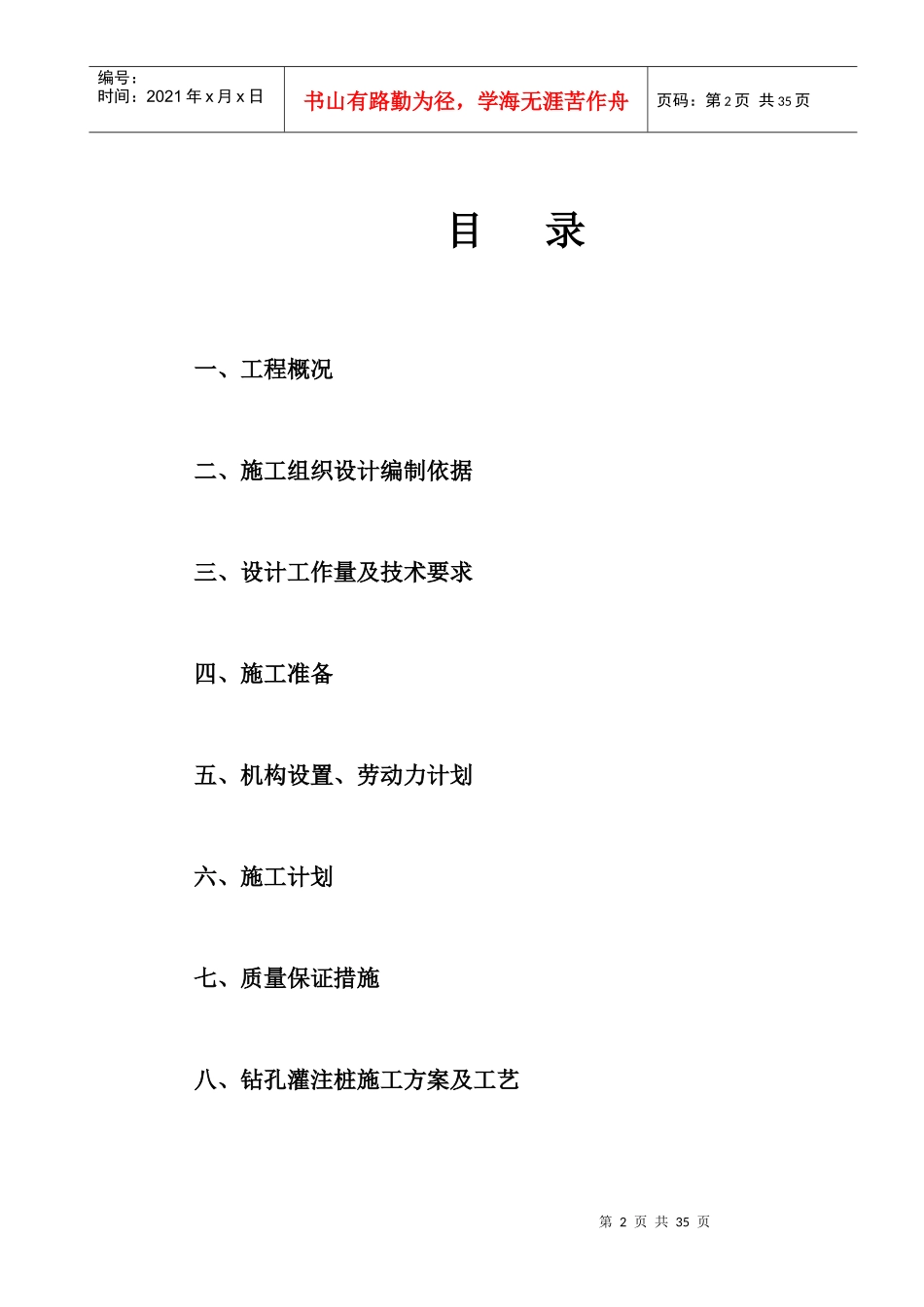

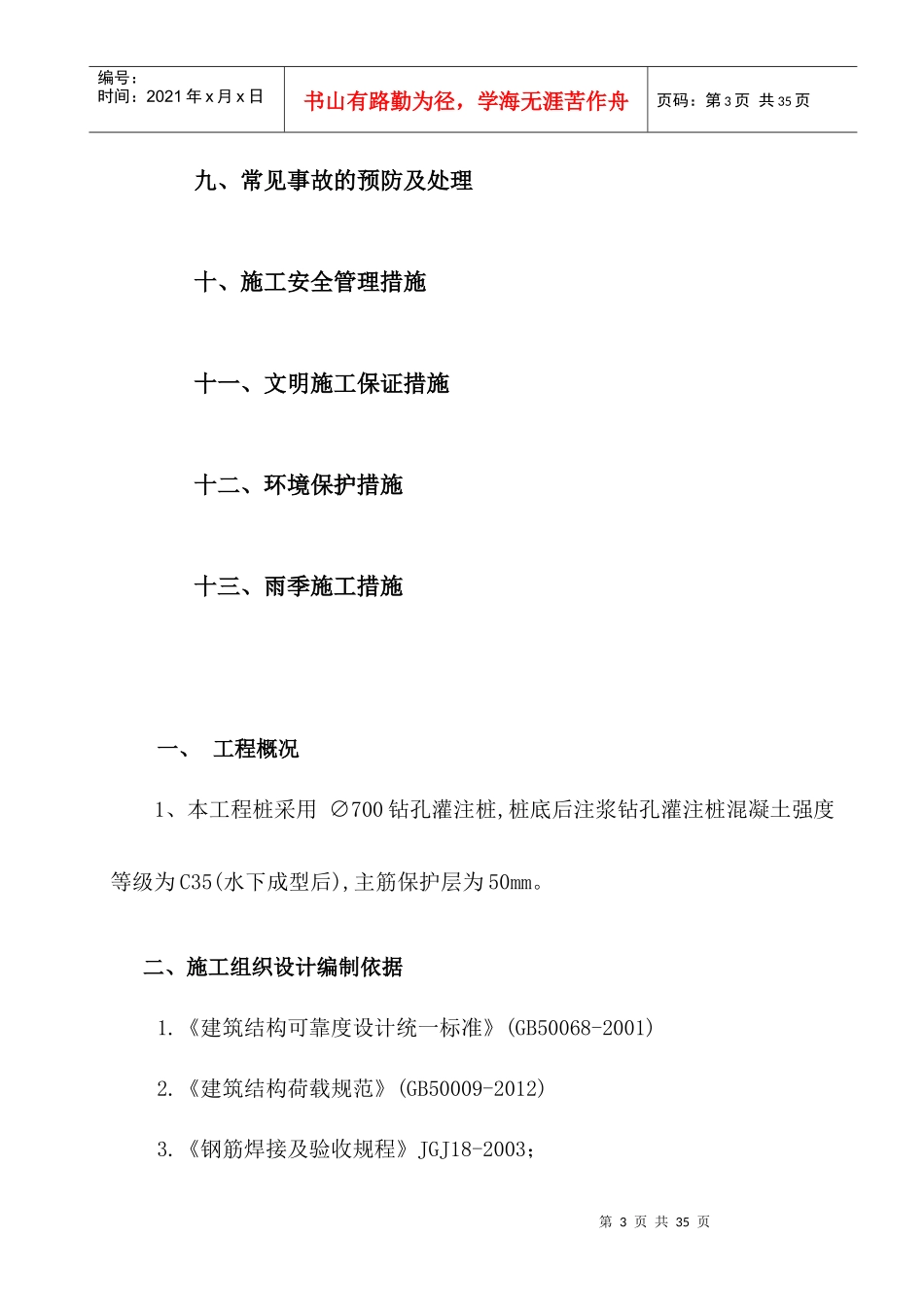

第1页共35页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共35页SM扬州综合体项目施工组织设计编制单位:上海龙甲建筑装饰安装有限公司编制时间:二零一七年九月二十五日第2页共35页第1页共35页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共35页目录一、工程概况二、施工组织设计编制依据三、设计工作量及技术要求四、施工准备五、机构设置、劳动力计划六、施工计划七、质量保证措施八、钻孔灌注桩施工方案及工艺第3页共35页第2页共35页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共35页九、常见事故的预防及处理十、施工安全管理措施十一、文明施工保证措施十二、环境保护措施十三、雨季施工措施一、工程概况1、本工程桩采用∅700钻孔灌注桩,桩底后注浆钻孔灌注桩混凝土强度等级为C35(水下成型后),主筋保护层为50mm
二、施工组织设计编制依据1
《建筑结构可靠度设计统一标准》(GB50068-2001)2
《建筑结构荷载规范》(GB50009-2012)3
《钢筋焊接及验收规程》JGJ18-2003;第4页共35页第3页共35页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共35页4
《建筑地基基础工程施工质量验收规范》GB50202-2002;5
《建筑地基基础技术规范》DB42/242-2003;三、设计工作量及技术要求1、设计桩型及工作量本工程设计为钻孔灌注桩,桩径为Φ700mm,抗压桩ZH1:786根,抗拔桩KBZ:11473根,合计2259根
2、设计技术要求(1)本工程桩为摩擦端承桩,施工必须保证设计桩长,终孔标高的决定以设计桩长为主,已成孔的进尺速度为辅
(2)桩成孔后必须清除孔底虚土(沉渣),清孔后虚土(沉渣)不得大于100㎜,并立即灌注水下混凝土
(3)桩身混凝土
