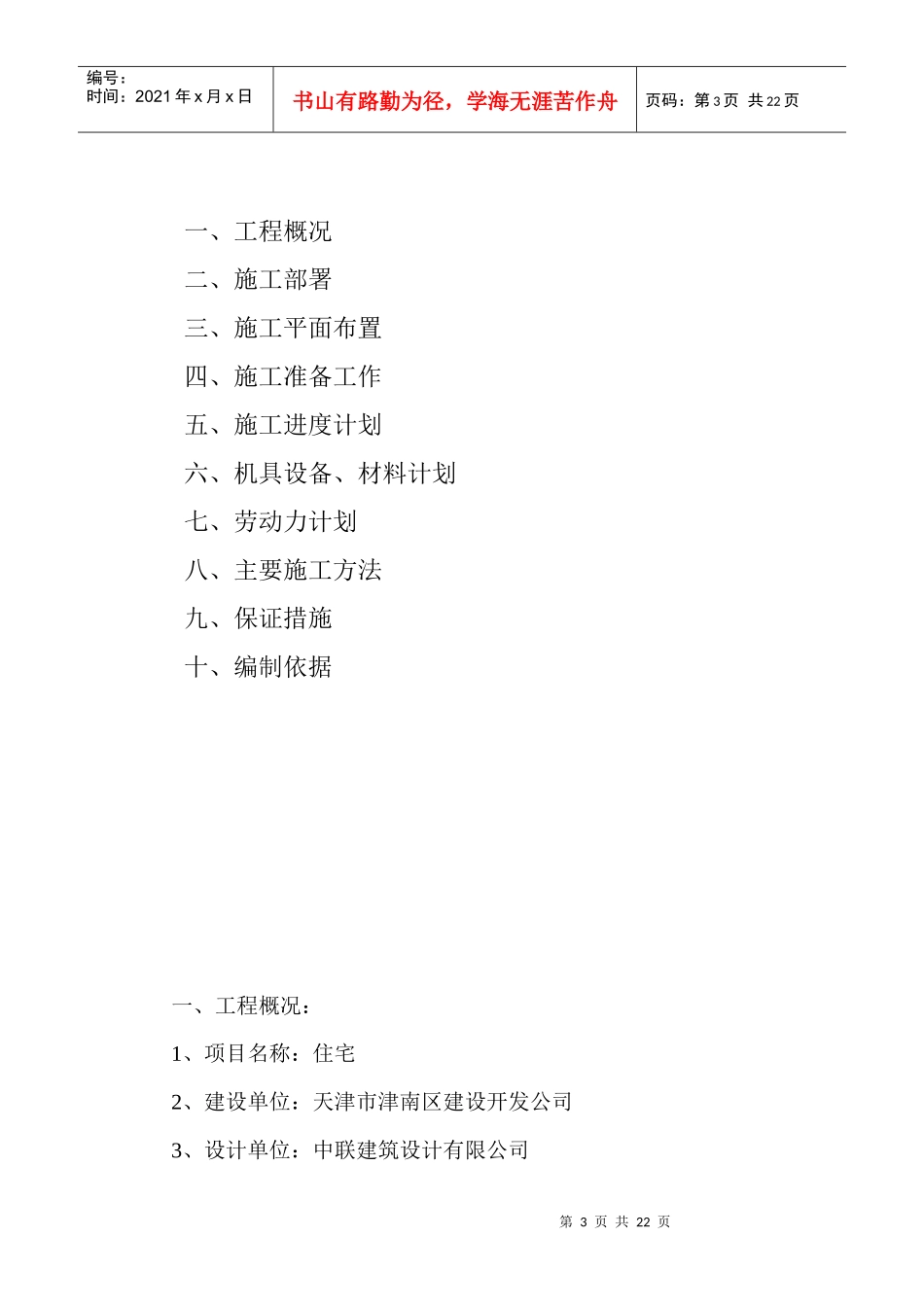

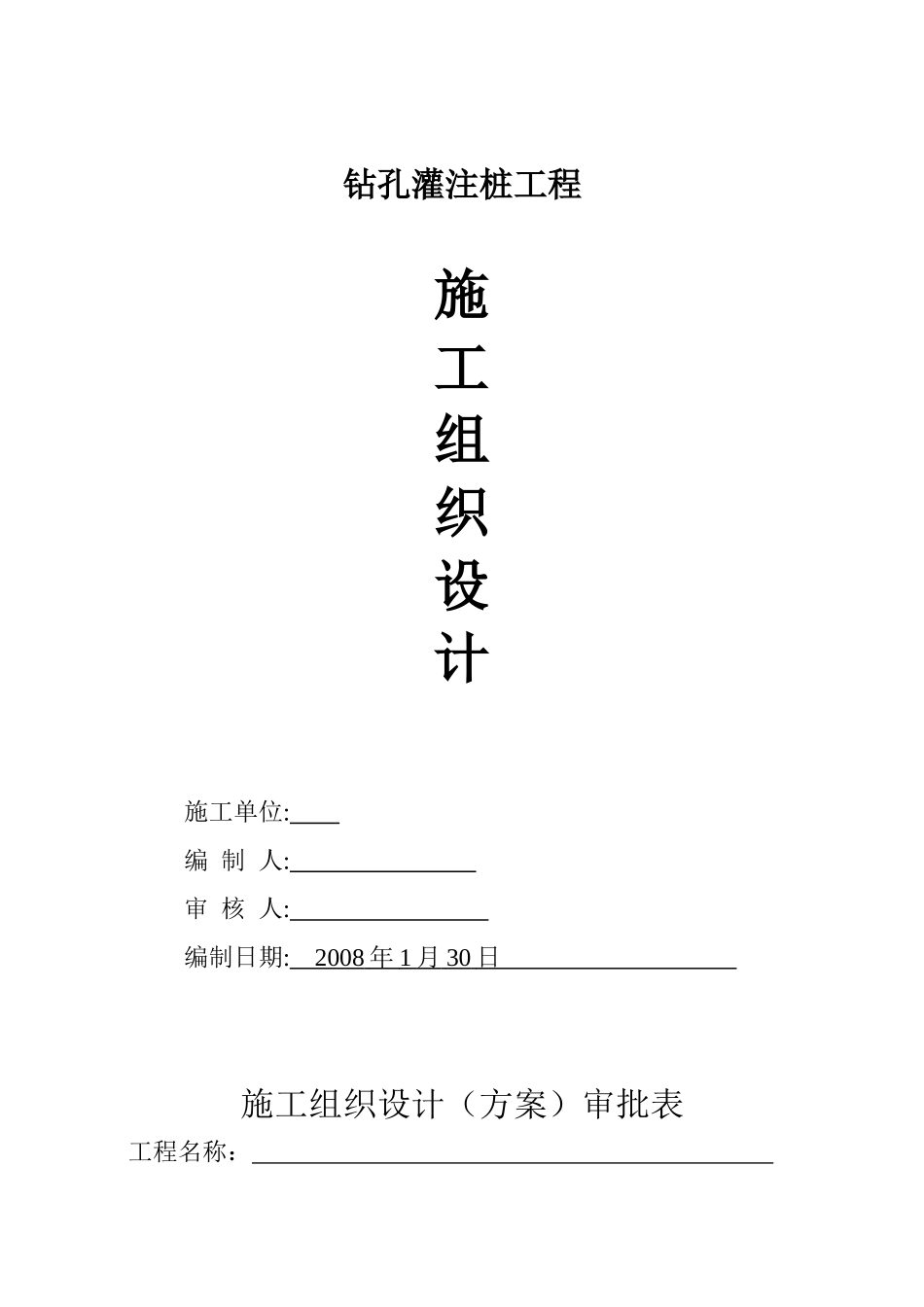

钻孔灌注桩工程施工组织设计施工单位:编制人:审核人:编制日期:2008年1月30日施工组织设计(方案)审批表工程名称:第2页共22页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共22页编制人:日期:项目经理意见:签字:日期:公司部门会审部门名称意见盖章日期安全科技术质量科器材科预算合同科总工程师批准意见:签字:日期:目录第3页共22页第2页共22页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共22页一、工程概况二、施工部署三、施工平面布置四、施工准备工作五、施工进度计划六、机具设备、材料计划七、劳动力计划八、主要施工方法九、保证措施十、编制依据一、工程概况:1、项目名称:住宅2、建设单位:天津市津南区建设开发公司3、设计单位:中联建筑设计有限公司第4页共22页第3页共22页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共22页4、建设地点:天津市津5、项目概况:该工程基础为钻孔灌注桩基础,框架结构
本项目工程采用C30砼直径550钢筋砼钻孔灌桩,总的桩数约618根
设计桩长24米(其中试桩18根C30砼)约工程量4000m3(7#、9#、10#、11#、12#、13#各103根)
工程试桩采用工程桩
6、工期:由2008年1月30日至2008年2月18日,总日历日20天
第5页共22页第4页共22页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第5页共22页二、施工部署:1、施工组织机构及管理人员:我公司要发挥基础工程施工的优势,在本项目施工中组织先进的项目管理体系,创造一流的工程质量根据工程特点及需要,配备有丰富施工经验和专业知识的管理人员
项目经理全权负责工程的管理,对工程质量、工期、安全、成本和文明施工等进行高效率、有计划的组织施工
2、工程施工总体目标:①工期目标:
