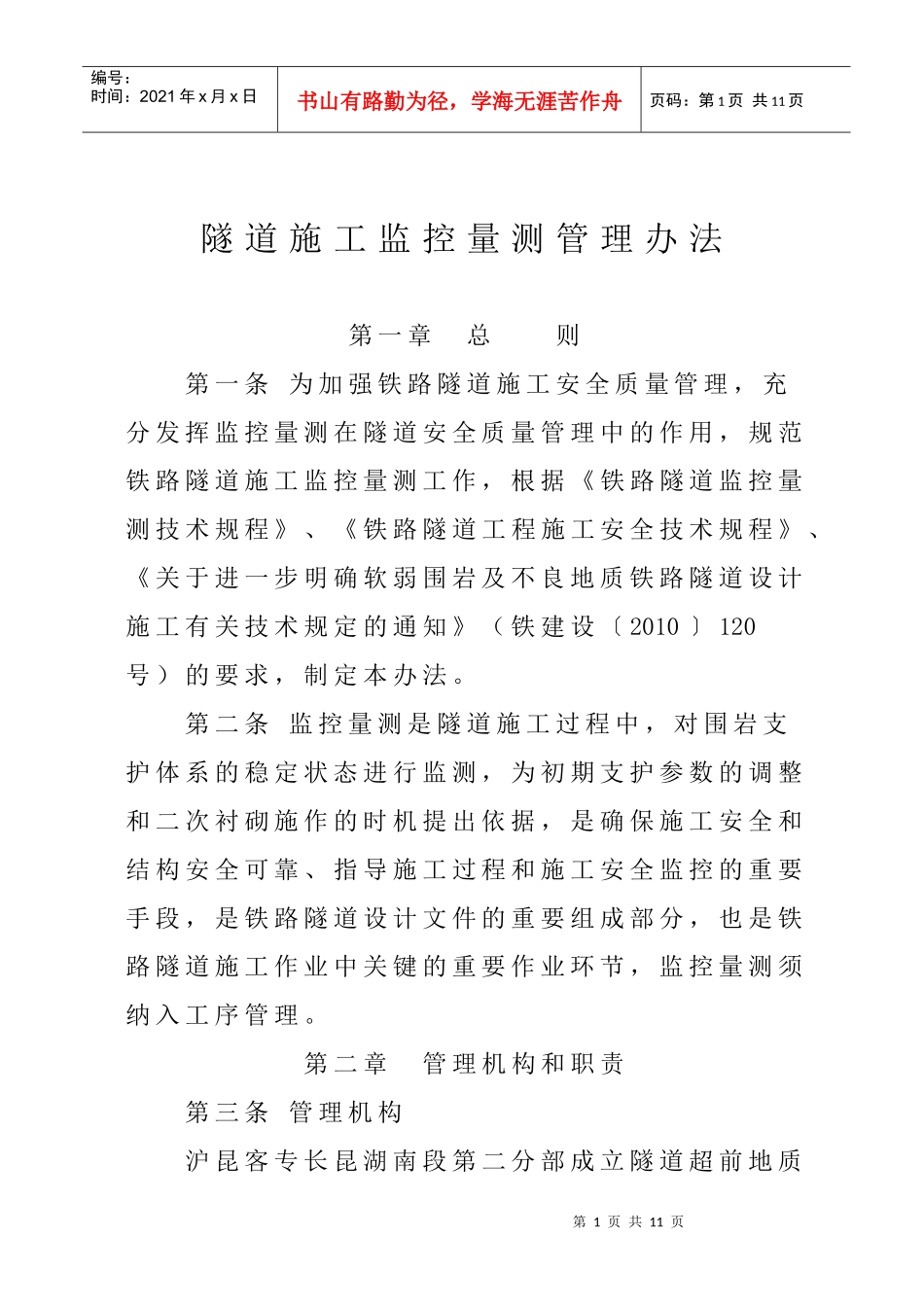

第1页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共11页隧道施工监控量测管理办法第一章总则第一条为加强铁路隧道施工安全质量管理,充分发挥监控量测在隧道安全质量管理中的作用,规范铁路隧道施工监控量测工作,根据《铁路隧道监控量测技术规程》、《铁路隧道工程施工安全技术规程》、《关于进一步明确软弱围岩及不良地质铁路隧道设计施工有关技术规定的通知》(铁建设〔2010〕120号)的要求,制定本办法。第二条监控量测是隧道施工过程中,对围岩支护体系的稳定状态进行监测,为初期支护参数的调整和二次衬砌施作的时机提出依据,是确保施工安全和结构安全可靠、指导施工过程和施工安全监控的重要手段,是铁路隧道设计文件的重要组成部分,也是铁路隧道施工作业中关键的重要作业环节,监控量测须纳入工序管理。第二章管理机构和职责第三条管理机构沪昆客专长昆湖南段第二分部成立隧道超前地质第2页共11页第1页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共11页预报管理领导小组。组长:谢靖宇副组长:吴清强、组员:我分部管理领导小组负责长昆湖南段隧道施工隧道监控量测组织领导工作。领导小组下设办公室,办公室设在工程部,归口管理监控量测工作;工程部、安质部、现场指挥部负责人和监控量测评估单位技术负责人,组长由领导小组指定,负责对重大异常情况的施工方案进行研究。施工单位局项目部须成立相应的监控量测管理领导小组,在隧道施工现场成立现场监控量测小组,并作为隧道实施性施工组织设计和隧道监控量测实施办法的重要组成部分。监理单位和设计单位指定专人负责此项工作,人员名单于文件下发后5天内报工程部核备。本单位:1.负责隧道施工现场监控量测工作,对监控量测数据的真实性和准确性负责。并组织第三方开展评估工作。成立现场监控量测工作小组,配备专业监控量测人员和设备,建立健全监控量测质量安全保证体系。第3页共11页第2页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共11页2.根据设计要求,编制监控量测实施办法,经项目部总工程师审核后报监理、建设单位审批后实施。3.按批准的实施办法组织实施,作好量测记录,及时对监测数据进行统计分析。4.根据揭示的地质情况,及时调整监控量测方案。5.配合监控量测评估单位对现场监控量测的检查和复核工作。(五)专业监控量测评估单位1.成立现场监控量测复核工作小组,配备专业人员和设备,对施工单位监控量测数据的真实性和准确性进行复核。2.编制月度监控量测复核工作计划,报建设单位核备,按计划开展监控量测检查、复核工作。及时向建设、设计、施工、监理单位反馈监控量测复核成果。3.负责对施工单位监控量测工作进行现场指导,对施工单位量测人员进行业务培训。4.根据监控量测复核成果,及时向建设、施工、监理和设计单位反馈安全评估意见。按规定向建设、监理单位提报监控量测抽检、复核报告。第4页共11页第3页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共11页第三章监控量测管理第五条施工单位、监控量测评估单位在实施监控量测工作前,应提前通知监理单位现场实施监理。监控量测实施过程详细记录在施工日志和监理日志上。第六条量测小组应在规定的时间内完成数据采集和分析,根据分析结果,对工程安全性提出评价意见,评价应根据位移管理等级分三级进行,并按规定采取相应的工程对策,并报项目部总工程师。监控量测所有原始资料和分析判释结论须随施工日志放置在隧道口备查。当监控量测位移管理达到Ⅲ级时,由现场监控量测组长将量测原始资料和分析结果通报现场技术主管和现场监理工程师正常施工。当监控量测位移管理达到Ⅱ级时,由现场监控量测组长将量测原始资料和分析结果通报现场技术主管和现场监理工程师,同时于2小时内上报局项目部总工程师、专业监控量测评估单位、现场指挥部。施工单位总工程师组织研究提出具体意见,指挥部8小时内组织参建各方对设计施工措施进行综合评价。当监控量测位移管理达到Ⅰ级管理值以及拱顶下沉、水平收敛达5mm/d或位移累...
