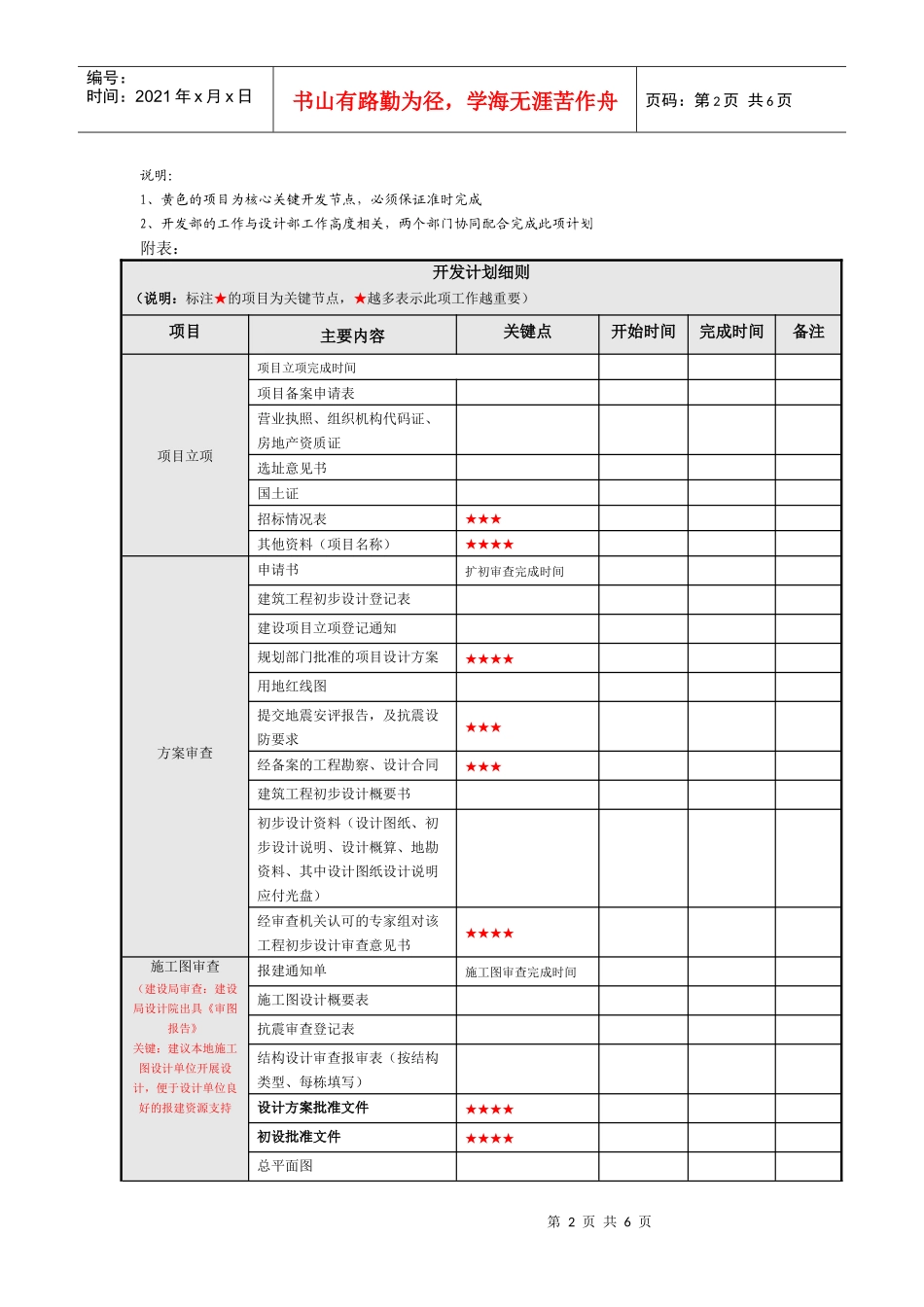

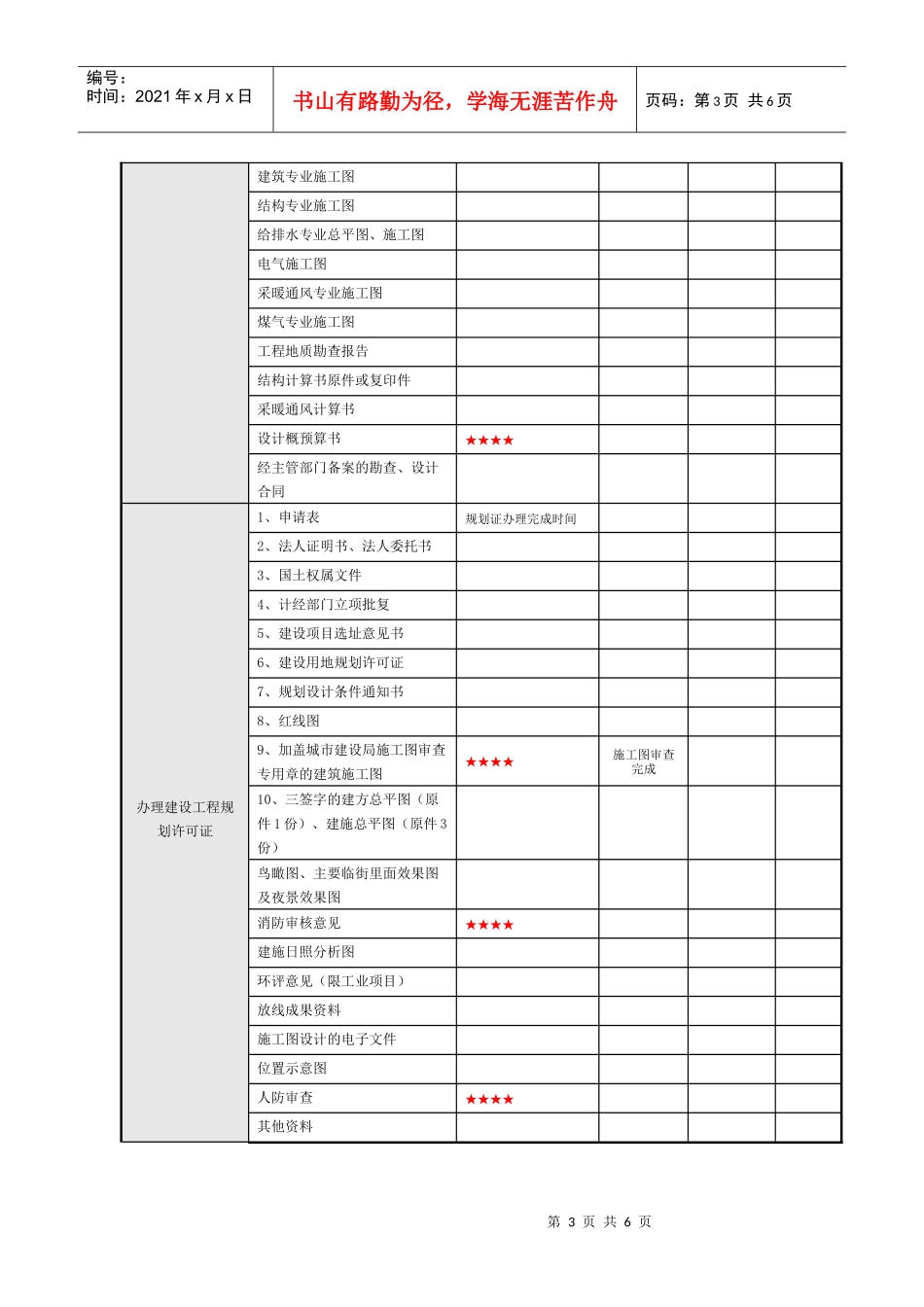

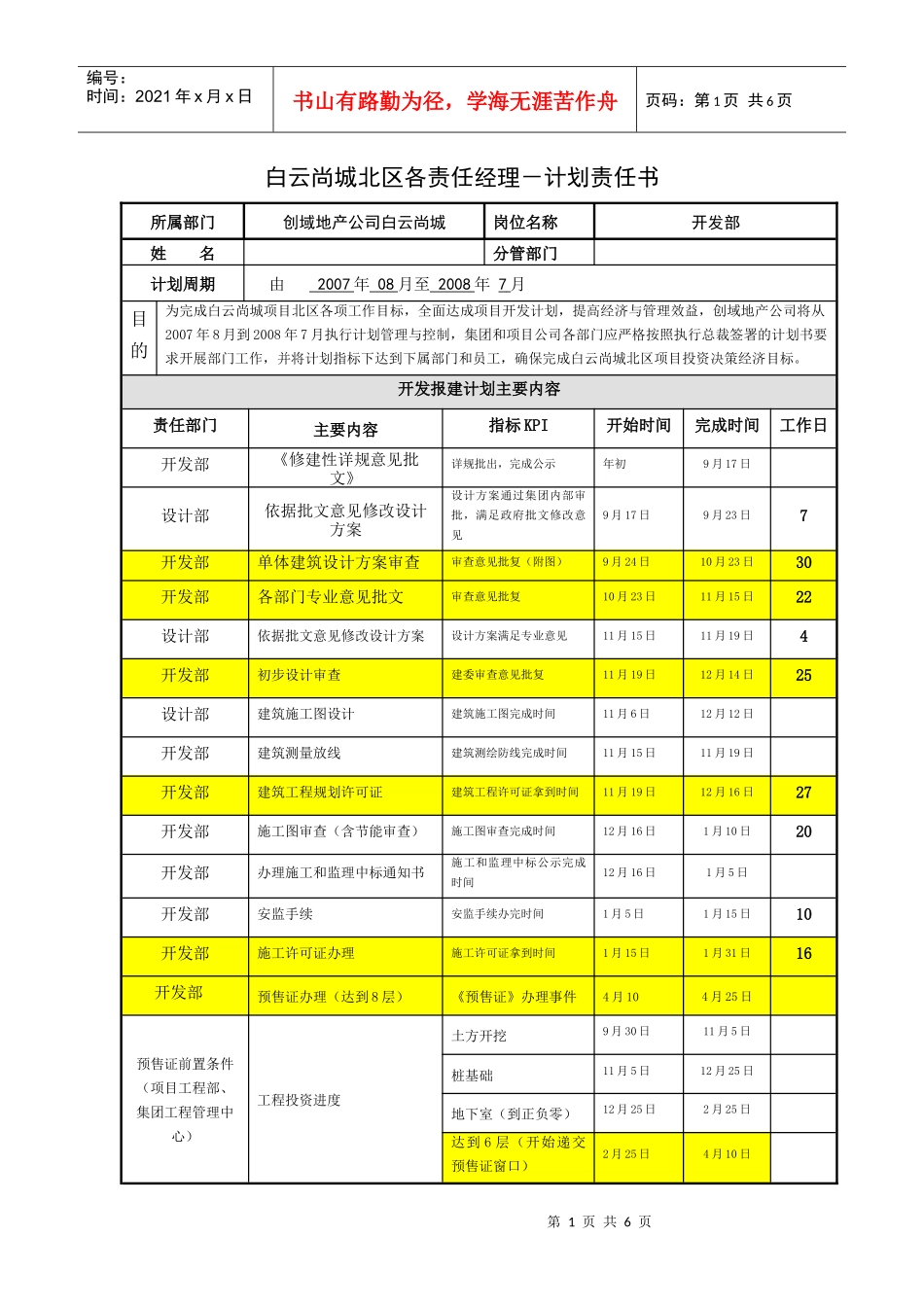

第1页共6页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共6页白云尚城北区各责任经理-计划责任书所属部门创域地产公司白云尚城岗位名称开发部姓名分管部门计划周期由2007年08月至2008年7月目的为完成白云尚城项目北区各项工作目标,全面达成项目开发计划,提高经济与管理效益,创域地产公司将从2007年8月到2008年7月执行计划管理与控制,集团和项目公司各部门应严格按照执行总裁签署的计划书要求开展部门工作,并将计划指标下达到下属部门和员工,确保完成白云尚城北区项目投资决策经济目标。开发报建计划主要内容责任部门主要内容指标KPI开始时间完成时间工作日开发部《修建性详规意见批文》详规批出,完成公示年初9月17日设计部依据批文意见修改设计方案设计方案通过集团内部审批,满足政府批文修改意见9月17日9月23日7开发部单体建筑设计方案审查审查意见批复(附图)9月24日10月23日30开发部各部门专业意见批文审查意见批复10月23日11月15日22设计部依据批文意见修改设计方案设计方案满足专业意见11月15日11月19日4开发部初步设计审查建委审查意见批复11月19日12月14日25设计部建筑施工图设计建筑施工图完成时间11月6日12月12日开发部建筑测量放线建筑测绘防线完成时间11月15日11月19日开发部建筑工程规划许可证建筑工程许可证拿到时间11月19日12月16日27开发部施工图审查(含节能审查)施工图审查完成时间12月16日1月10日20开发部办理施工和监理中标通知书施工和监理中标公示完成时间12月16日1月5日开发部安监手续安监手续办完时间1月5日1月15日10开发部施工许可证办理施工许可证拿到时间1月15日1月31日16开发部预售证办理(达到8层)《预售证》办理事件4月104月25日预售证前置条件(项目工程部、集团工程管理中心)工程投资进度土方开挖9月30日11月5日桩基础11月5日12月25日地下室(到正负零)12月25日2月25日达到6层(开始递交预售证窗口)2月25日4月10日第2页共6页第1页共6页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共6页说明:1、黄色的项目为核心关键开发节点,必须保证准时完成2、开发部的工作与设计部工作高度相关,两个部门协同配合完成此项计划附表:开发计划细则(说明:标注★的项目为关键节点,★越多表示此项工作越重要)项目主要内容关键点开始时间完成时间备注项目立项项目立项完成时间项目备案申请表营业执照、组织机构代码证、房地产资质证选址意见书国土证招标情况表★★★其他资料(项目名称)★★★★方案审查申请书扩初审查完成时间建筑工程初步设计登记表建设项目立项登记通知规划部门批准的项目设计方案★★★★用地红线图提交地震安评报告,及抗震设防要求★★★经备案的工程勘察、设计合同★★★建筑工程初步设计概要书初步设计资料(设计图纸、初步设计说明、设计概算、地勘资料、其中设计图纸设计说明应付光盘)经审查机关认可的专家组对该工程初步设计审查意见书★★★★施工图审查(建设局审查:建设局设计院出具《审图报告》关键:建议本地施工图设计单位开展设计,便于设计单位良好的报建资源支持报建通知单施工图审查完成时间施工图设计概要表抗震审查登记表结构设计审查报审表(按结构类型、每栋填写)设计方案批准文件★★★★初设批准文件★★★★总平面图第3页共6页第2页共6页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共6页建筑专业施工图结构专业施工图给排水专业总平图、施工图电气施工图采暖通风专业施工图煤气专业施工图工程地质勘查报告结构计算书原件或复印件采暖通风计算书设计概预算书★★★★经主管部门备案的勘查、设计合同办理建设工程规划许可证1、申请表规划证办理完成时间2、法人证明书、法人委托书3、国土权属文件4、计经部门立项批复5、建设项目选址意见书6、建设用地规划许可证7、规划设计条件通知书8、红线图9、加盖城市建设局施工图审查专用章的建筑施工图★★★★施工图审查完成10、三签字的建方总平图(原件1份)、建施总平图(原件3份)鸟瞰图、主要临街里面效果图及夜景效果图消防审核意见★★★★建施日照分析图环评意见(限工业...
