福建省宁德至武夷山高速公路宁德段路基土建工程A5合同段项目管理实施规划中铁隧道股份有限公司宁德宁武高速公路A5合同段项目经理部二00九年十一月概述为更好地实施项目管理,圆满完成合同承诺,满足业主和上级领导有关项目的要求,特制定项目实施规划

—1—一、项目总体管理目标根据宁武高速公路A5标施工难度大、工期紧、地质复杂、各方期望值高等特点,确立项目总体目标是:“以树立企业形象为目标,以工期、成本管理为中心,抓好安全质量为基础,100%兑现合同承诺
形成卓越的项目氛围,造就一批优秀人才,实现社会效益和经济效益最大化”
进度目标:确保提前1个月工期,努力争取提前2个月完工
质量目标:做到开工必优、一次成优,确保质量全优
工程一次验收合格率100%,优良率达到95%以上,隧道工程达到不渗不漏不裂
安全文明施工目标:实现“五杜绝,一控制、三消灭,一创建
”五杜绝:杜绝死亡事故,重伤事故,重大机械事故,重大交通事故,重大火灾事故
一控制:年轻伤率控制在12‰以内
三消灭:消灭违章指挥,违章作业,惯性事故
一创建:创建宁武高速公路A5标安全文明施工样板工地
成本目标:加强生产成本控制,做好合同管理,确保责任成本不亏
环境保护目标:确保工程所处的环境达到环保要求

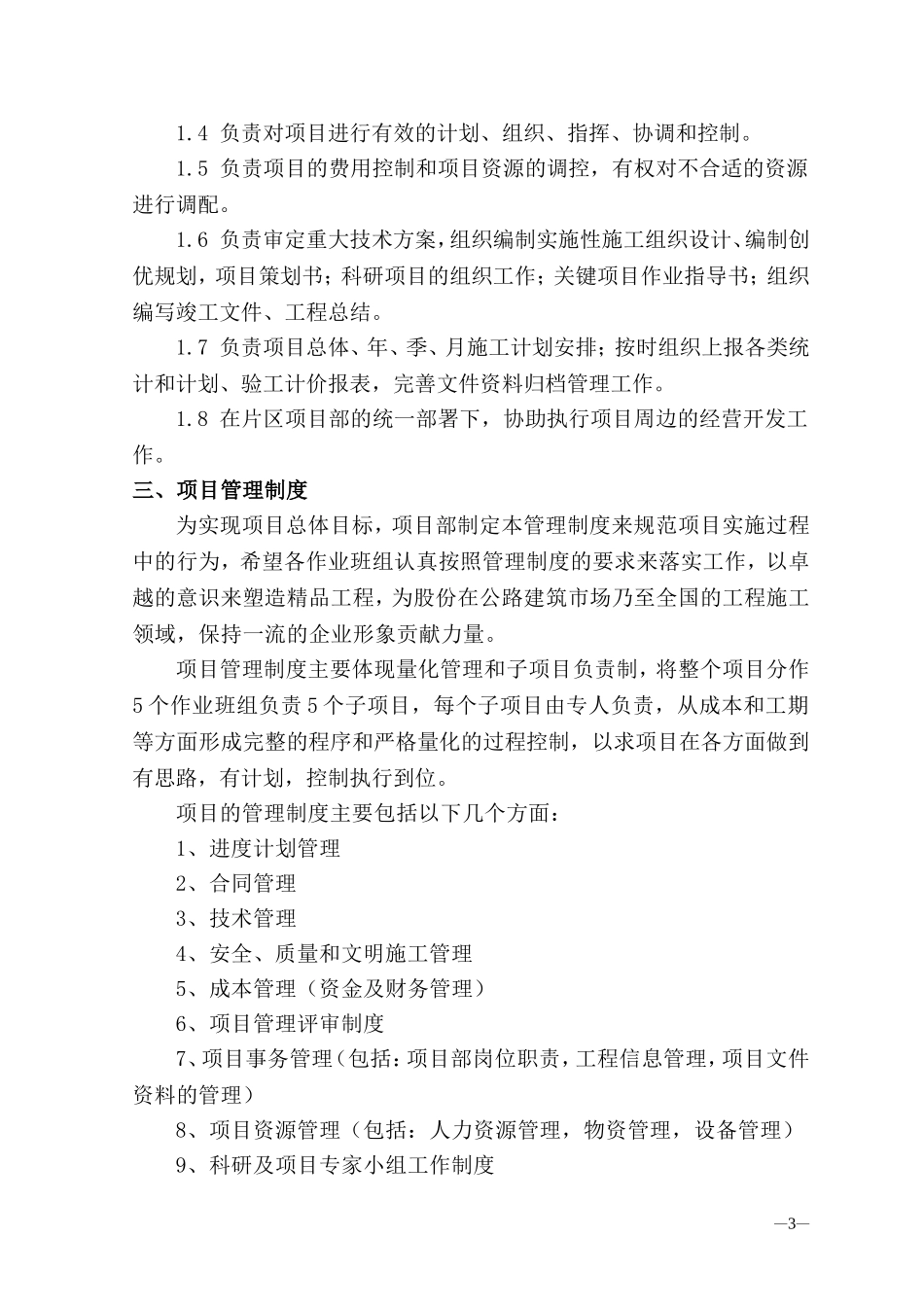

二、项目部职责项目部是项目工期、安全、质量、成本控制、合同履行等的责任主体,对项目进行总体策划、管理、控制,并以合同管理为基础,对外负责与业主沟通和业务往来、合同管理、变更和索赔的组织工作,履行工期、质量承诺,跟踪了解业主意向、社会环境、其它施工单位信息,及时分析、调整施工指导思想,树立企业应用的社会形象
对内分四个生产作业队、(物资部)、中心试验室等六个相对独立管理单位进行工期、质量、安全、成本的控制管理
1代表股份公司全面履行宁武高速公路A5标段项目的合同,全面负责本项目的施工管理,确保安全、质量、工期、成本控制,满足合同和
